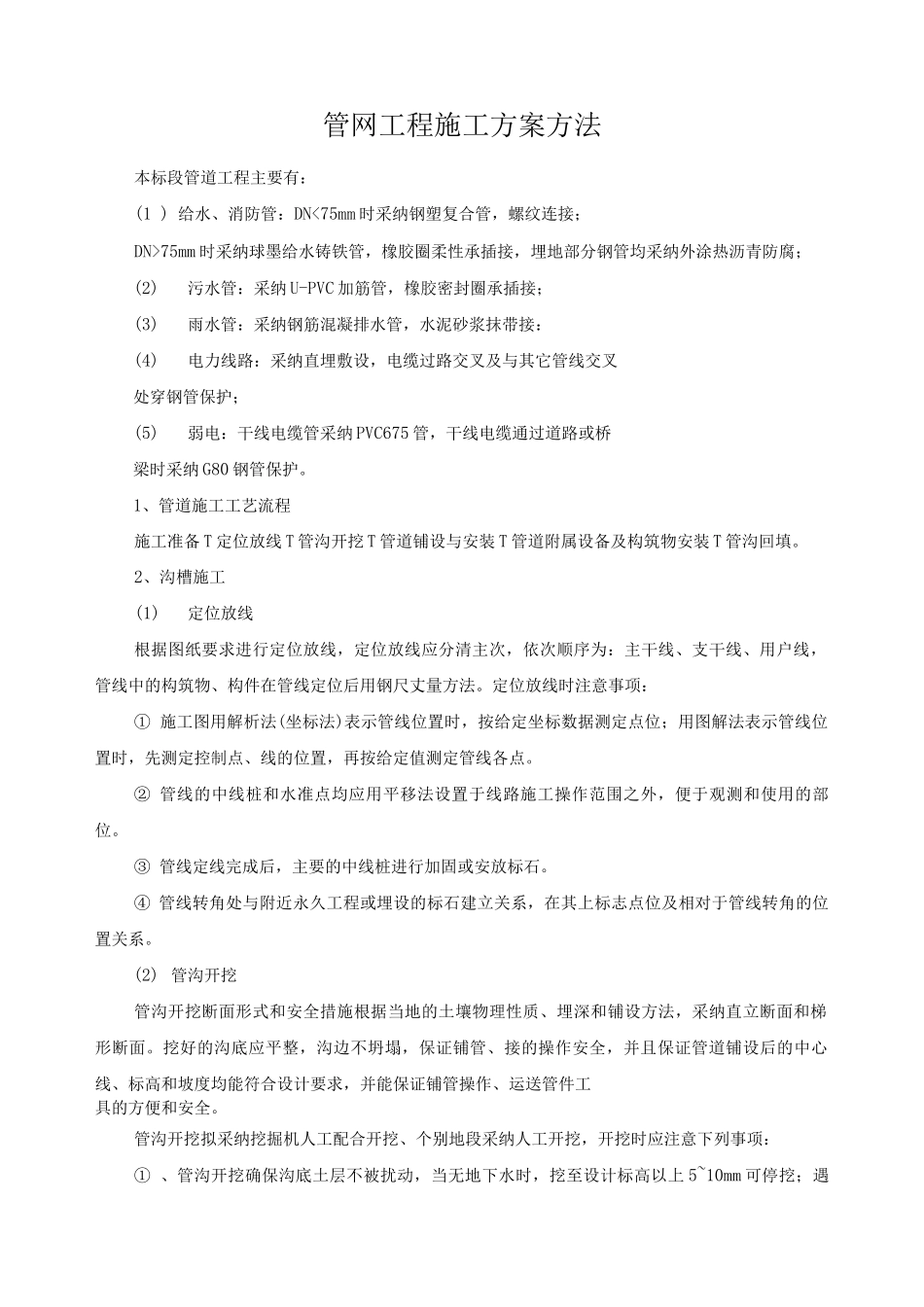

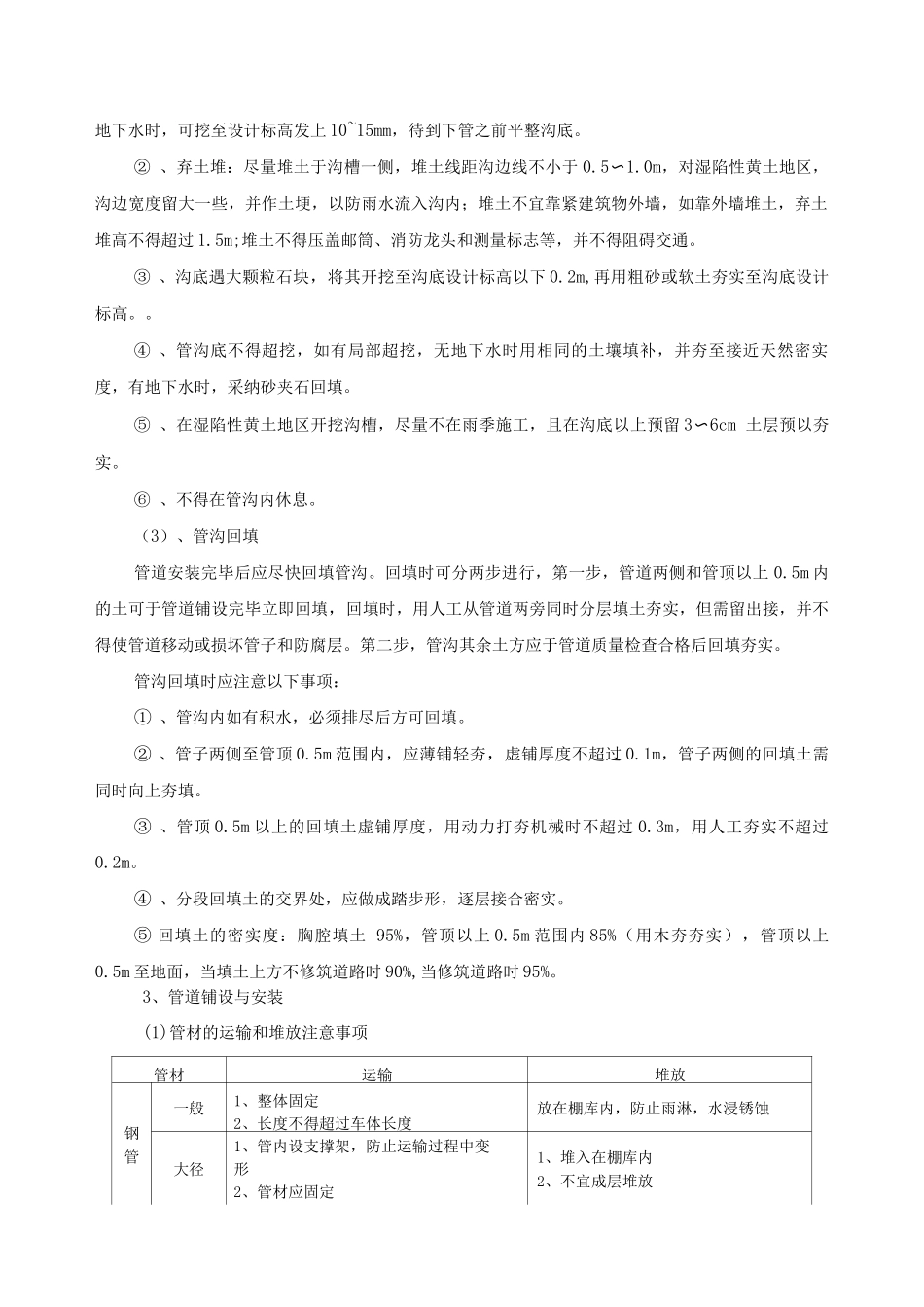

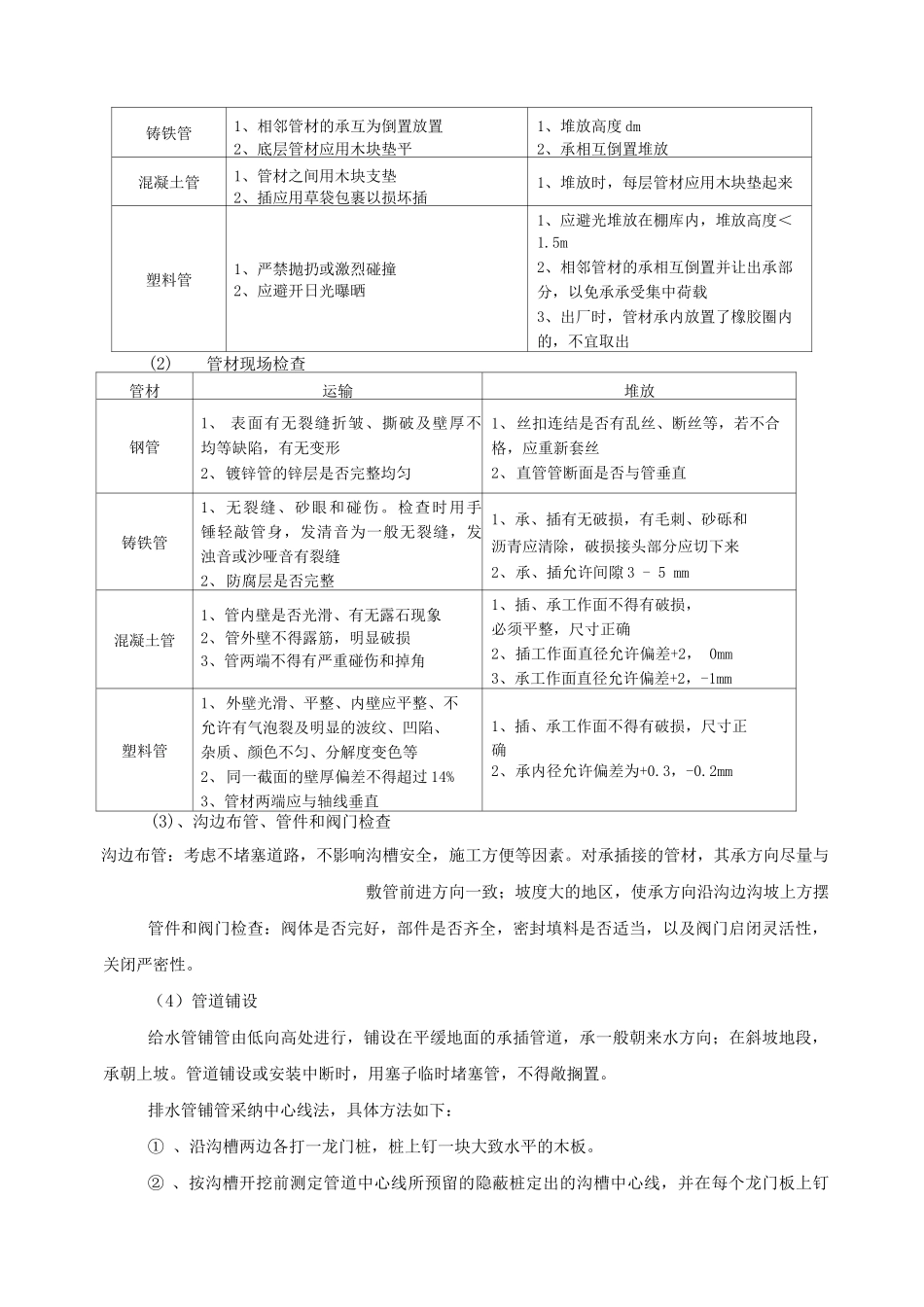

管网工程施工方案方法本标段管道工程主要有:(1 ) 给水、消防管:DN<75mm 时采纳钢塑复合管,螺纹连接;DN>75mm 时采纳球墨给水铸铁管,橡胶圈柔性承插接,埋地部分钢管均采纳外涂热沥青防腐;(2)污水管:采纳 U-PVC 加筋管,橡胶密封圈承插接;(3)雨水管:采纳钢筋混凝排水管,水泥砂浆抹带接:(4)电力线路:采纳直埋敷设,电缆过路交叉及与其它管线交叉处穿钢管保护;(5)弱电:干线电缆管采纳 PVC675 管,干线电缆通过道路或桥梁时采纳 G80 钢管保护。1、管道施工工艺流程施工准备 T 定位放线 T 管沟开挖 T 管道铺设与安装 T 管道附属设备及构筑物安装 T 管沟回填。2、沟槽施工(1)定位放线根据图纸要求进行定位放线,定位放线应分清主次,依次顺序为:主干线、支干线、用户线,管线中的构筑物、构件在管线定位后用钢尺丈量方法。定位放线时注意事项:① 施工图用解析法(坐标法)表示管线位置时,按给定坐标数据测定点位;用图解法表示管线位置时,先测定控制点、线的位置,再按给定值测定管线各点。② 管线的中线桩和水准点均应用平移法设置于线路施工操作范围之外,便于观测和使用的部位。③ 管线定线完成后,主要的中线桩进行加固或安放标石。④ 管线转角处与附近永久工程或埋设的标石建立关系,在其上标志点位及相对于管线转角的位置关系。(2) 管沟开挖管沟开挖断面形式和安全措施根据当地的土壤物理性质、埋深和铺设方法,采纳直立断面和梯形断面。挖好的沟底应平整,沟边不坍塌,保证铺管、接的操作安全,并且保证管道铺设后的中心线、标高和坡度均能符合设计要求,并能保证铺管操作、运送管件工具的方便和安全。管沟开挖拟采纳挖掘机人工配合开挖、个别地段采纳人工开挖,开挖时应注意下列事项:① 、管沟开挖确保沟底土层不被扰动,当无地下水时,挖至设计标高以上 5~10mm 可停挖;遇地下水时,可挖至设计标高发上 10~15mm,待到下管之前平整沟底。② 、弃土堆:尽量堆土于沟槽一侧,堆土线距沟边线不小于 0.5〜1.0m,对湿陷性黄土地区,沟边宽度留大一些,并作土埂,以防雨水流入沟内;堆土不宜靠紧建筑物外墙,如靠外墙堆土,弃土堆高不得超过 1.5m;堆土不得压盖邮筒、消防龙头和测量标志等,并不得阻碍交通。③ 、沟底遇大颗粒石块,将其开挖至沟底设计标高以下 0.2m,再用粗砂或软土夯实至沟底设计标高。。④ 、管沟底不得超挖,如有局部超挖,无地下水时用相同的土壤填补,并夯至接近天然密实度,...
