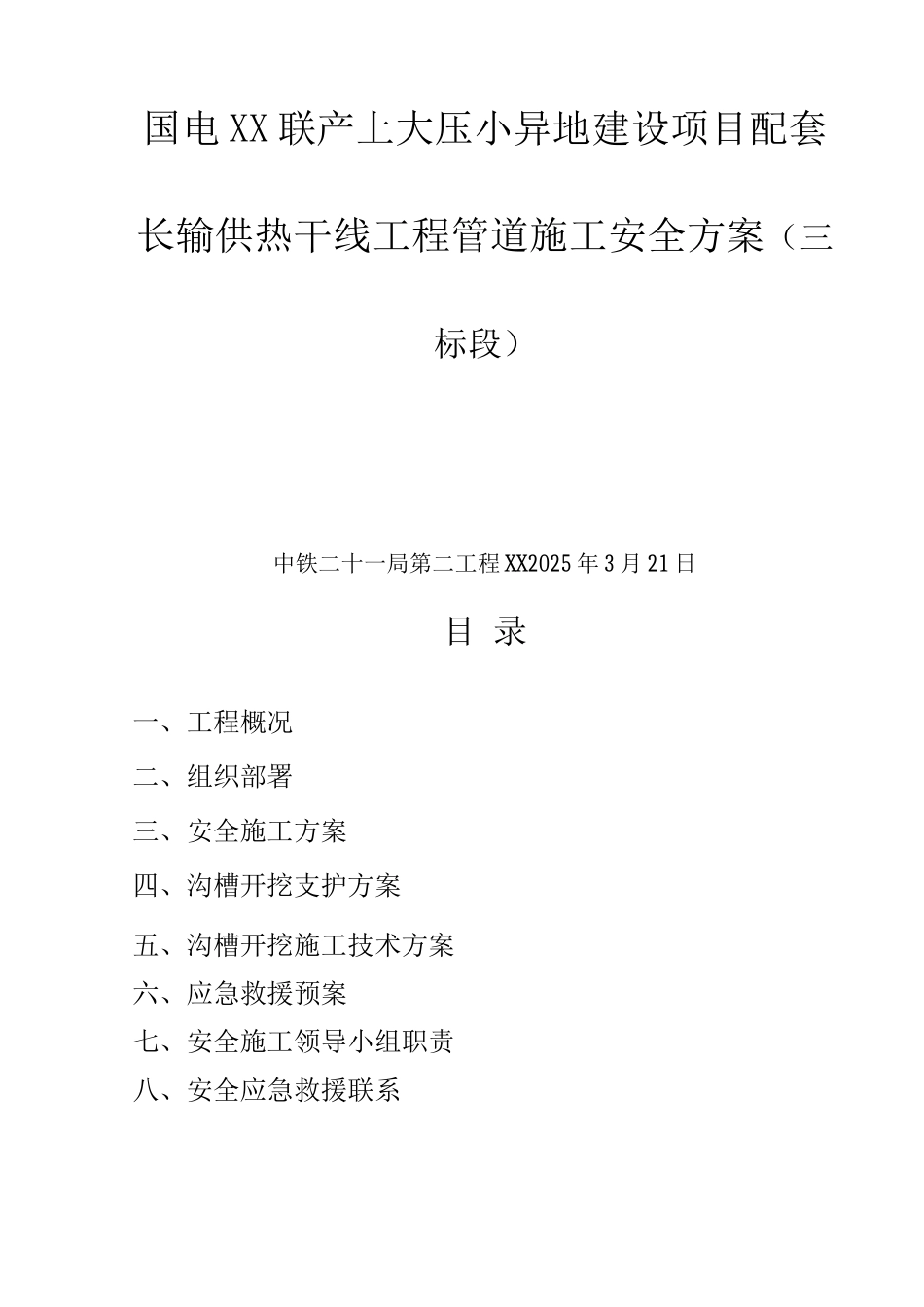

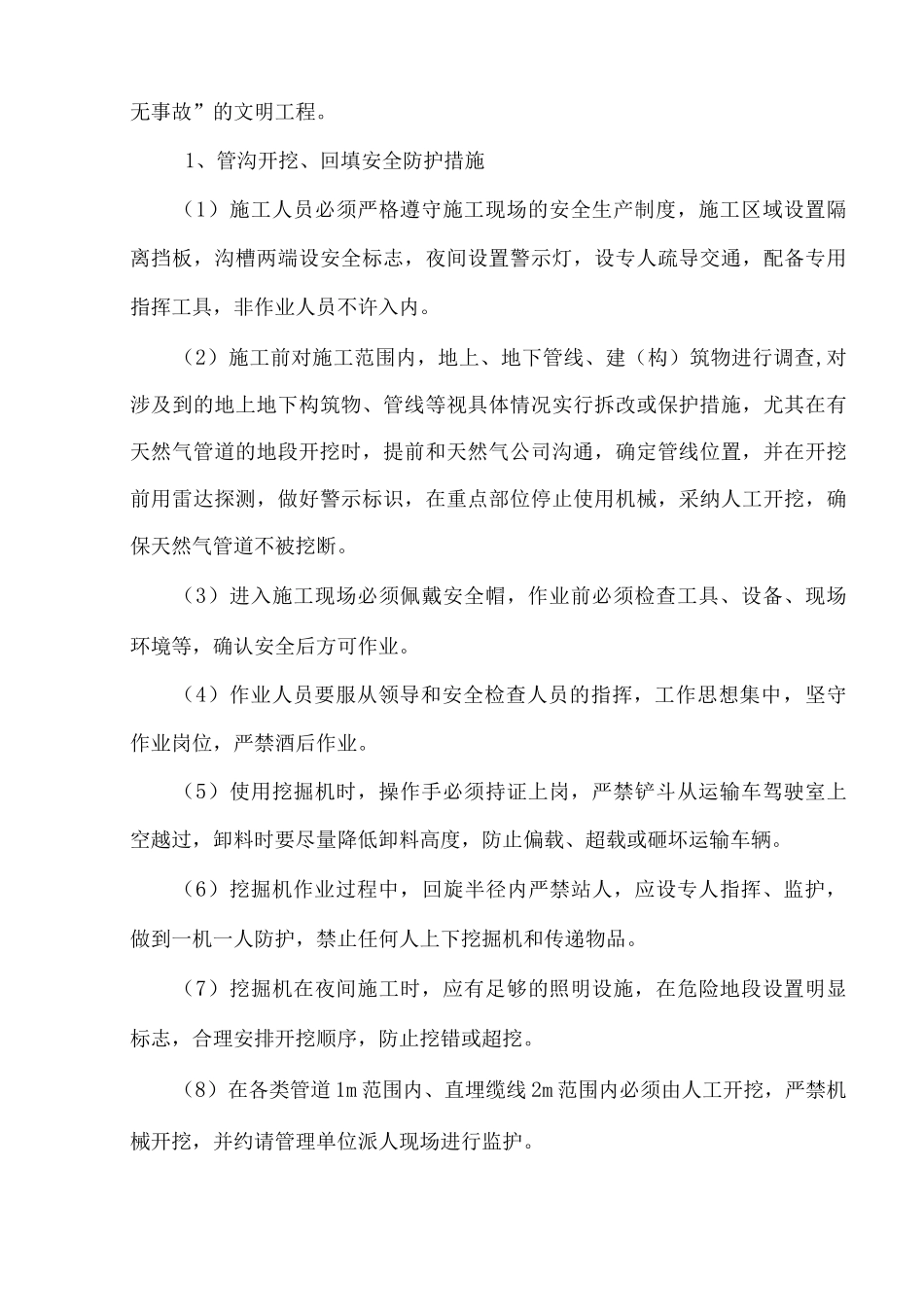

国电 XX 联产上大压小异地建设项目配套长输供热干线工程管道施工安全方案(三标段)中铁二十一局第二工程 XX2025 年 3 月 21 日目 录一、工程概况二、组织部署三、安全施工方案四、沟槽开挖支护方案五、沟槽开挖施工技术方案六、应急救援预案七、安全施工领导小组职责八、安全应急救援联系管道施工安全防护方案一、工程概况本工程为国电 XX 热电联产“上大压小”异地建设项目-配套长输供热干线工 程 施 工 三 标 段 , 供 水 干 管 管 径 DN1236mmx18mm, 回 水 干 管 管 径DN1232mmx16mm,节点工程穿越铁路专用线 2 次,穿越河沟 2 次,跨越 G30 高速路 1 次,穿越东岗东路 1 次,穿越南山路 1 次。建设地点位于 XX 市城关区、榆中县,施施工场地点位于 312 国道、南山路和二热电厂厂区。工程内容:供热保温管道敷设;施工图中桩号 Kb4+750 (含 Kb4+750 )〜Kd3+882.6 段所有内容。为保证施工安全,特制订本专项方案。二、组织部署:成立以项目经理为组长总工程师为副组长、由各部门负责人参加的安全文明施工领导小组,针对施工特点,经理部下设三个专职小组,负责施工过程中的安全工作。一是巡逻和联系小组;二是专职检查小组;三是施工设置的挡板、警戒线、警示牌防护检查小组。组长:杨国福副组长:李波魏建明徐荣鹏组员:常润鸿 王宽忠 徐浩铭 刘迅 翁铁宁 吉丽娟 史军霞三、安全施工方案坚持贯彻"安全第一,预防为主"的方针,严格遵守国家、XX 省颁布的有关安全生产的法律、法规和法律规范性的文件等要求、规定以及工程所处的环境,并依照 GB/T281 标准制定实施相应的安全方面的制度和措施,切实予以执行。严格执行班前会制度,班前讲话必须讲安全,做到“无违章、无隐患、无事故”的文明工程。1、管沟开挖、回填安全防护措施(1)施工人员必须严格遵守施工现场的安全生产制度,施工区域设置隔离挡板,沟槽两端设安全标志,夜间设置警示灯,设专人疏导交通,配备专用指挥工具,非作业人员不许入内。(2)施工前对施工范围内,地上、地下管线、建(构)筑物进行调查,对涉及到的地上地下构筑物、管线等视具体情况实行拆改或保护措施,尤其在有天然气管道的地段开挖时,提前和天然气公司沟通,确定管线位置,并在开挖前用雷达探测,做好警示标识,在重点部位停止使用机械,采纳人工开挖,确保天然气管道不被挖断。(3)进入施工现场必须佩戴安全帽,作业前必须检查工具、设备、现场...
