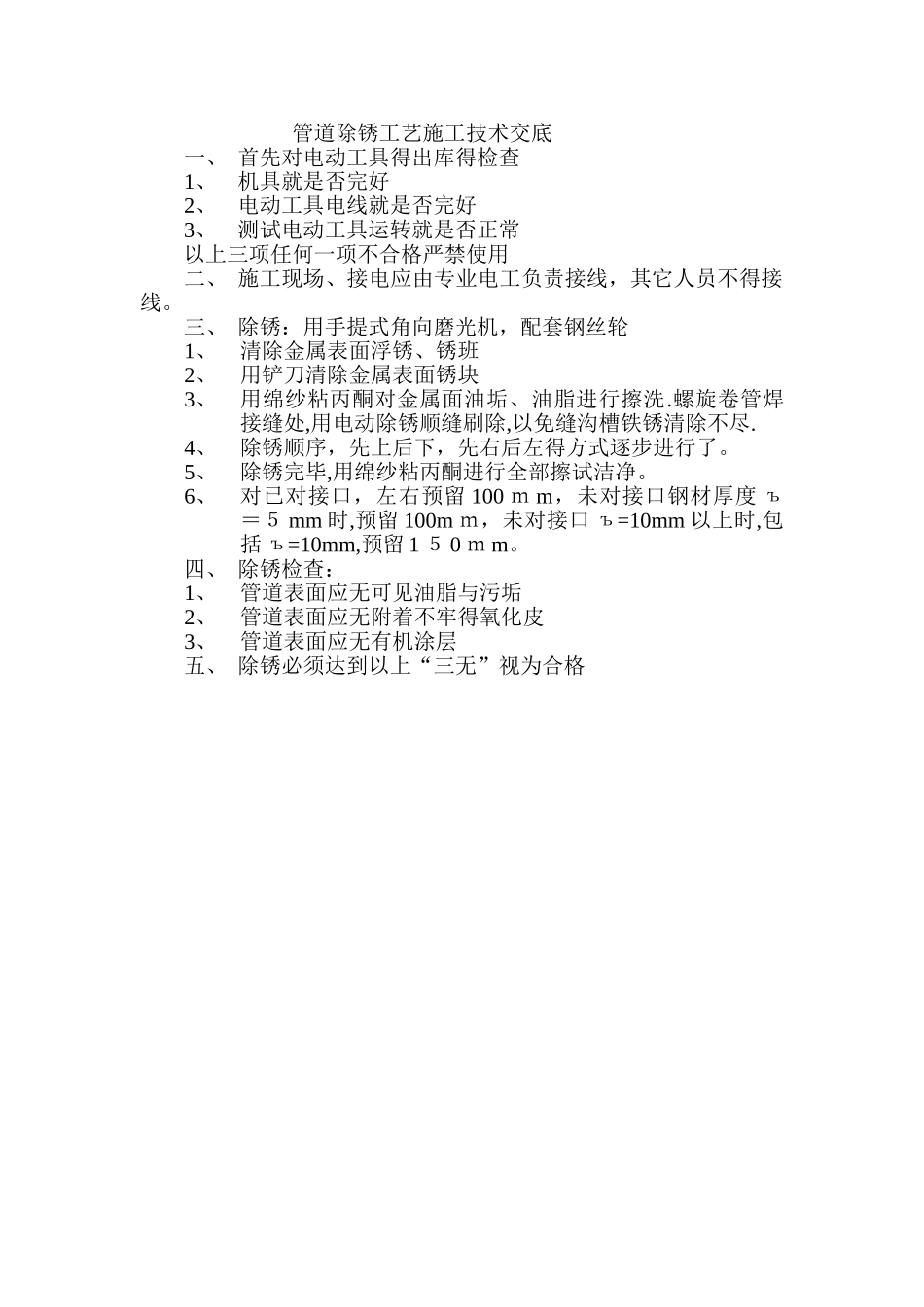

管道除锈工艺施工技术交底一、 首先对电动工具得出库得检查1、机具就是否完好2、电动工具电线就是否完好3、测试电动工具运转就是否正常以上三项任何一项不合格严禁使用二、 施工现场、接电应由专业电工负责接线,其它人员不得接线。三、 除锈:用手提式角向磨光机,配套钢丝轮1、清除金属表面浮锈、锈班2、用铲刀清除金属表面锈块3、用绵纱粘丙酮对金属面油垢、油脂进行擦洗.螺旋卷管焊接缝处,用电动除锈顺缝刷除,以免缝沟槽铁锈清除不尽.4、除锈顺序,先上后下,先右后左得方式逐步进行了。5、除锈完毕,用绵纱粘丙酮进行全部擦试洁净。6、对已对接口,左右预留 100 m m,未对接口钢材厚度 ъ=5 mm 时,预留 100m m,未对接口 ъ=10mm 以上时,包括 ъ=10mm,预留 1 5 0 m m。四、 除锈检查:1、管道表面应无可见油脂与污垢2、管道表面应无附着不牢得氧化皮3、管道表面应无有机涂层五、 除锈必须达到以上“三无”视为合格管道绝热施工专项方案一、 编制依据及执行标准GB4272—9 2 设备、管道保温技术通则GB501 8 5-93 工业设备及管道绝热工程质量检验评定标准GBJ126-8 9 工业设备及管道绝热工程施工及验收法律规范GB/T 8 9 23—1 988 涂装前钢材表面锈蚀等级与除锈等级HG/T29679—19 90 化工设备、管道外防腐设计规定海丰二期募投配套项目外管设计说明20 1 1 年 03 月 29 日会议关于《宜宾天原海丰与锐有限公司二期募投项目防腐、绝热推举施工方案及主要材料厂家》得规定。二、 工程慨况:1、工程内容:宜宾海丰与锐有限公司二期募投项目防腐、绝热(公用工程部分)管道防腐绝热工程。2、工程量(见附表)保温管道(附表一)管段号外径×壁厚(mm)管道等级介质工作数量(m)名 称 状态温度℃表 压 (MPz a)温度℃表 压 ( MPza)LS—B1701Φ426×8M1B蒸 汽 气1800、82 0 01、6100保冷管道(附表二)管段号外径×壁厚(mm)管 道等级介质工作数量(m)名 称 状态温度℃表压(MPza)温度℃表压(MPza)FWS-B1701ф3 77×7M1B5°上水 液常温0、6351、650 0三、 施工工艺绝热层施工前应具备以下条件:1、设备及管道得强度试验、气密性试验合格及防腐工程完工后;根据宜宾海丰与锐有限公司二期募投项目建设得特别性,公司根据安装与保温、保冷同时进行得原则,对试压或射线探伤后得管段进行分须施工,结口预留(ф 377以上预留 200m m,ф 37 7 以下预留1 ...
