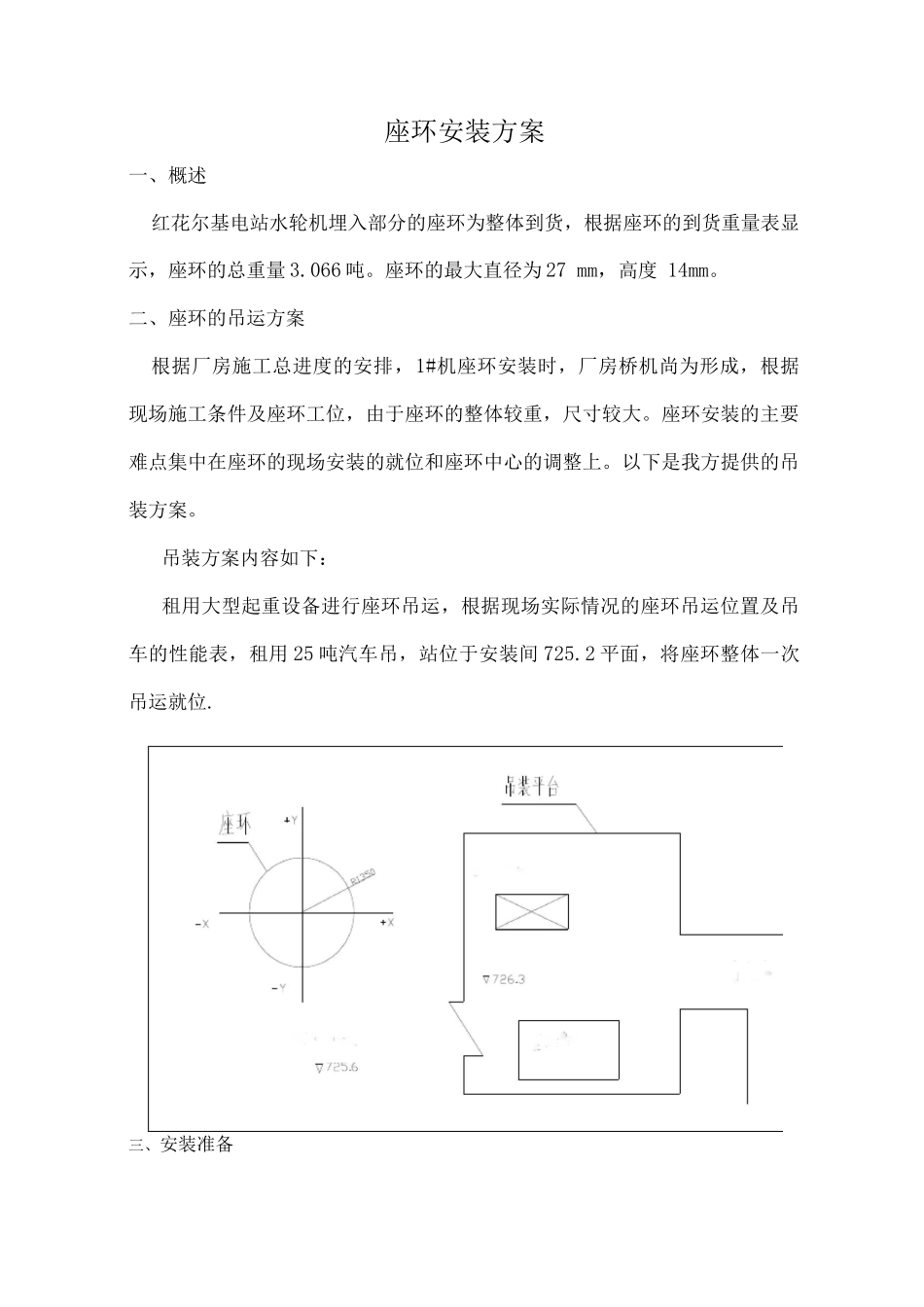

座环安装方案一、概述红花尔基电站水轮机埋入部分的座环为整体到货,根据座环的到货重量表显示,座环的总重量 3
座环的最大直径为 27 mm,高度 14mm
二、座环的吊运方案根据厂房施工总进度的安排,1#机座环安装时,厂房桥机尚为形成,根据现场施工条件及座环工位,由于座环的整体较重,尺寸较大
座环安装的主要难点集中在座环的现场安装的就位和座环中心的调整上
以下是我方提供的吊装方案
吊装方案内容如下:租用大型起重设备进行座环吊运,根据现场实际情况的座环吊运位置及吊车的性能表,租用 25 吨汽车吊,站位于安装间 725
2 平面,将座环整体一次吊运就位

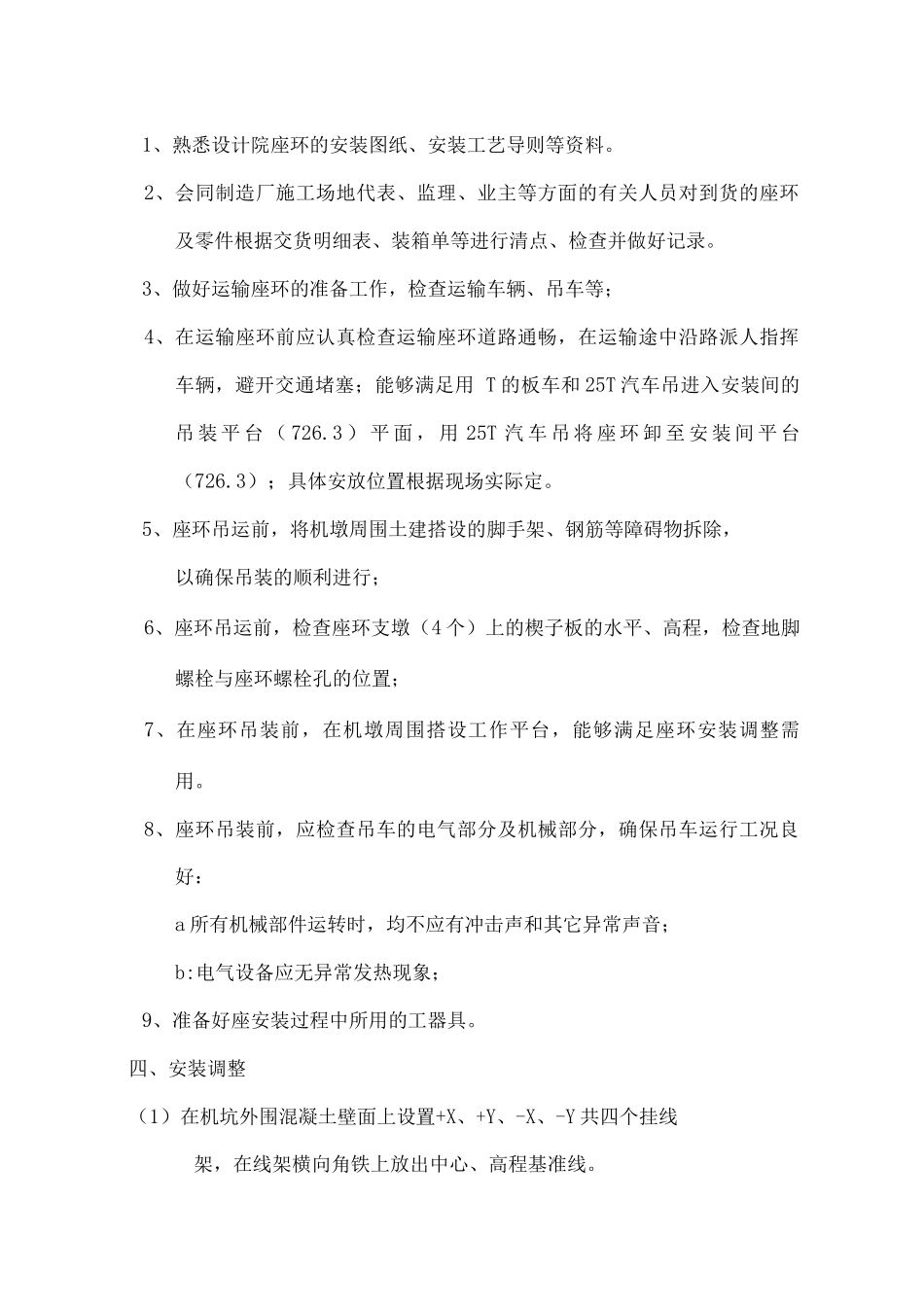

三、安装准备远输麒蹴西 T借捋虾堆成场1、熟悉设计院座环的安装图纸、安装工艺导则等资料
2、会同制造厂施工场地代表、监理、业主等方面的有关人员对到货的座环及零件根据交货明细表、装箱单等进行清点、检查并做好记录
3、做好运输座环的准备工作,检查运输车辆、吊车等;4、在运输座环前应认真检查运输座环道路通畅,在运输途中沿路派人指挥车辆,避开交通堵塞;能够满足用 T 的板车和 25T 汽车吊进入安装间的吊 装 平 台 ( 726
3 ) 平 面 , 用 25T 汽 车 吊 将 座 环 卸 至 安 装 间 平 台(726
3);具体安放位置根据现场实际定
5、座环吊运前,将机墩周围土建搭设的脚手架、钢筋等障碍物拆除,以确保吊装的顺利进行;6、座环吊运前,检查座环支墩(4 个)上的楔子板的水平、高程,检查地脚螺栓与座环螺栓孔的位置;7、在座环吊装前,在机墩周围搭设工作平台,能够满足座环安装调整需用
8、座环吊装前,应检查吊车的电气部分及机械部分,确保吊车运行工况良好:a 所有机械部件运转时,均不应有冲击声和其它异常声音;b:电气设备应无异常发热现象;9、准备好座安装过程中所用的工器具

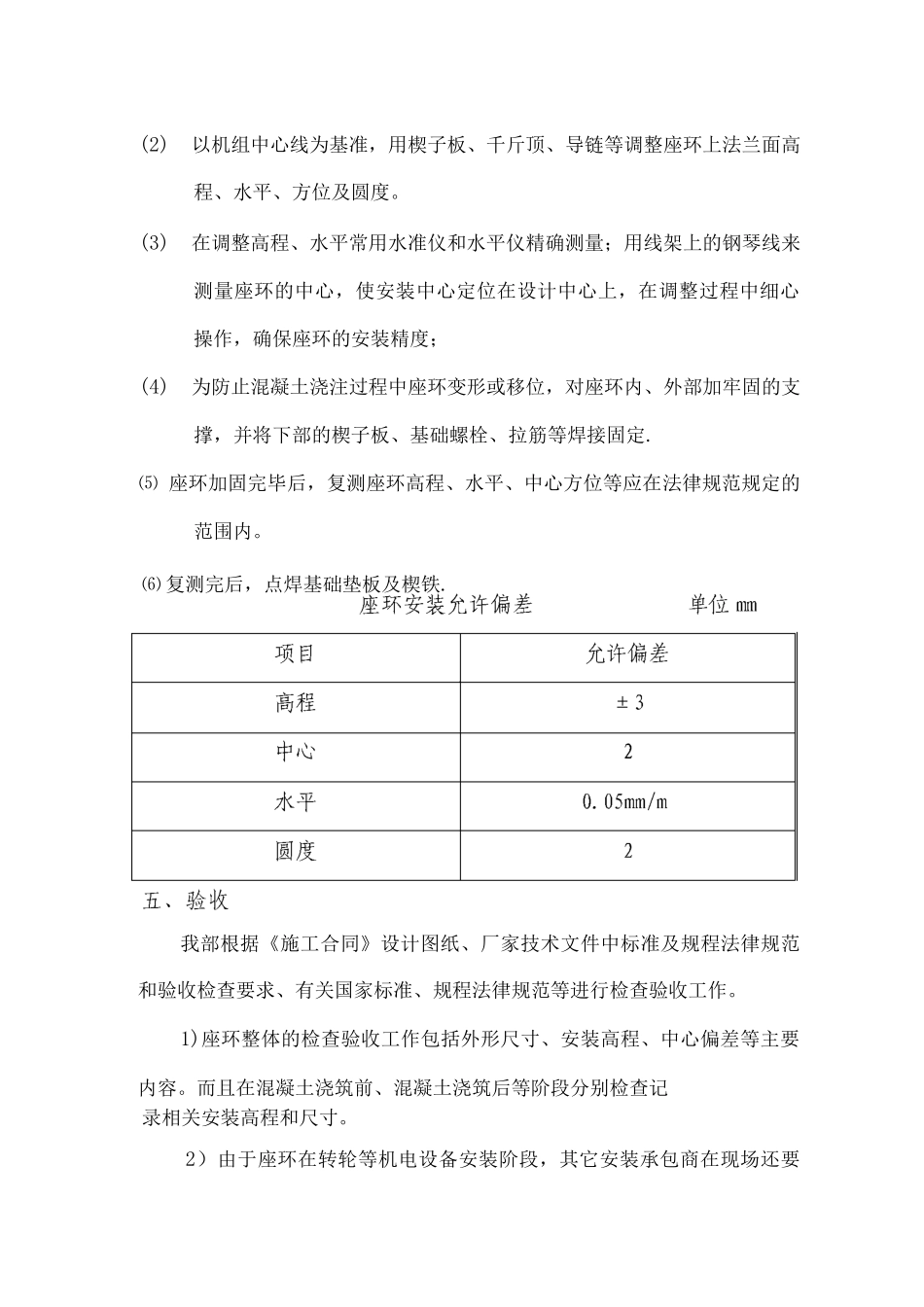

四、安装调整(1)在机坑外围混凝土壁面上设置+
