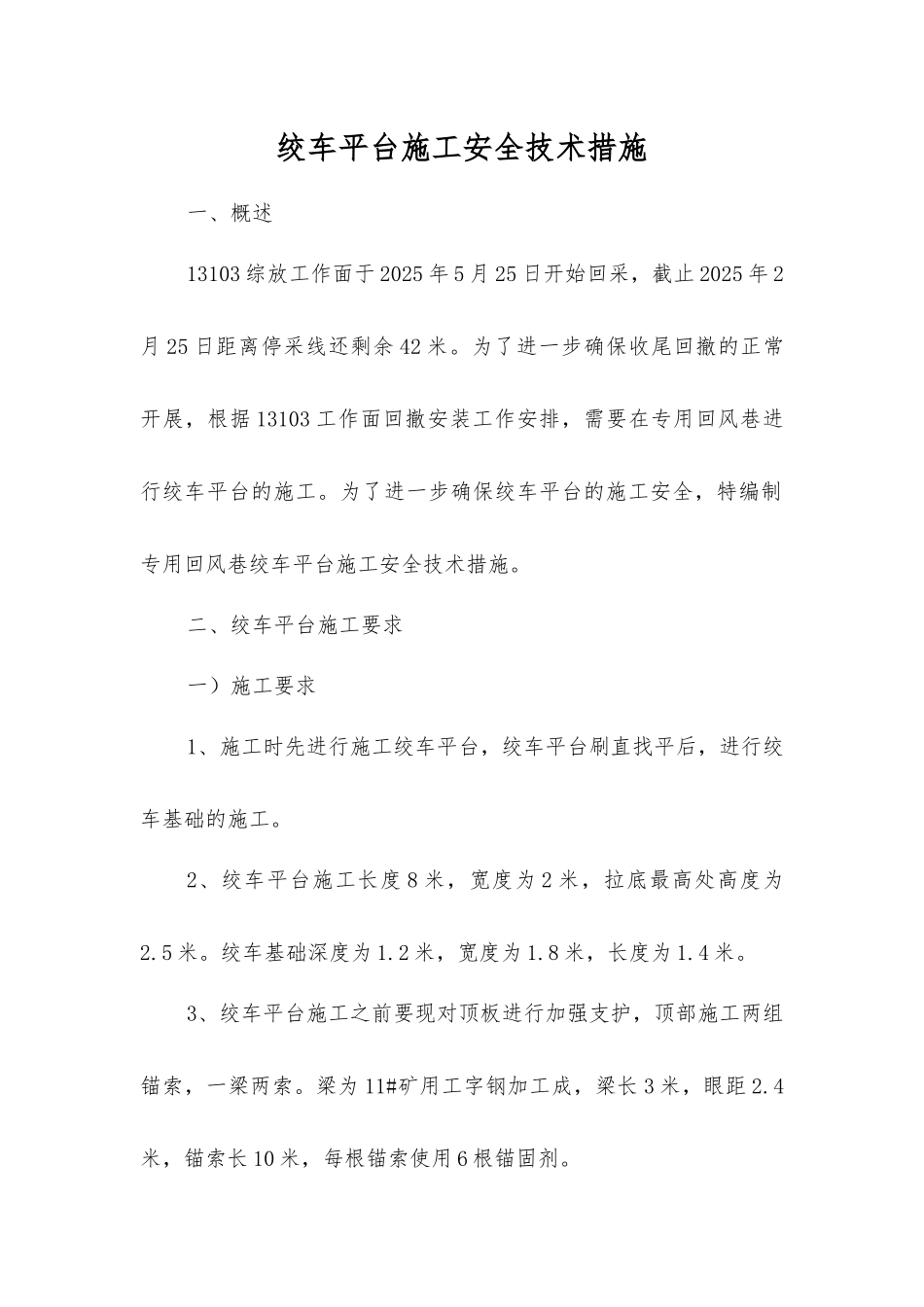

绞车平台施工安全技术措施一、概述13103 综放工作面于 2025 年 5 月 25 日开始回采,截止 2025 年 2月 25 日距离停采线还剩余 42 米
为了进一步确保收尾回撤的正常开展,根据 13103 工作面回撤安装工作安排,需要在专用回风巷进行绞车平台的施工
为了进一步确保绞车平台的施工安全,特编制专用回风巷绞车平台施工安全技术措施
二、绞车平台施工要求一)施工要求1、施工时先进行施工绞车平台,绞车平台刷直找平后,进行绞车基础的施工
2、绞车平台施工长度 8 米,宽度为 2 米,拉底最高处高度为2
绞车基础深度为 1
2 米,宽度为 1
8 米,长度为 1
3、绞车平台施工之前要现对顶板进行加强支护,顶部施工两组锚索,一梁两索
梁为 11#矿用工字钢加工成,梁长 3 米,眼距 2
4米,锚索长 10 米,每根锚索使用 6 根锚固剂

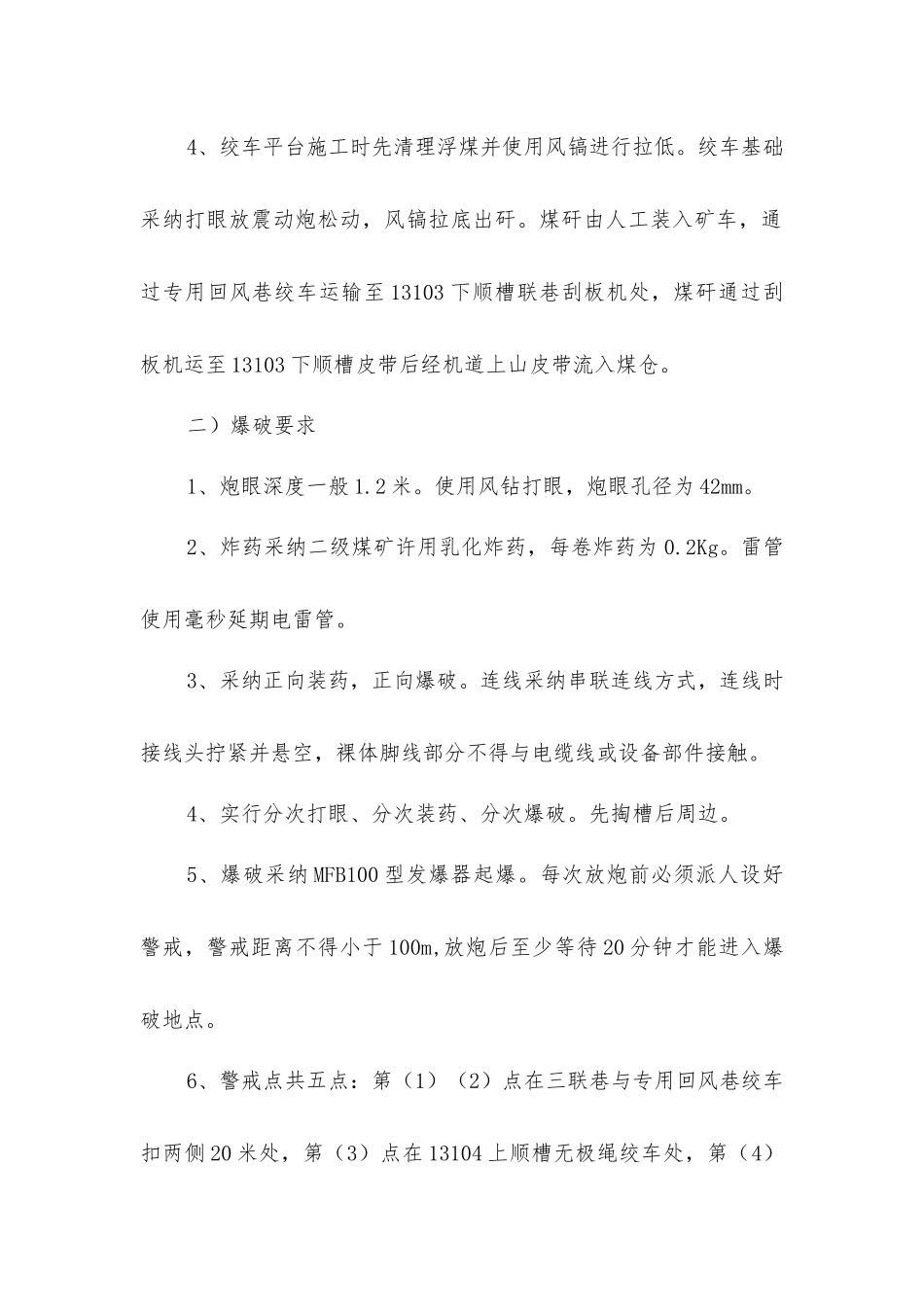

4、绞车平台施工时先清理浮煤并使用风镐进行拉低
绞车基础采纳打眼放震动炮松动,风镐拉底出矸
煤矸由人工装入矿车,通过专用回风巷绞车运输至 13103 下顺槽联巷刮板机处,煤矸通过刮板机运至 13103 下顺槽皮带后经机道上山皮带流入煤仓
二)爆破要求1、炮眼深度一般 1
使用风钻打眼,炮眼孔径为 42mm
2、炸药采纳二级煤矿许用乳化炸药,每卷炸药为 0
雷管使用毫秒延期电雷管
3、采纳正向装药,正向爆破
连线采纳串联连线方式,连线时接线头拧紧并悬空,裸体脚线部分不得与电缆线或设备部件接触
4、实行分次打眼、分次装药、分次爆破
先掏槽后周边
5、爆破采纳 MFB100 型发爆器起爆
每次放炮前必须派人设好警戒,警戒距离不得小于 100m,放炮后至少等待 20 分钟才能进入爆破地点

6、警戒点共五点:第(1)(2)点在三联巷与专用回风巷绞车扣两侧 20 米处,第(3)点在 13104 上顺槽无极绳绞车处,
