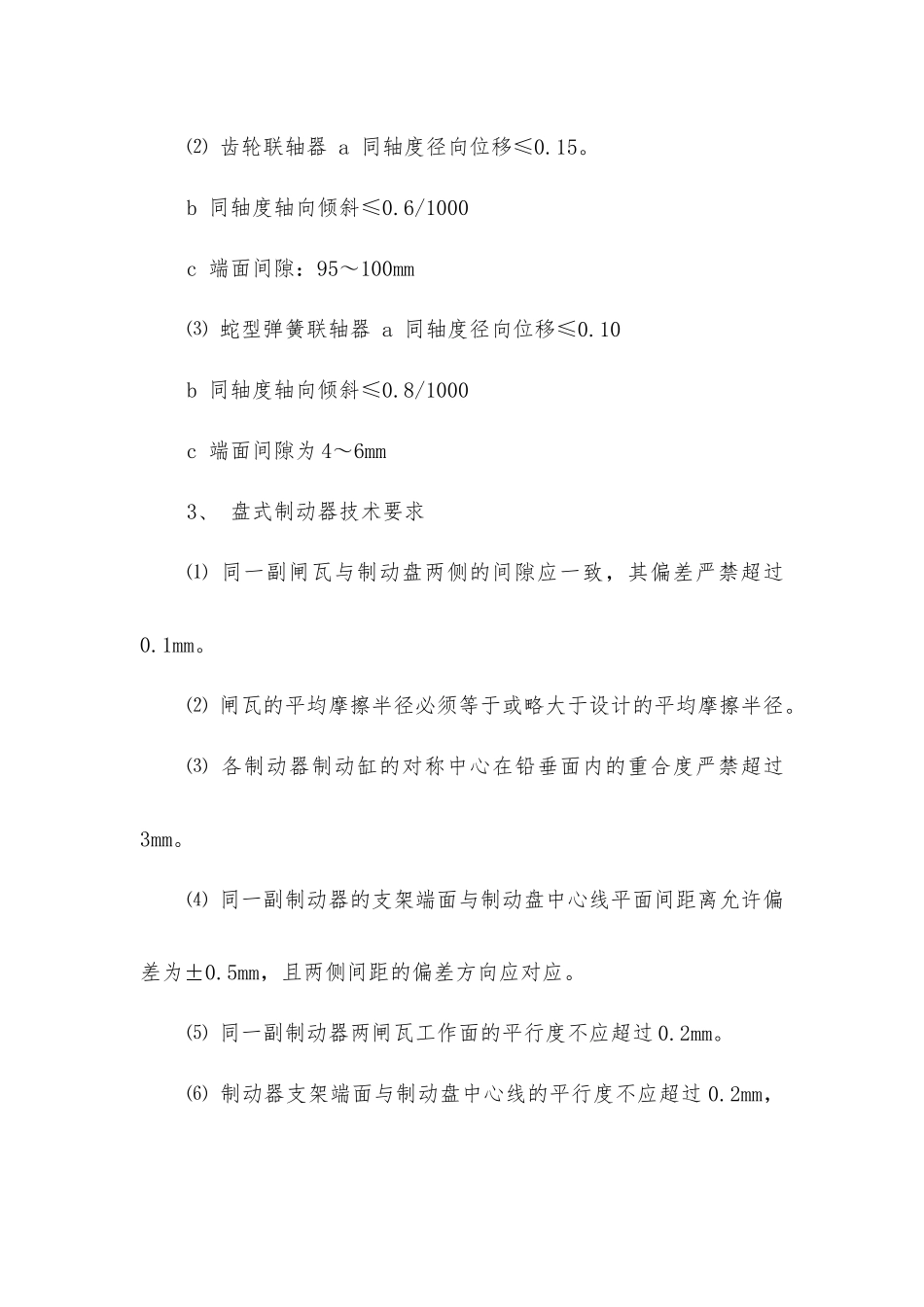

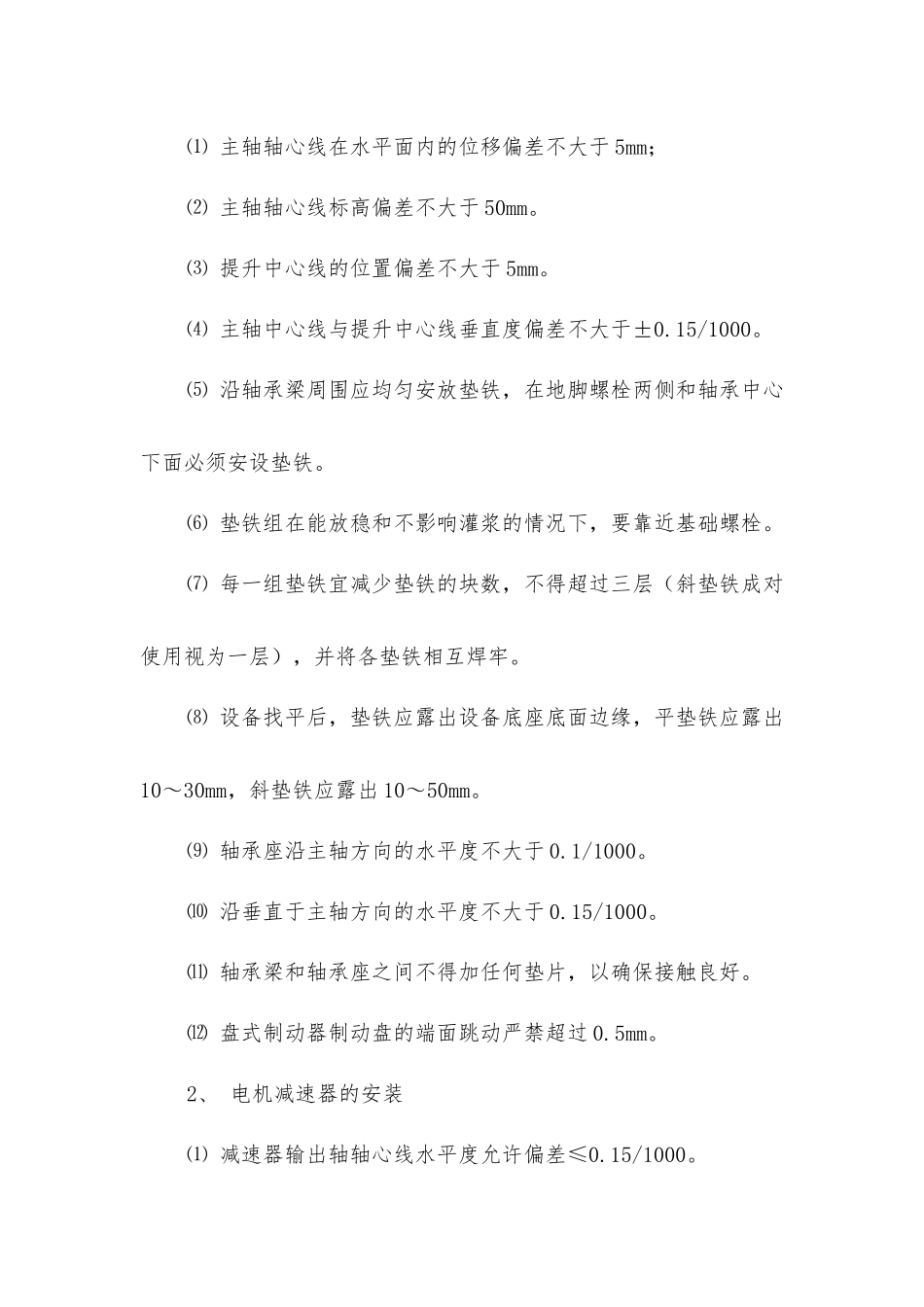

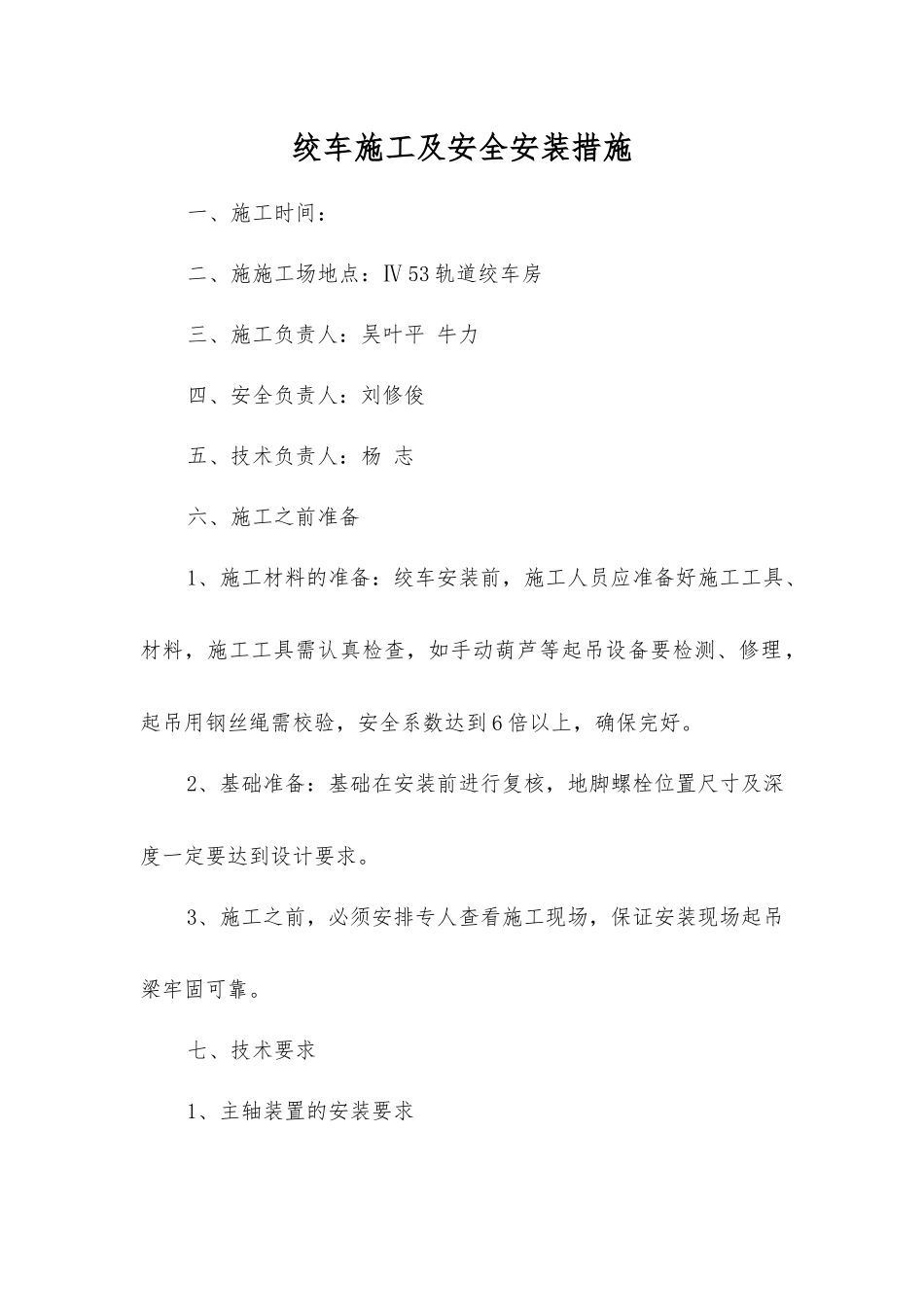

绞车施工及安全安装措施一、施工时间:二、施施工场地点:Ⅳ 53 轨道绞车房三、施工负责人:吴叶平 牛力四、安全负责人:刘修俊五、技术负责人:杨 志六、施工之前准备1、施工材料的准备:绞车安装前,施工人员应准备好施工工具、材料,施工工具需认真检查,如手动葫芦等起吊设备要检测、修理,起吊用钢丝绳需校验,安全系数达到 6 倍以上,确保完好。2、基础准备:基础在安装前进行复核,地脚螺栓位置尺寸及深度一定要达到设计要求。3、施工之前,必须安排专人查看施工现场,保证安装现场起吊梁牢固可靠。七、技术要求1、主轴装置的安装要求⑴ 主轴轴心线在水平面内的位移偏差不大于 5mm;⑵ 主轴轴心线标高偏差不大于 50mm。⑶ 提升中心线的位置偏差不大于 5mm。⑷ 主轴中心线与提升中心线垂直度偏差不大于±0.15/1000。⑸ 沿轴承梁周围应均匀安放垫铁,在地脚螺栓两侧和轴承中心下面必须安设垫铁。⑹ 垫铁组在能放稳和不影响灌浆的情况下,要靠近基础螺栓。⑺ 每一组垫铁宜减少垫铁的块数,不得超过三层(斜垫铁成对使用视为一层),并将各垫铁相互焊牢。⑻ 设备找平后,垫铁应露出设备底座底面边缘,平垫铁应露出10~30mm,斜垫铁应露出 10~50mm。⑼ 轴承座沿主轴方向的水平度不大于 0.1/1000。⑽ 沿垂直于主轴方向的水平度不大于 0.15/1000。⑾ 轴承梁和轴承座之间不得加任何垫片,以确保接触良好。⑿ 盘式制动器制动盘的端面跳动严禁超过 0.5mm。2、 电机减速器的安装⑴ 减速器输出轴轴心线水平度允许偏差≤0.15/1000。⑵ 齿轮联轴器 a 同轴度径向位移≤0.15。b 同轴度轴向倾斜≤0.6/1000c 端面间隙:95~100mm⑶ 蛇型弹簧联轴器 a 同轴度径向位移≤0.10b 同轴度轴向倾斜≤0.8/1000c 端面间隙为 4~6mm3、 盘式制动器技术要求⑴ 同一副闸瓦与制动盘两侧的间隙应一致,其偏差严禁超过0.1mm。⑵ 闸瓦的平均摩擦半径必须等于或略大于设计的平均摩擦半径。⑶ 各制动器制动缸的对称中心在铅垂面内的重合度严禁超过3mm。⑷ 同一副制动器的支架端面与制动盘中心线平面间距离允许偏差为±0.5mm,且两侧间距的偏差方向应对应。⑸ 同一副制动器两闸瓦工作面的平行度不应超过 0.2mm。⑹ 制动器支架端面与制动盘中心线的平行度不应超过 0.2mm,且两侧平行度对称相等;⑺ 闸瓦与制动盘的间隙不超过 1.0mm。⑻ 闸瓦与制动盘的接触面积不小于 60%,且接触面分布均匀。4、液压站安装的技术要求⑴ 液压...
