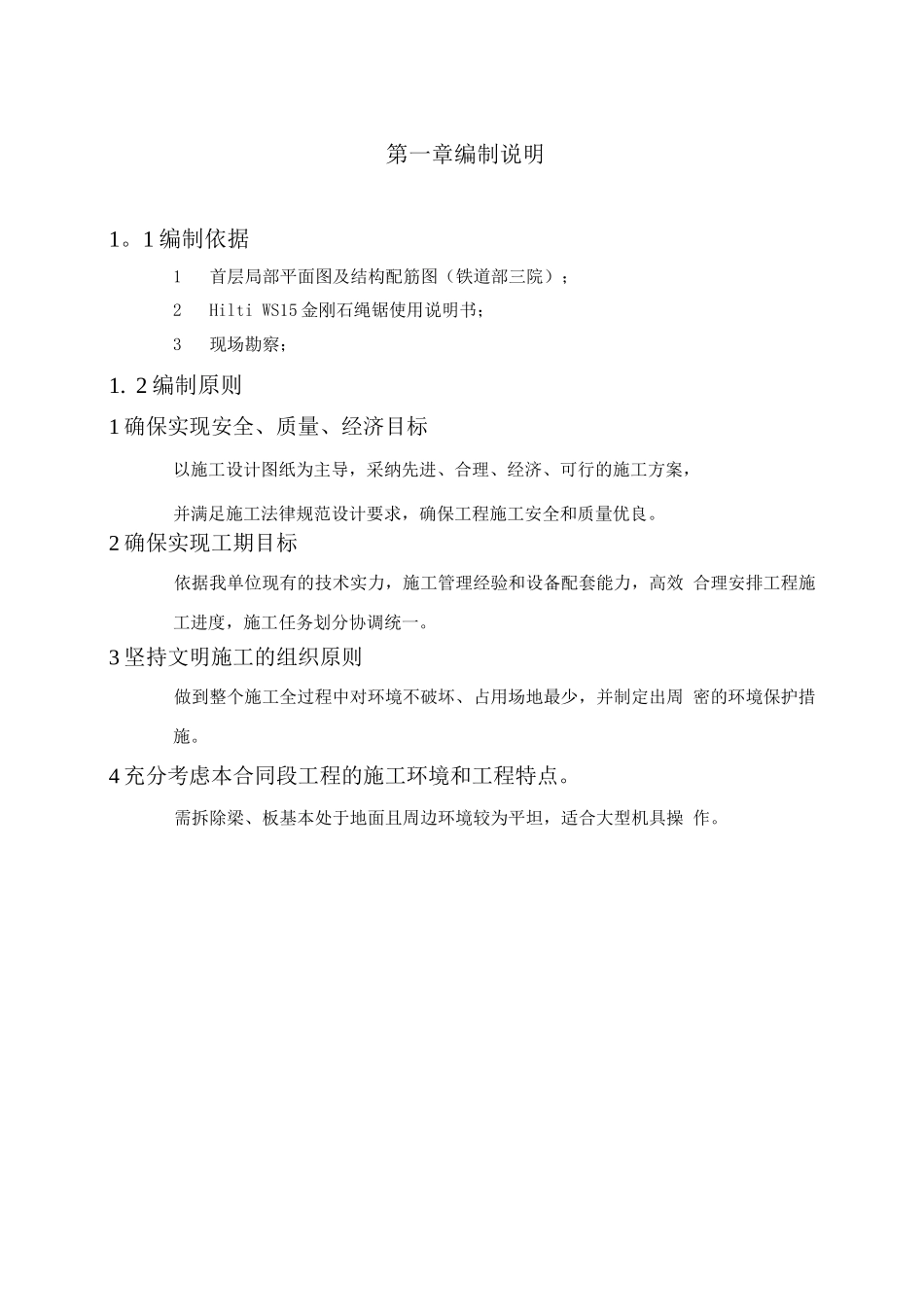

第一章编制说明1
1 编制依据1首层局部平面图及结构配筋图(铁道部三院);2Hilti WS15 金刚石绳锯使用说明书;3现场勘察;1
2 编制原则1 确保实现安全、质量、经济目标以施工设计图纸为主导,采纳先进、合理、经济、可行的施工方案,并满足施工法律规范设计要求,确保工程施工安全和质量优良
2 确保实现工期目标依据我单位现有的技术实力,施工管理经验和设备配套能力,高效 合理安排工程施工进度,施工任务划分协调统一
3 坚持文明施工的组织原则做到整个施工全过程中对环境不破坏、占用场地最少,并制定出周 密的环境保护措施
4 充分考虑本合同段工程的施工环境和工程特点
需拆除梁、板基本处于地面且周边环境较为平坦,适合大型机具操 作
第二章主要工艺流程2
1 工程概况因标高降低,需将图纸标定范围内已浇注完毕的混凝土梁、板整体 拆除,并在保留主筋的前提下,将新增梁、板标高范围内的,柱及 剪力墙的混凝土剔除
2 施工流程施工准备-施工围挡及安全标识设置-支撑脚手架搭设-划线定 位-水钻钻孔及绳锯切割-砼块吊装-静态破裂-清理场地、支架 拆除2
3 工程规模本工程的工程数量包括:满堂红脚手架搭设:约 6 5 0m 2金刚石绳锯切割面积:46 7 m2水钻钻孔(以中 1 钻头计):5 5 0 0m砼块吊装:1 6 T静态破裂:1m 3渣土清理:4 m32
4 梁板拆除施工工艺根据现场勘察确定,作业环境允许大吨位吊装机械及平板车驶入,可 采纳金刚石绳锯辅以水钻切割分块的方式进行
切割砼块的体积可 依据吊车的吊装能力而定,砼块的重量暂定不超过 30T
外型尺 寸的要求对于板为:长度与宽度均不大于 3
6 m( W = 3
5 = 2 5
9 2T);对于梁为:长度不大于 8m ( W = 8 x 1
5 = 26T)拆除时根据先
