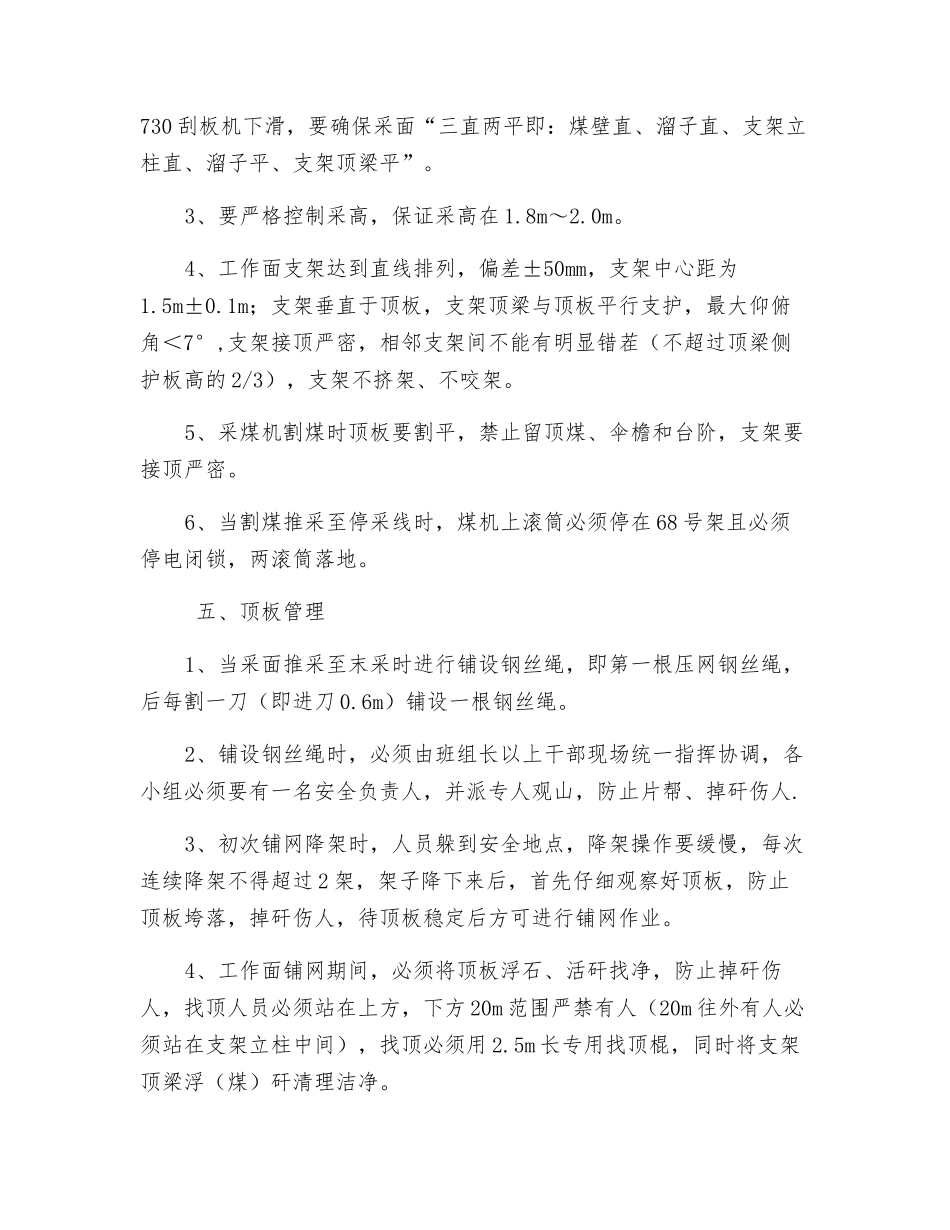

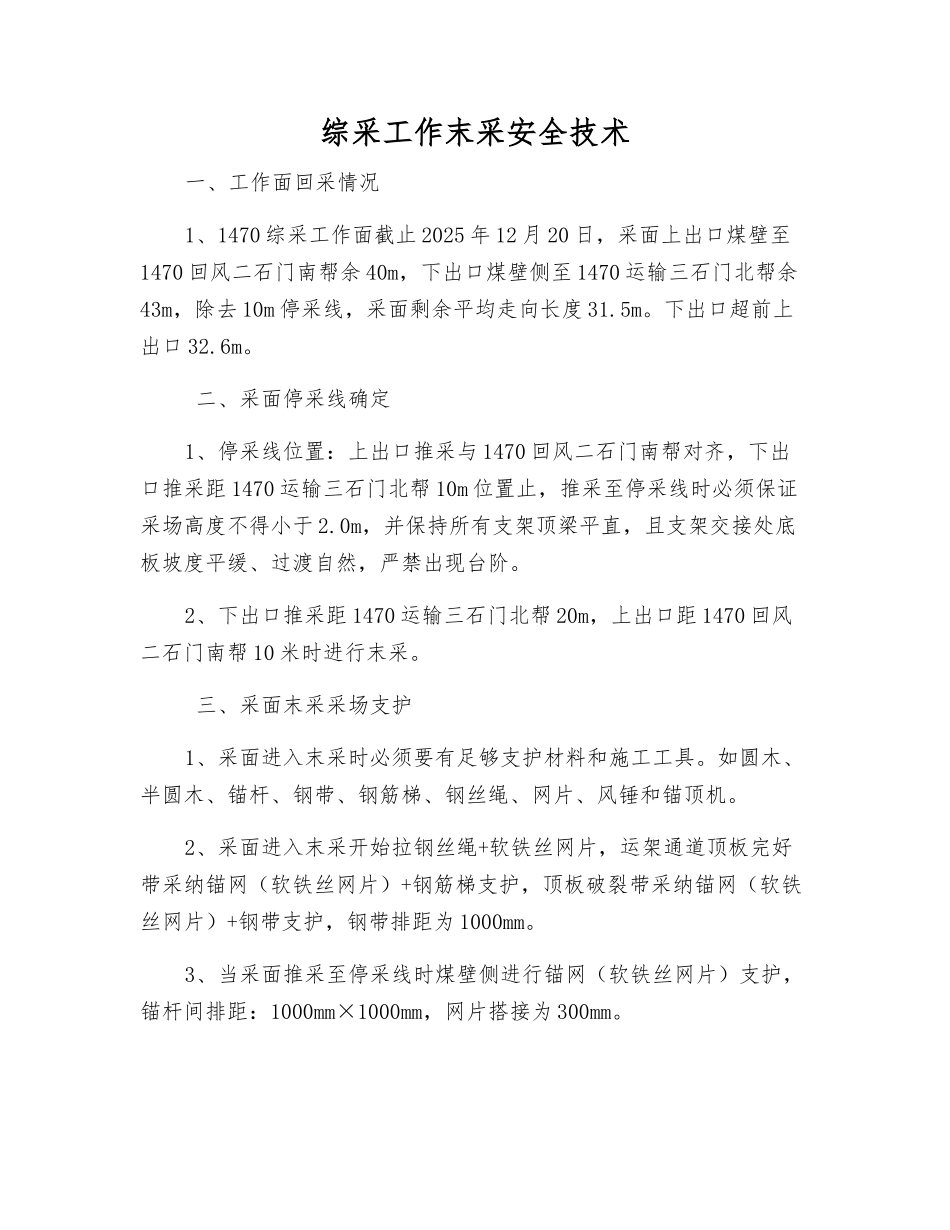

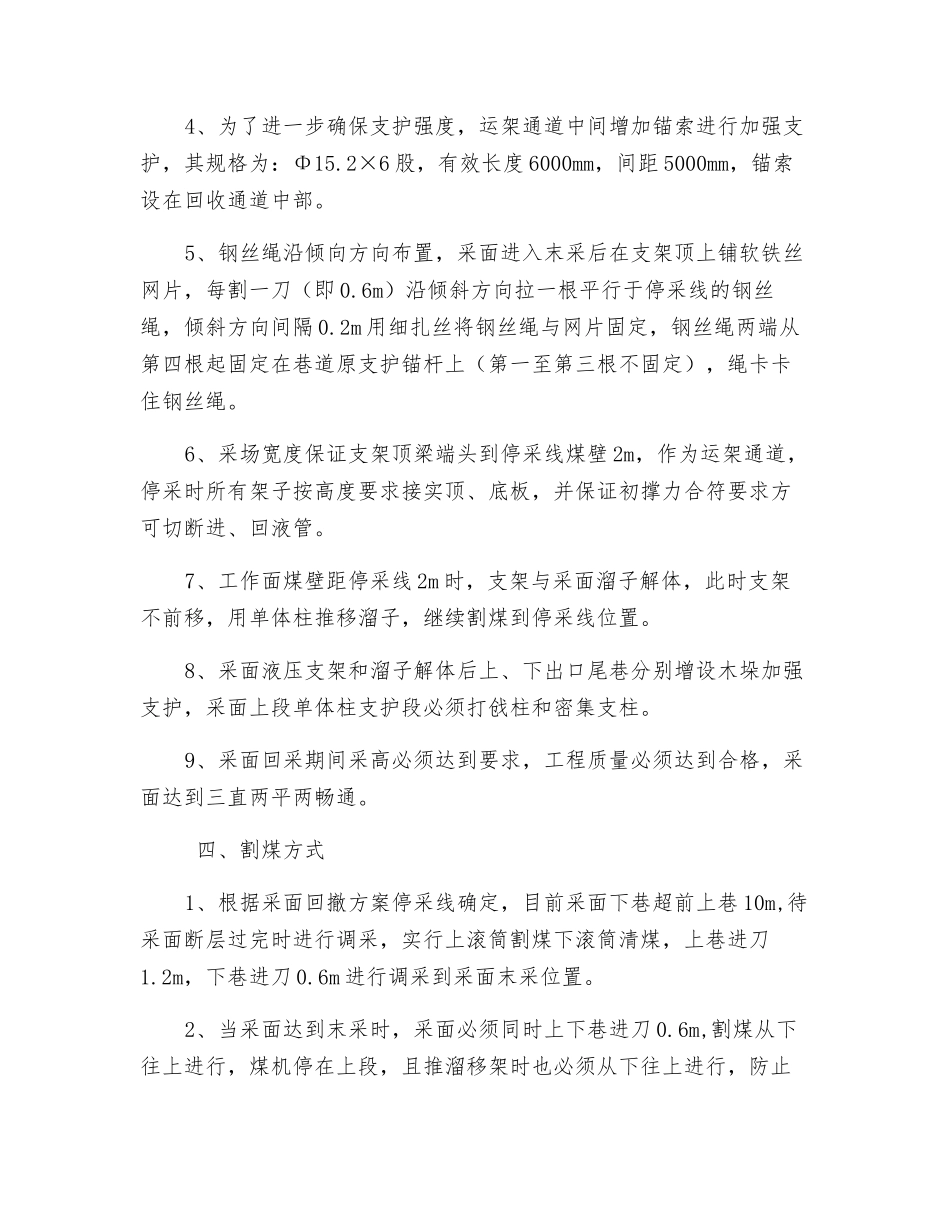

综采工作末采安全技术一、工作面回采情况1、1470 综采工作面截止 2025 年 12 月 20 日,采面上出口煤壁至1470 回风二石门南帮余 40m,下出口煤壁侧至 1470 运输三石门北帮余43m,除去 10m 停采线,采面剩余平均走向长度 31.5m。下出口超前上出口 32.6m。 二、采面停采线确定1、停采线位置:上出口推采与 1470 回风二石门南帮对齐,下出口推采距 1470 运输三石门北帮 10m 位置止,推采至停采线时必须保证采场高度不得小于 2.0m,并保持所有支架顶梁平直,且支架交接处底板坡度平缓、过渡自然,严禁出现台阶。2、下出口推采距 1470 运输三石门北帮 20m,上出口距 1470 回风二石门南帮 10 米时进行末采。 三、采面末采采场支护1、采面进入末采时必须要有足够支护材料和施工工具。如圆木、半圆木、锚杆、钢带、钢筋梯、钢丝绳、网片、风锤和锚顶机。2、采面进入末采开始拉钢丝绳+软铁丝网片,运架通道顶板完好带采纳锚网(软铁丝网片)+钢筋梯支护,顶板破裂带采纳锚网(软铁丝网片)+钢带支护,钢带排距为 1000mm。3、当采面推采至停采线时煤壁侧进行锚网(软铁丝网片)支护,锚杆间排距:1000mm×1000mm,网片搭接为 300mm。4、为了进一步确保支护强度,运架通道中间增加锚索进行加强支护,其规格为:Φ15.2×6 股,有效长度 6000mm,间距 5000mm,锚索设在回收通道中部。5、钢丝绳沿倾向方向布置,采面进入末采后在支架顶上铺软铁丝网片,每割一刀(即 0.6m)沿倾斜方向拉一根平行于停采线的钢丝绳,倾斜方向间隔 0.2m 用细扎丝将钢丝绳与网片固定,钢丝绳两端从第四根起固定在巷道原支护锚杆上(第一至第三根不固定),绳卡卡住钢丝绳。6、采场宽度保证支架顶梁端头到停采线煤壁 2m,作为运架通道,停采时所有架子按高度要求接实顶、底板,并保证初撑力合符要求方可切断进、回液管。7、工作面煤壁距停采线 2m 时,支架与采面溜子解体,此时支架不前移,用单体柱推移溜子,继续割煤到停采线位置。8、采面液压支架和溜子解体后上、下出口尾巷分别增设木垛加强支护,采面上段单体柱支护段必须打戗柱和密集支柱。9、采面回采期间采高必须达到要求,工程质量必须达到合格,采面达到三直两平两畅通。 四、割煤方式1、根据采面回撤方案停采线确定,目前采面下巷超前上巷 10m,待采面断层过完时进行调采,实行上滚筒割煤下滚筒清煤,上巷进刀1.2m,下巷进刀 0.6m 进行调采到采面末采位置。2、当采面达到末采...
