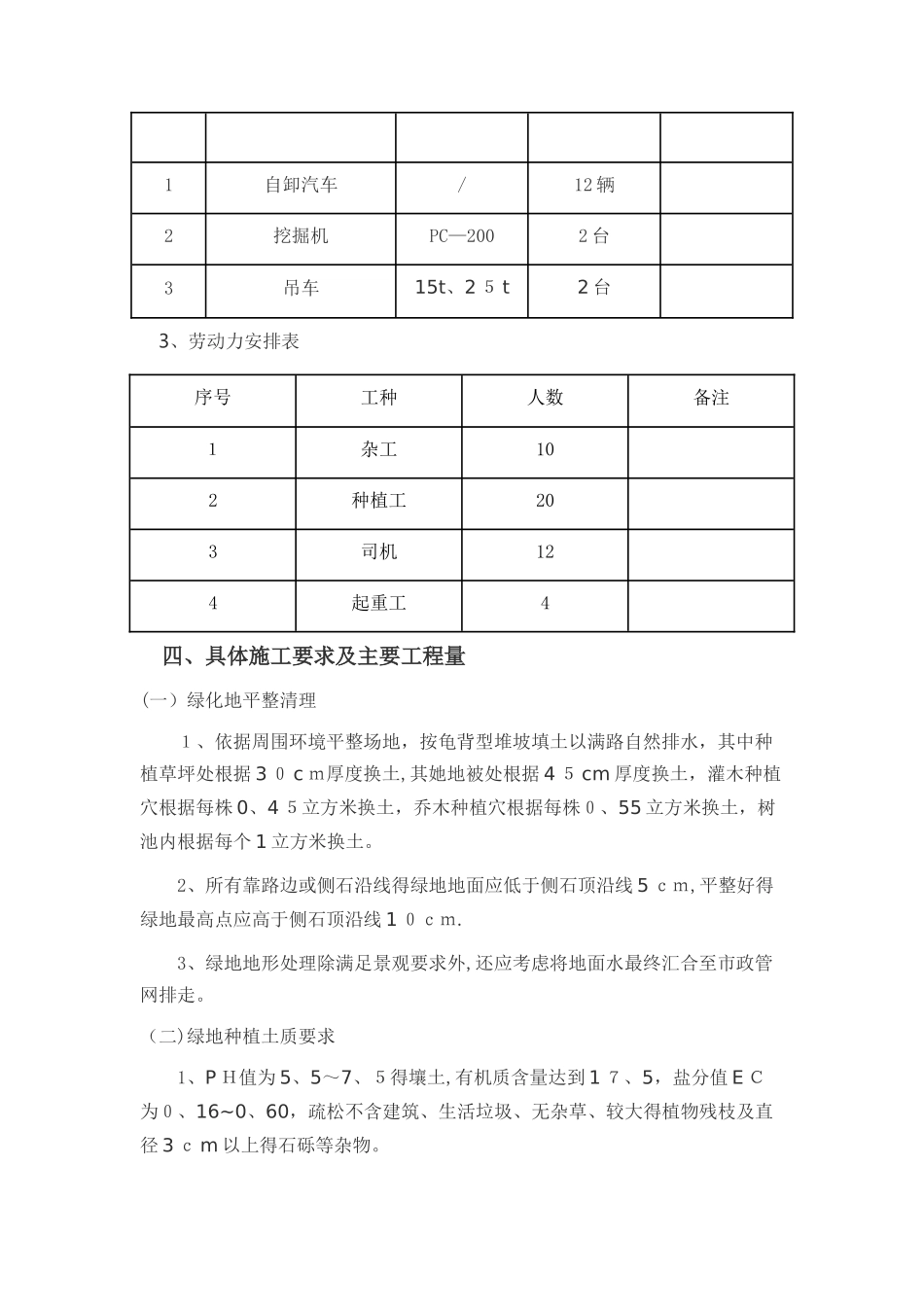

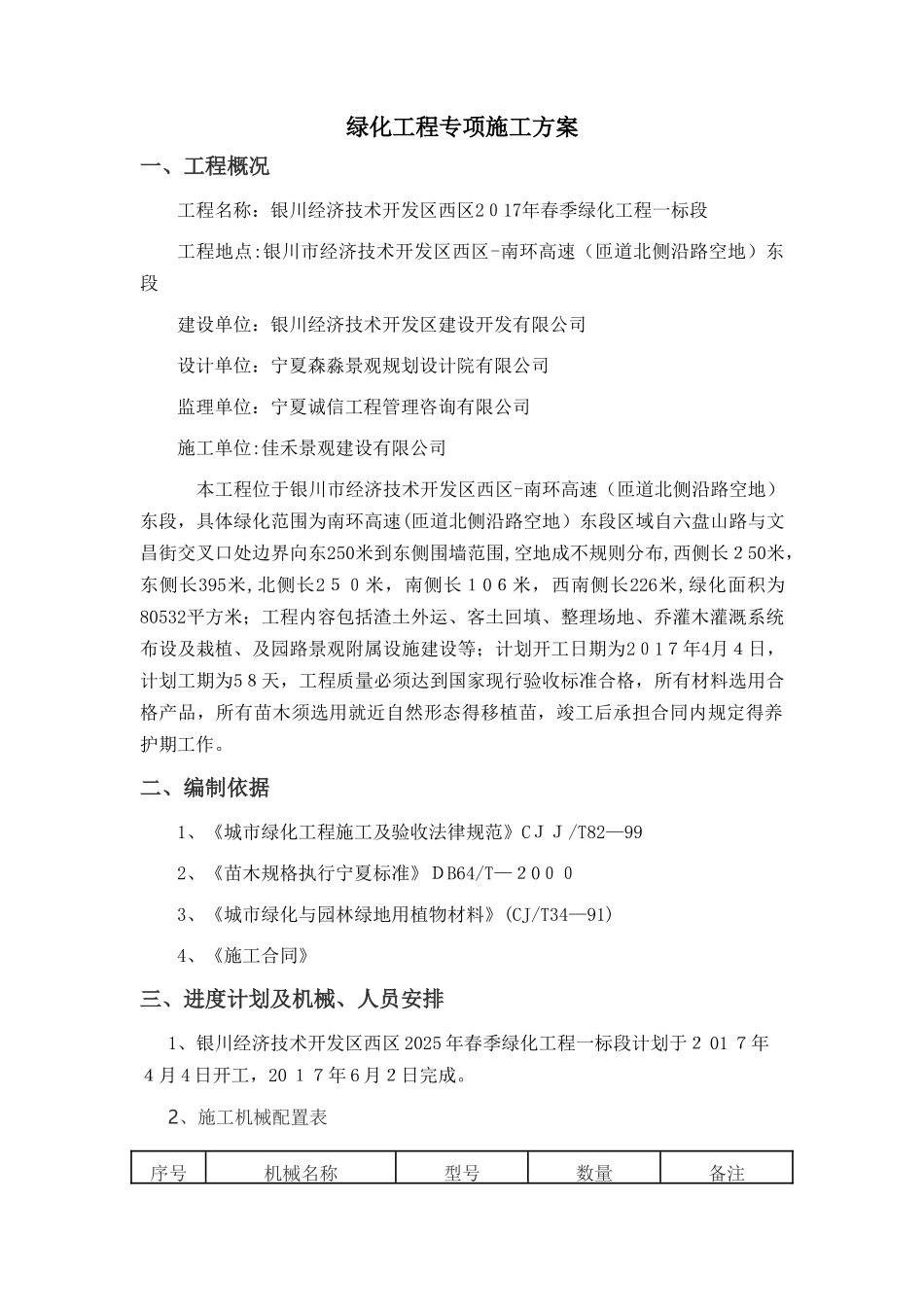

银川经济技术开发区西区 2 0 1 7年春季绿化工程一标段绿化工程专项施工方案编制人: 审核人: 审批人: 建设单位:银川经济技术开发区建设开发有限公司 施工单位:佳禾景观建设有限公司编制日期:二零一七年四月四日目 录一、工程概况 3二、编制依据 ﻩ3三、进度计划及机械、人员安排 3四、具体施工要求及主要工程量 4五、施工条件及气候条件 ﻩ7六、绿化施工工艺流程 8七、苗木得供应及管理 ﻩ12八、苗木得种植后(养护)得管理 ﻩ15九、质量目标与质量保证措施 19十、安全施工措施 ﻩ22十一、文明施工保证措施 23十二、工程验收及移交 2 6 绿化工程专项施工方案一、工程概况工程名称:银川经济技术开发区西区2017年春季绿化工程一标段工程地点:银川市经济技术开发区西区-南环高速(匝道北侧沿路空地)东段建设单位:银川经济技术开发区建设开发有限公司设计单位:宁夏森淼景观规划设计院有限公司监理单位:宁夏诚信工程管理咨询有限公司施工单位:佳禾景观建设有限公司 本工程位于银川市经济技术开发区西区-南环高速(匝道北侧沿路空地)东段,具体绿化范围为南环高速(匝道北侧沿路空地)东段区域自六盘山路与文昌街交叉口处边界向东250米到东侧围墙范围,空地成不规则分布,西侧长250米,东侧长395米,北侧长250米,南侧长106米,西南侧长226米,绿化面积为80532平方米;工程内容包括渣土外运、客土回填、整理场地、乔灌木灌溉系统布设及栽植、及园路景观附属设施建设等;计划开工日期为2017年4月4日,计划工期为58天,工程质量必须达到国家现行验收标准合格,所有材料选用合格产品,所有苗木须选用就近自然形态得移植苗,竣工后承担合同内规定得养护期工作
二、编制依据1、《城市绿化工程施工及验收法律规范》CJJ/T82—992、《苗木规格执行宁夏标准》DB64/T—20003、《城市绿化与园林绿地用植物材料》
