目录1 工程概况 12 编制依据 13 施工部署 24 施工准备 25 施工方法 46 质量保证措施 77 安全保证措施 81 工程概况东联 2#路、3#路、迎宾大道道路绿化工程位于**市东部新区,地处湘江河东岸,是连接**市老城区、渝黔高铁火车站和新蒲新区的主要通道本工程为道路绿化施工;东联 2#路施工长度为11
7Km , 3#路施工长度为 1
2Km、迎宾大道施工长度为 7
绿化面积约 4
2 万,回填土方量约为 7
89 万 m
由于回填量大,回填距离长,回填土方需分多次进行,一次回填土方不能完成的,需用装载机进行多次短驳,给土方的回填带来一定的难度
2 编制依据1
根据甲方提供的《东联 2#路、3#路、迎宾大道》道路电子版图纸
本施工方案依照编制原则及施工验收法律规范,以下文件为编制依据:《城市绿化工程施工及验收法律规范》《2 城市绿化工程施工和验收法律规范》《园林绿化工程施工及验收法律规范》3
我公司 ISO92 质量保证体系的有关文件
**省和**市有关绿化、质量和安全的规定
根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验

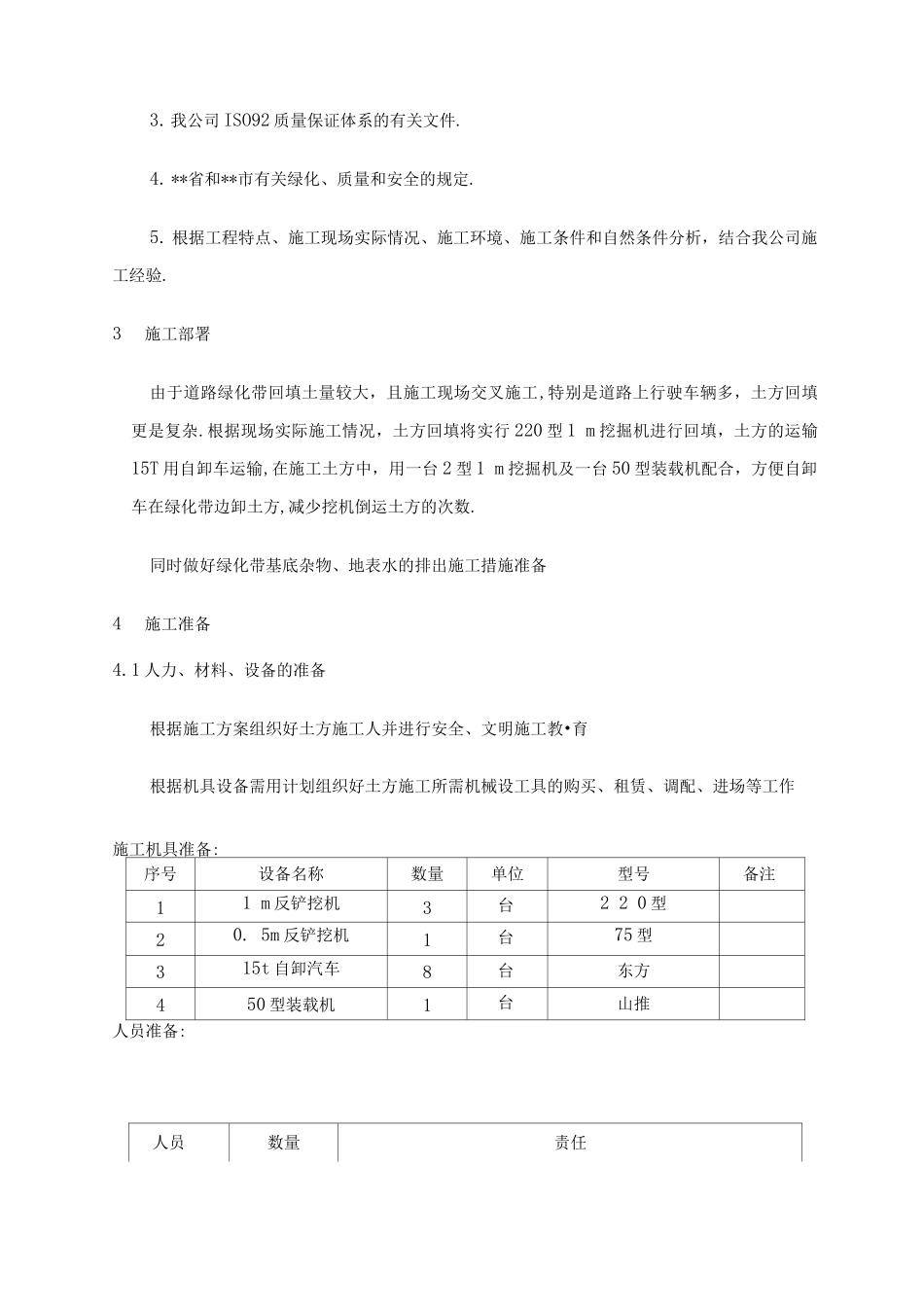

3施工部署由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多,土方回填更是复杂
根据现场实际施工情况,土方回填将实行 220 型 1 m 挖掘机进行回填,土方的运输15T 用自卸车运输,在施工土方中,用一台 2 型 1 m 挖掘机及一台 50 型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次数

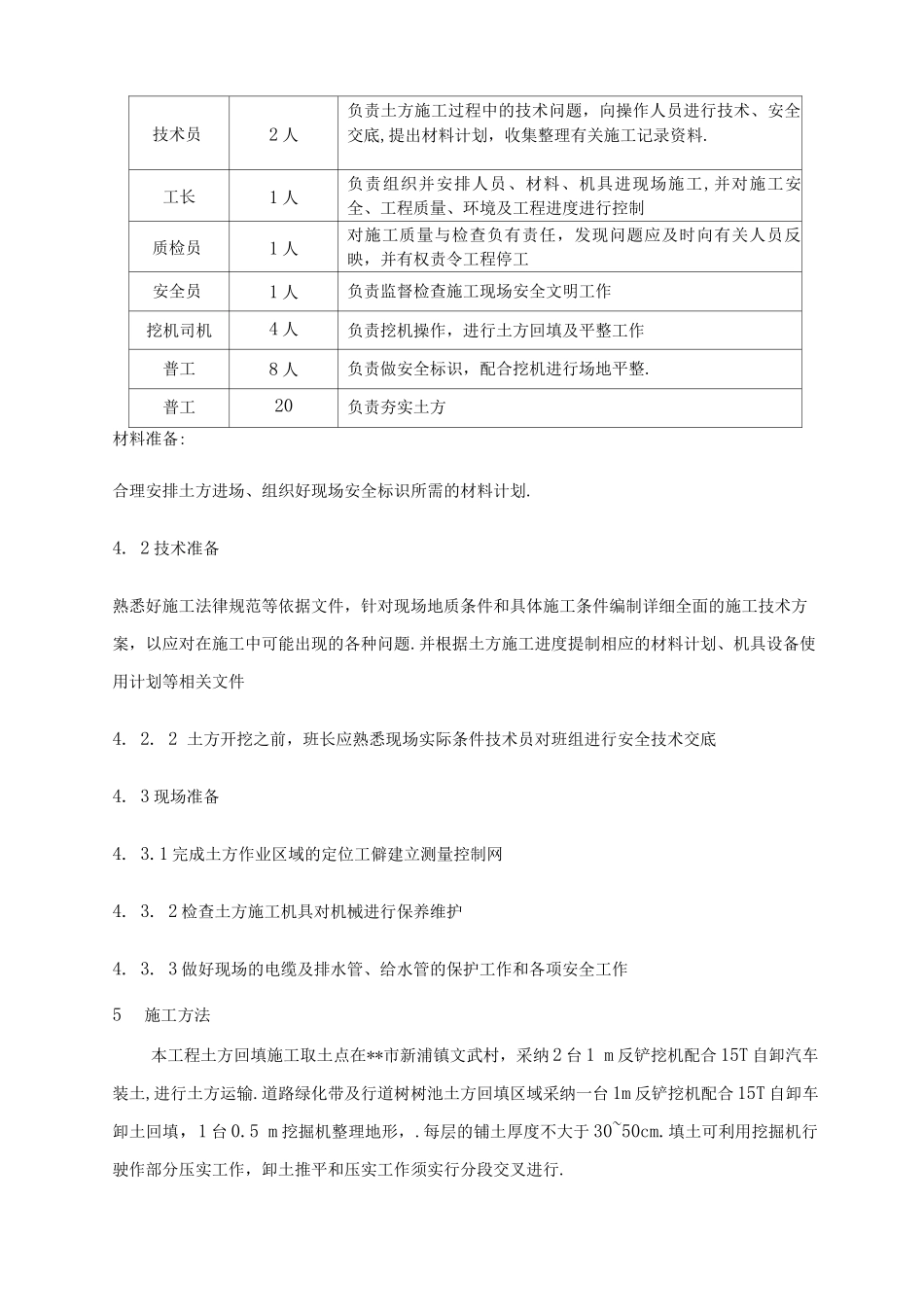

同时做好绿化带基底杂物、地表水的排出施工措施准备4施工准备4
1 人力、材料、设备的准备根据施工方案组织好土方施工人并进行安全、文明施工教•育根据机具设备需用计划组织好土方施工所需机械设工具的购买、租赁、调配、进场等工作施工机具准备:序号设备名称数量
