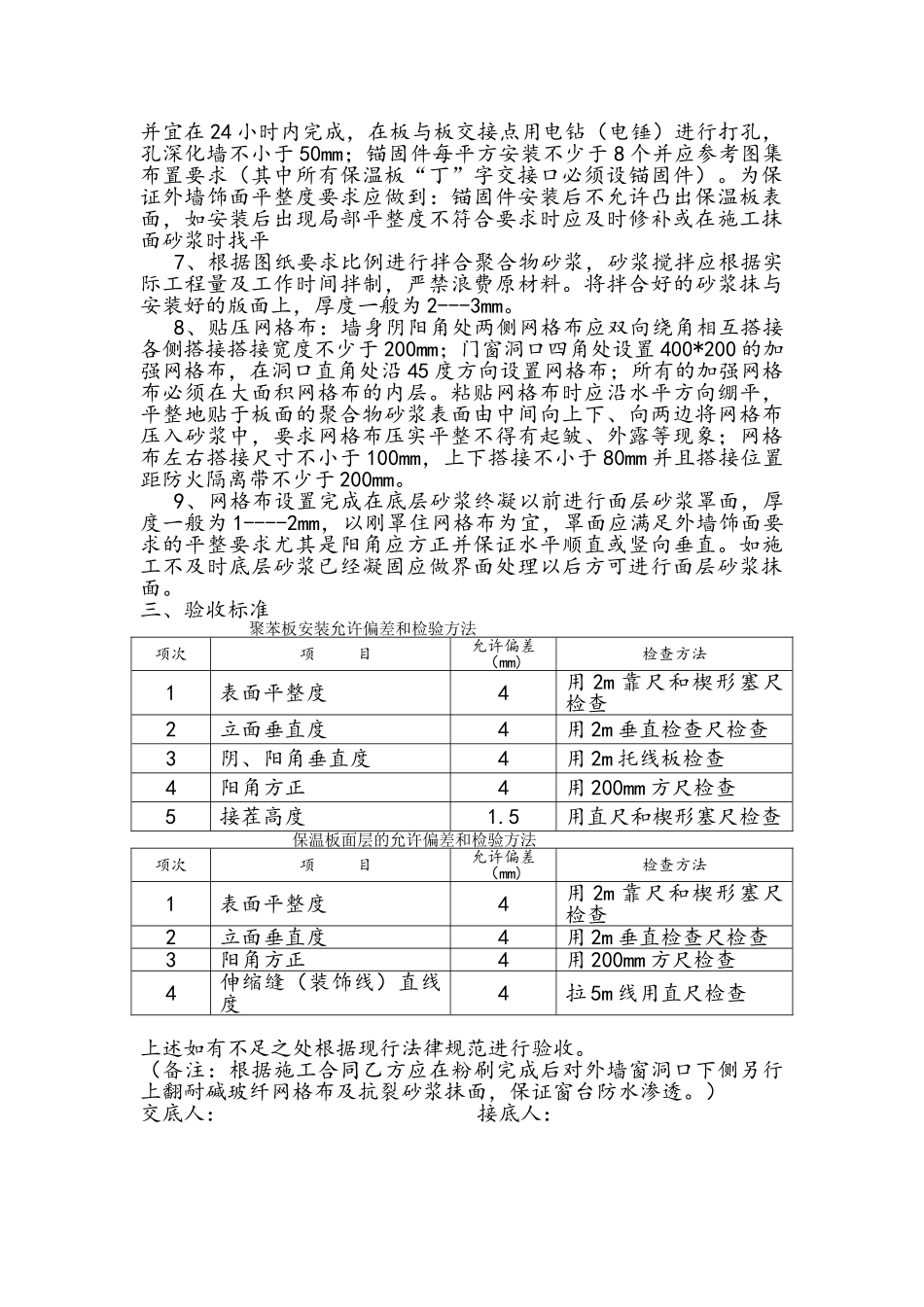

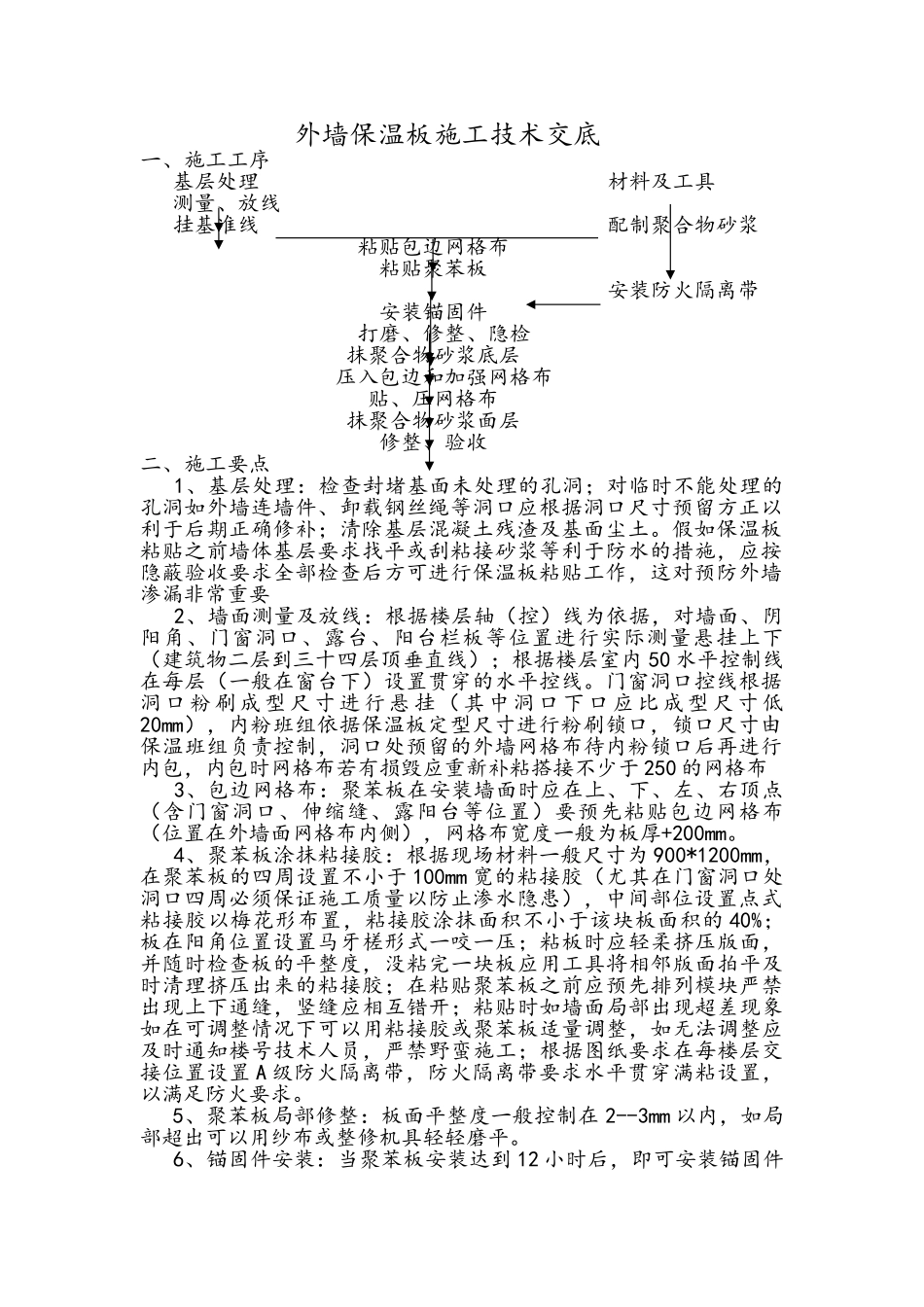

外墙保温板施工技术交底一、施工工序 基层处理 材料及工具 测量、放线 挂基准线 配制聚合物砂浆 粘贴包边网格布 粘贴聚苯板 安装防火隔离带 安装锚固件 打磨、修整、隐检 抹聚合物砂浆底层 压入包边和加强网格布 贴、压网格布 抹聚合物砂浆面层 修整、验收二、施工要点 1、基层处理:检查封堵基面未处理的孔洞;对临时不能处理的孔洞如外墙连墙件、卸载钢丝绳等洞口应根据洞口尺寸预留方正以利于后期正确修补;清除基层混凝土残渣及基面尘土。假如保温板粘贴之前墙体基层要求找平或刮粘接砂浆等利于防水的措施,应按隐蔽验收要求全部检查后方可进行保温板粘贴工作,这对预防外墙渗漏非常重要 2、墙面测量及放线:根据楼层轴(控)线为依据,对墙面、阴阳角、门窗洞口、露台、阳台栏板等位置进行实际测量悬挂上下(建筑物二层到三十四层顶垂直线);根据楼层室内 50 水平控制线在每层(一般在窗台下)设置贯穿的水平控线。门窗洞口控线根据洞口粉刷成型尺寸进行悬挂(其中洞口下口应比成型尺寸低20mm),内粉班组依据保温板定型尺寸进行粉刷锁口,锁口尺寸由保温班组负责控制,洞口处预留的外墙网格布待内粉锁口后再进行内包,内包时网格布若有损毁应重新补粘搭接不少于 250 的网格布 3、包边网格布:聚苯板在安装墙面时应在上、下、左、右顶点(含门窗洞口、伸缩缝、露阳台等位置)要预先粘贴包边网格布(位置在外墙面网格布内侧),网格布宽度一般为板厚+200mm。 4、聚苯板涂抹粘接胶:根据现场材料一般尺寸为 900*1200mm,在聚苯板的四周设置不小于 100mm 宽的粘接胶(尤其在门窗洞口处洞口四周必须保证施工质量以防止渗水隐患),中间部位设置点式粘接胶以梅花形布置,粘接胶涂抹面积不小于该块板面积的 40%;板在阳角位置设置马牙槎形式一咬一压;粘板时应轻柔挤压版面,并随时检查板的平整度,没粘完一块板应用工具将相邻版面拍平及时清理挤压出来的粘接胶;在粘贴聚苯板之前应预先排列模块严禁出现上下通缝,竖缝应相互错开;粘贴时如墙面局部出现超差现象如在可调整情况下可以用粘接胶或聚苯板适量调整,如无法调整应及时通知楼号技术人员,严禁野蛮施工;根据图纸要求在每楼层交接位置设置 A 级防火隔离带,防火隔离带要求水平贯穿满粘设置,以满足防火要求。 5、聚苯板局部修整:板面平整度一般控制在 2--3mm 以内,如局部超出可以用纱布或整修机具轻轻磨平。 6、锚固件安装:当聚苯板安装达到 12 小...
