胶带顺槽绞车硐室施工安全技术措施为了进一步确保 2104 胶带顺槽掘进过程当中设备及材料的运输,经矿领导讨论决定在 2104 胶带顺槽 8#点后 40
5m 处巷道前进方向左帮施工一绞车硐室,为了进一步保证施工期间的安全及施工质量,特制定安全技术措施: 一、绞车硐室概况及施工工艺1、硐室位置:硐室中线位于 2104 胶带顺槽 8#点(801
801,4875
775,628
216)后 40
5m 处左帮
2、硐室规格:2104 胶带顺槽使用 JD-25 调度绞车(功率 25KW)
该绞车外形宽最大尺寸 1500mm,电机侧留 500mm,另一侧留 1000mm,预留 200mm,所以绞车硐室净宽 3
硐室断面为矩形断面,毛宽3
4m,毛高 2
8m,毛深 4
1m,毛断面 9
2m,净高2
5m,净断面 8㎡
3、施工工艺:硐室施工先采纳风镐开口,之后采纳炮掘方式掘进
出货方式为人工攉货至 2104 胶带顺槽皮带上
二、支护形式1、硐室顶板采纳 Φ20×2200mm 的螺纹钢锚杆,1
8m 的镀锌金属网,Φ14-80-3300mm 的钢带进行支护
顶部锚杆呈矩形均垂直于顶板布置
顶锚杆间排距分别为 800×900mm,每排布置 5 根
2、锚索采纳 Φ17
8×7300mm 的钢绞线,锚索托板300×300×16mm 及配套锁具,锚索眼深为 7
第一排在偏巷中左右各 0
6m 各布置一根,从第二排开始每隔一排在中线处布置 1 根
锚索必须保证有效长度,不得剪切,外露长度不大于 300mm
锚索必须垂直顶板布置
3、两帮使用 Φ16×1600mm 的麻花式铁锚杆,1

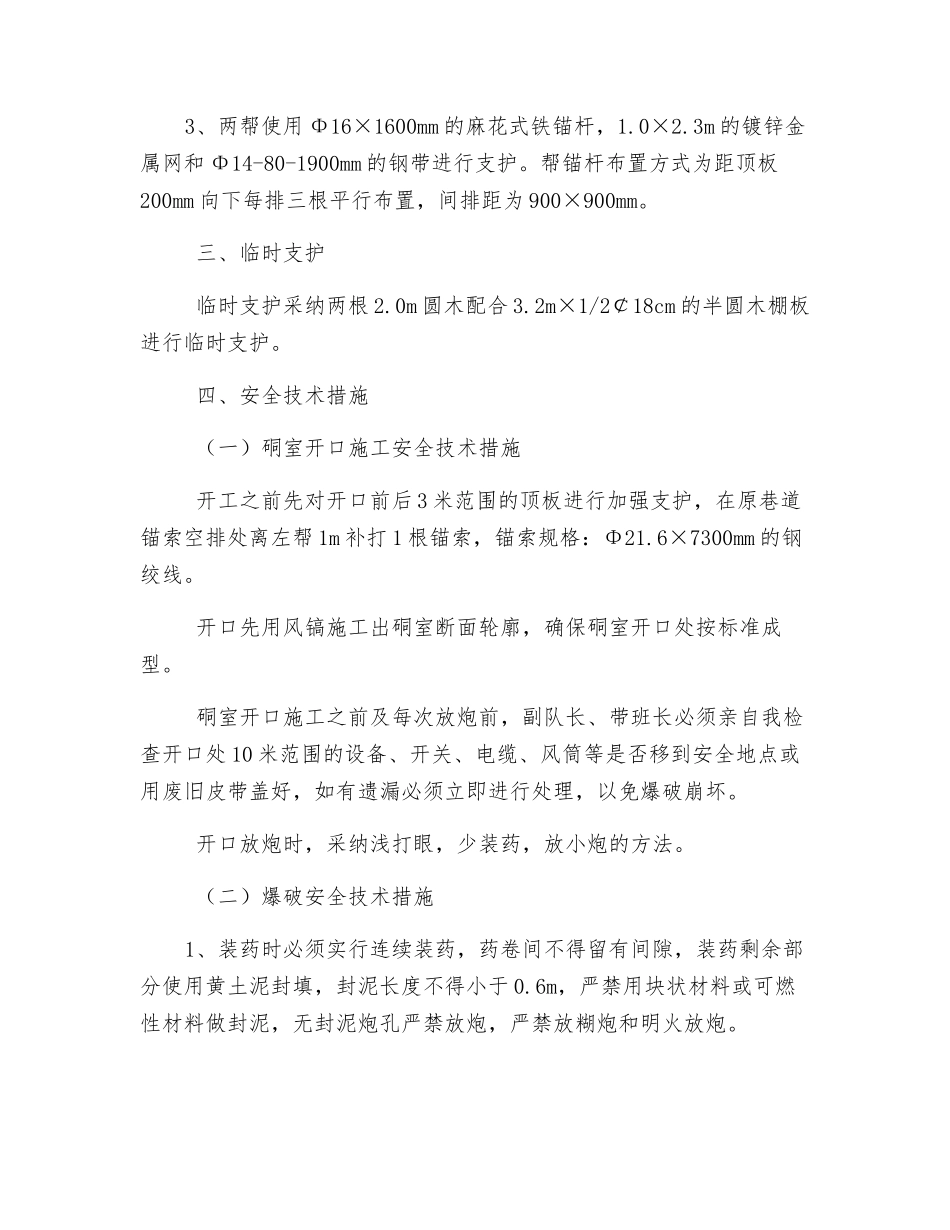

3m 的镀锌金属网和 Φ14-80-1900mm 的钢带进行支护
帮锚杆布置方式为距顶板200mm 向下每排三根平行布置,间排距为 900×900mm
