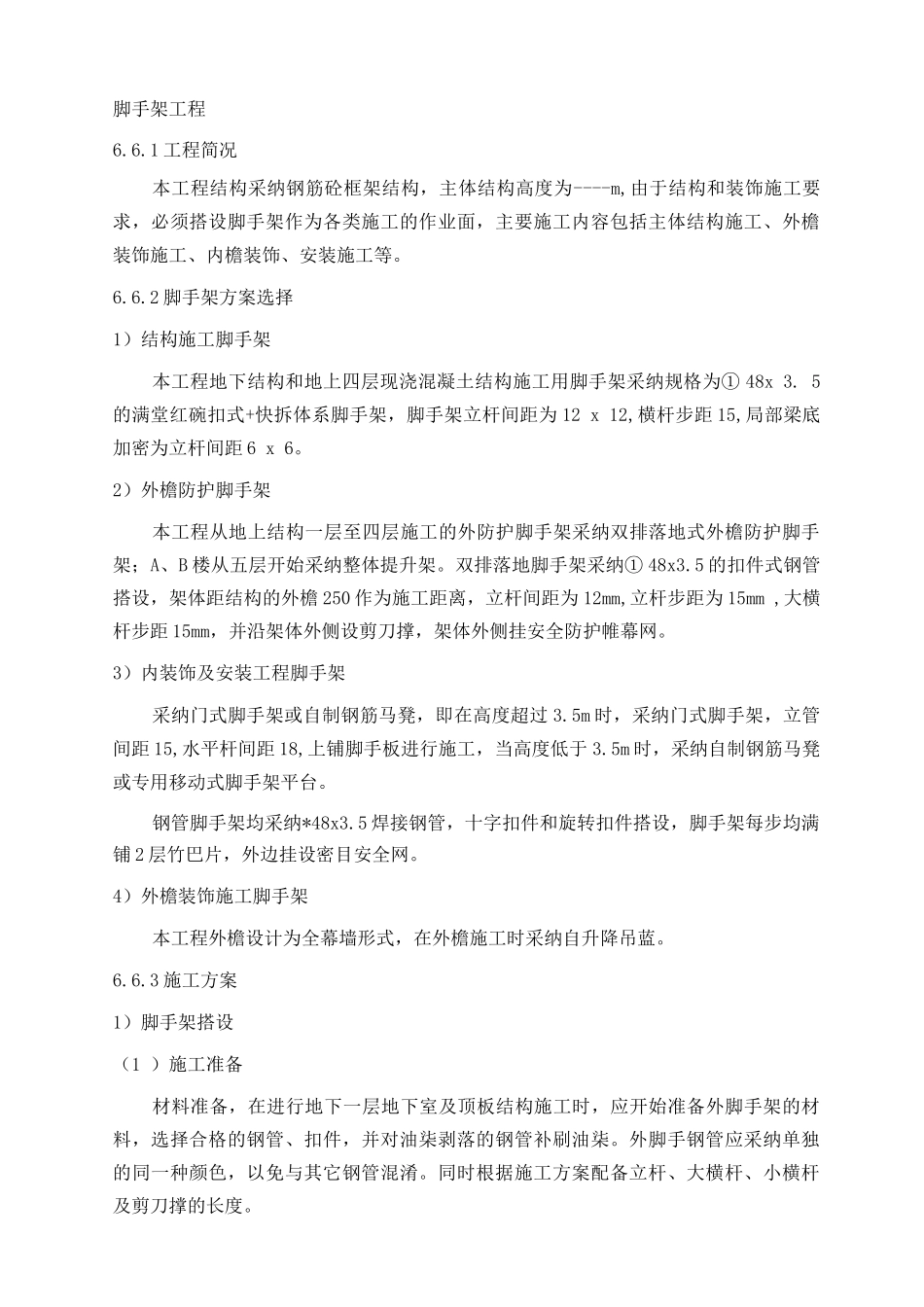

脚手架工程6
1 工程简况本工程结构采纳钢筋砼框架结构,主体结构高度为----m,由于结构和装饰施工要求,必须搭设脚手架作为各类施工的作业面,主要施工内容包括主体结构施工、外檐装饰施工、内檐装饰、安装施工等
2 脚手架方案选择1)结构施工脚手架本工程地下结构和地上四层现浇混凝土结构施工用脚手架采纳规格为① 48x 3
5的满堂红碗扣式+快拆体系脚手架,脚手架立杆间距为 12 x 12,横杆步距 15,局部梁底加密为立杆间距 6 x 6
2)外檐防护脚手架本工程从地上结构一层至四层施工的外防护脚手架采纳双排落地式外檐防护脚手架;A、B 楼从五层开始采纳整体提升架
双排落地脚手架采纳① 48x3
5 的扣件式钢管搭设,架体距结构的外檐 250 作为施工距离,立杆间距为 12mm,立杆步距为 15mm ,大横杆步距 15mm,并沿架体外侧设剪刀撑,架体外侧挂安全防护帷幕网
3)内装饰及安装工程脚手架采纳门式脚手架或自制钢筋马凳,即在高度超过 3
5m 时,采纳门式脚手架,立管间距 15,水平杆间距 18,上铺脚手板进行施工,当高度低于 3
5m 时,采纳自制钢筋马凳或专用移动式脚手架平台
钢管脚手架均采纳*48x3
5 焊接钢管,十字扣件和旋转扣件搭设,脚手架每步均满铺 2 层竹巴片,外边挂设密目安全网
4)外檐装饰施工脚手架本工程外檐设计为全幕墙形式,在外檐施工时采纳自升降吊蓝

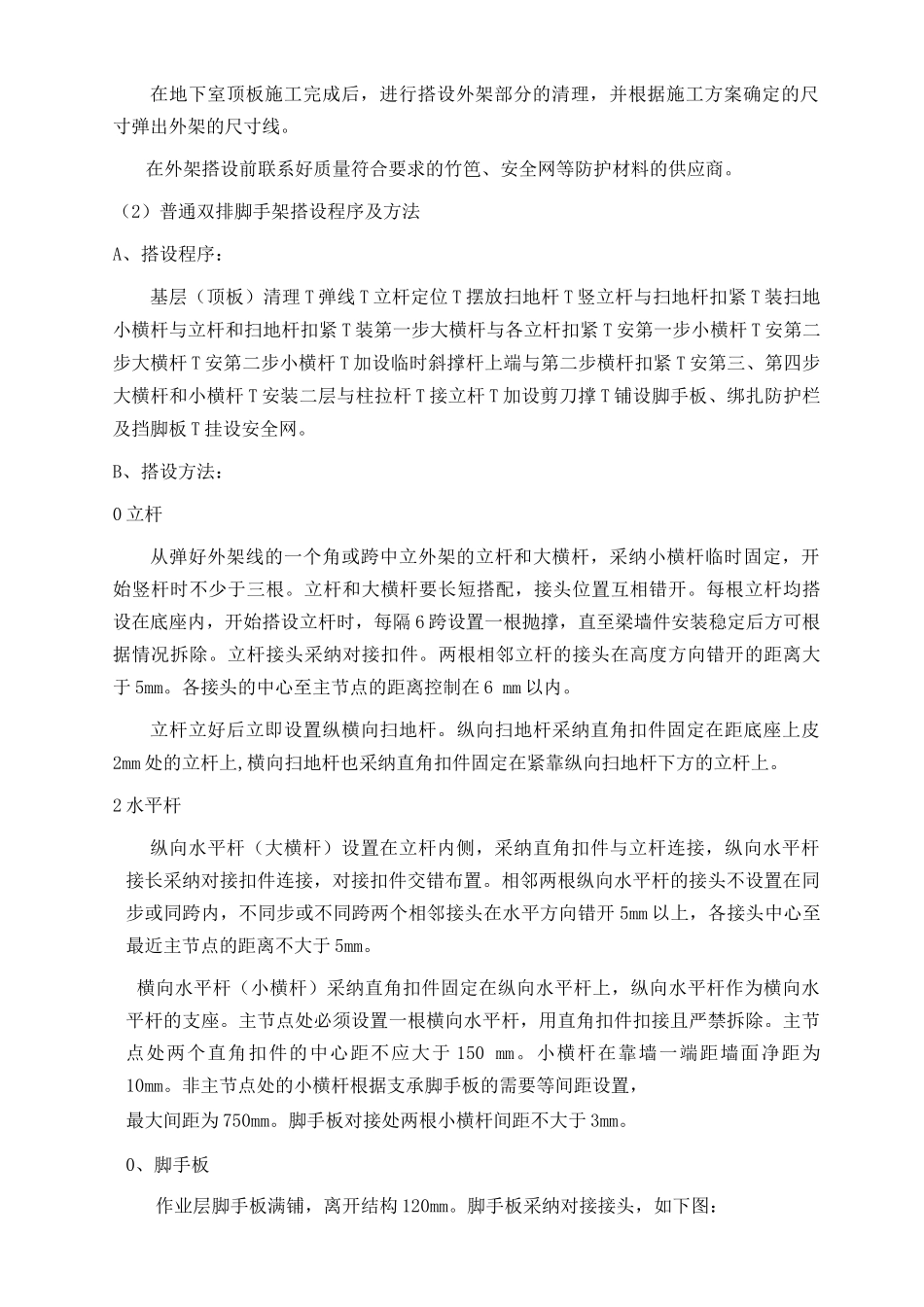

3 施工方案1)脚手架搭设(1 )施工准备材料准备,在进行地下一层地下室及顶板结构施工时,应开始准备外脚手架的材料,选择合格的钢管、扣件,并对油柒剥落的钢管补刷油柒
外脚手钢管应采纳单独的同一种颜色,以免与其它钢管混淆
同时根据施工方案配备立杆、大横杆、小横杆及剪刀撑的长度
在地下室顶板施工完成后,进行搭设外架部分的清理,并根据施工方案确定的尺寸弹出外架的尺寸线
在外架搭设前联系好
