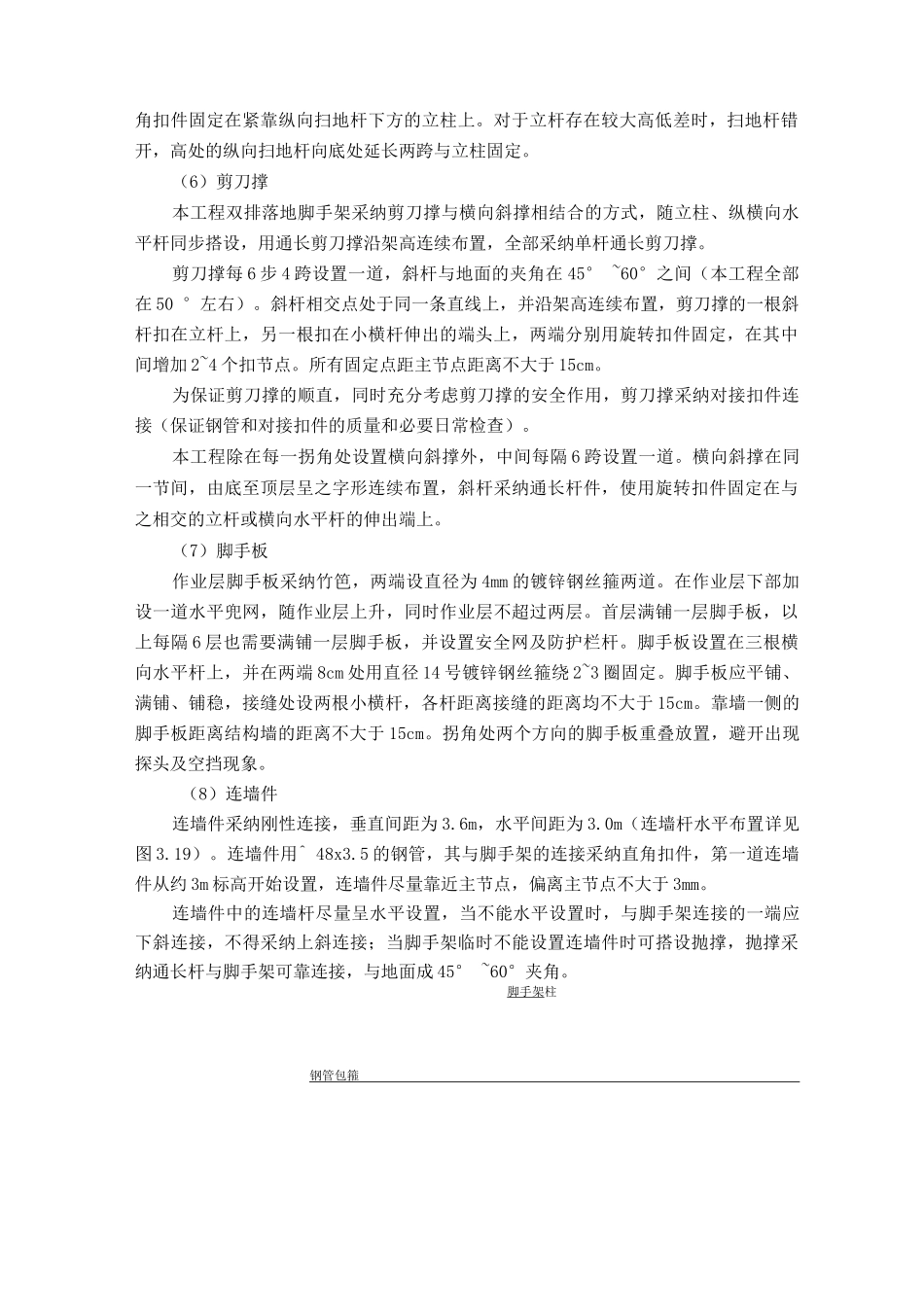

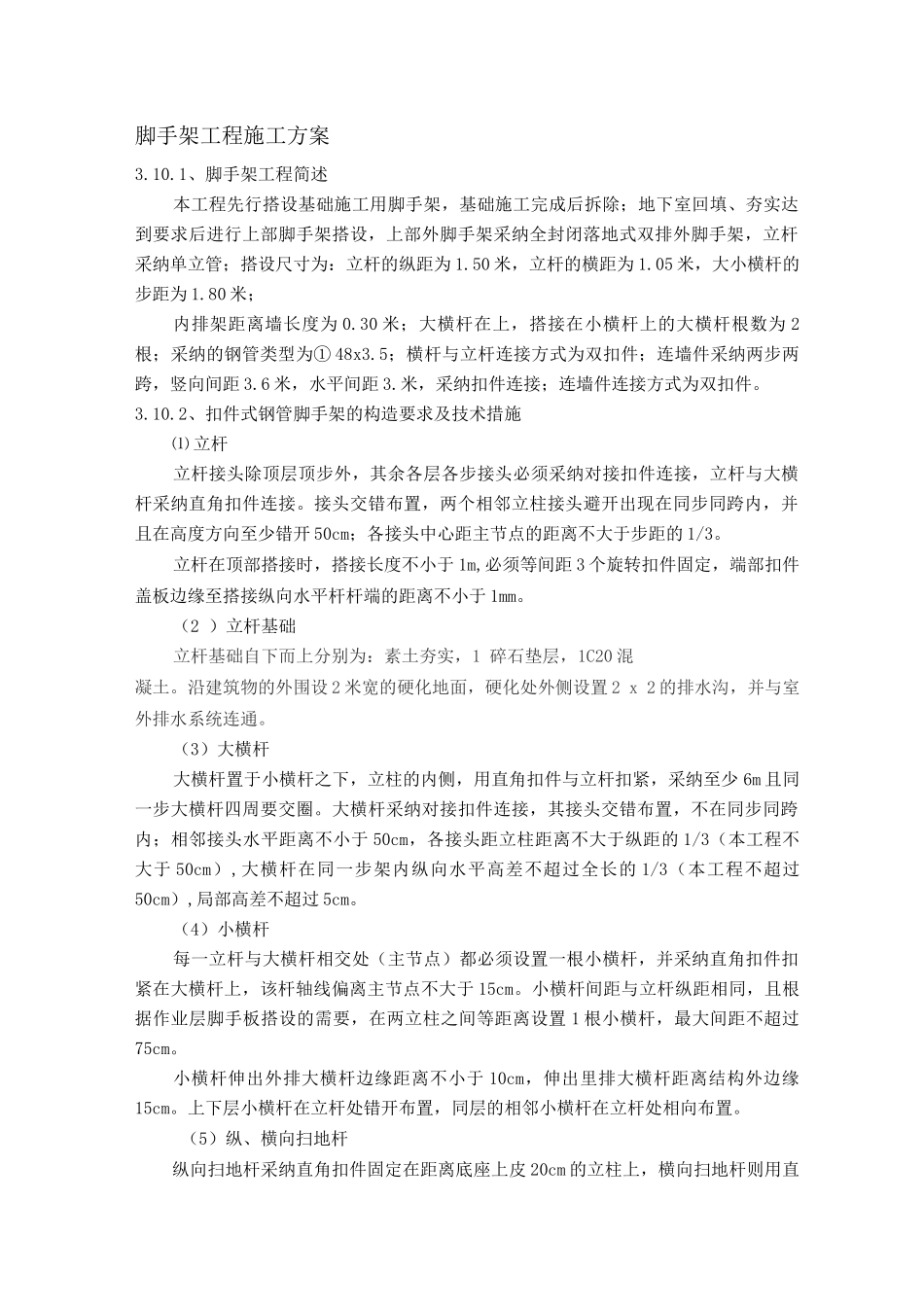

脚手架工程施工方案3.10.1、脚手架工程简述本工程先行搭设基础施工用脚手架,基础施工完成后拆除;地下室回填、夯实达到要求后进行上部脚手架搭设,上部外脚手架采纳全封闭落地式双排外脚手架,立杆采纳单立管;搭设尺寸为:立杆的纵距为 1.50 米,立杆的横距为 1.05 米,大小横杆的步距为 1.80 米;内排架距离墙长度为 0.30 米;大横杆在上,搭接在小横杆上的大横杆根数为 2根;采纳的钢管类型为① 48x3.5;横杆与立杆连接方式为双扣件;连墙件采纳两步两跨,竖向间距 3.6 米,水平间距 3.米,采纳扣件连接;连墙件连接方式为双扣件。3.10.2、扣件式钢管脚手架的构造要求及技术措施⑴ 立杆立杆接头除顶层顶步外,其余各层各步接头必须采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两个相邻立柱接头避开出现在同步同跨内,并且在高度方向至少错开 50cm;各接头中心距主节点的距离不大于步距的 1/3。立杆在顶部搭接时,搭接长度不小于 1m,必须等间距 3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于 1mm。(2 )立杆基础立杆基础自下而上分别为:素土夯实,1 碎石垫层,1C20 混凝土。沿建筑物的外围设 2 米宽的硬化地面,硬化处外侧设置 2 x 2 的排水沟,并与室外排水系统连通。(3)大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采纳至少 6m 且同一步大横杆四周要交圈。大横杆采纳对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于 50cm,各接头距立柱距离不大于纵距的 1/3(本工程不大于 50cm),大横杆在同一步架内纵向水平高差不超过全长的 1/3(本工程不超过50cm),局部高差不超过 5cm。(4)小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采纳直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于 15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置 1 根小横杆,最大间距不超过75cm。小横杆伸出外排大横杆边缘距离不小于 10cm,伸出里排大横杆距离结构外边缘15cm。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。(5)纵、横向扫地杆纵向扫地杆采纳直角扣件固定在距离底座上皮 20cm 的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架工程施工方案20

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
