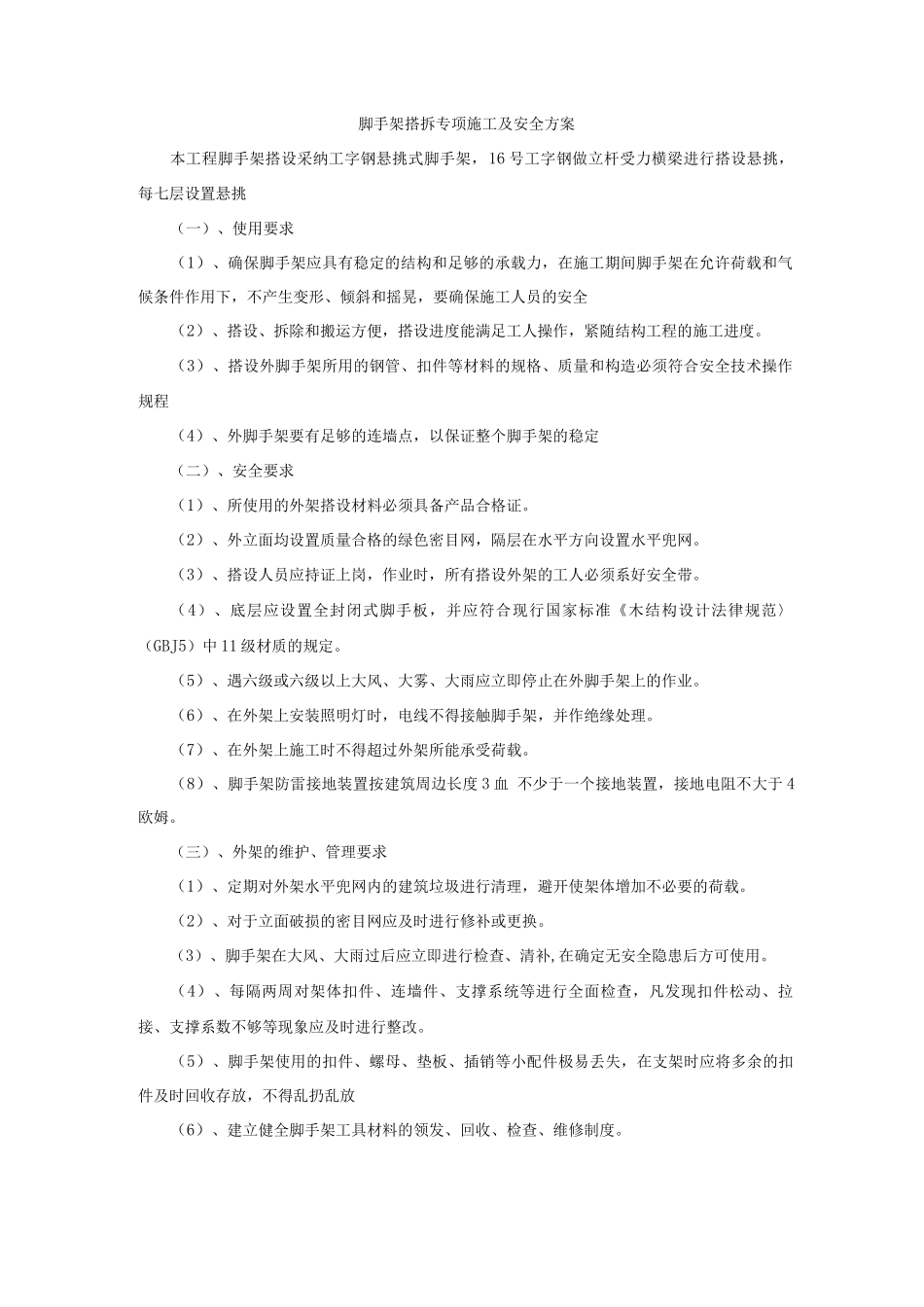

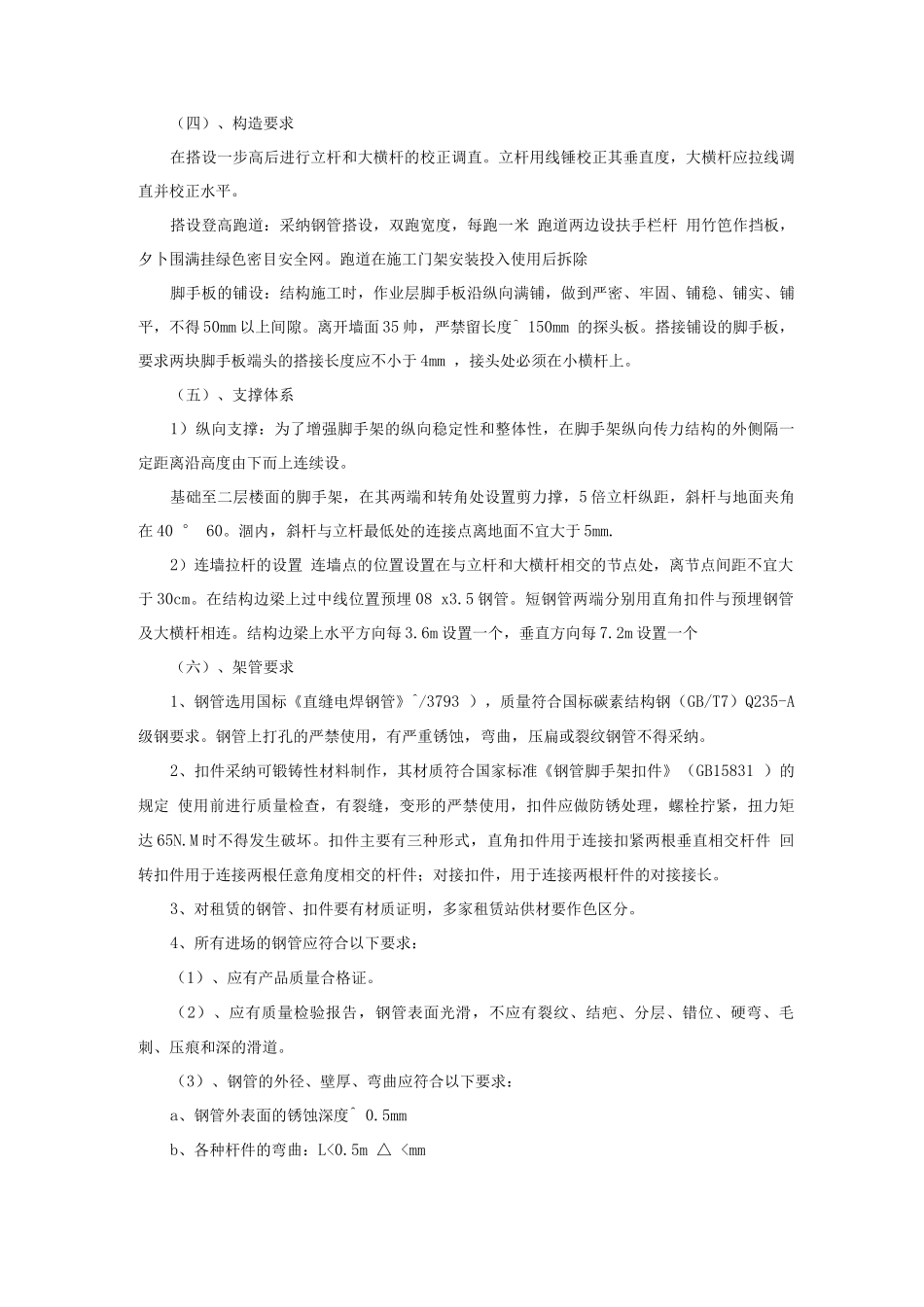

脚手架搭拆专项施工及安全方案本工程脚手架搭设采纳工字钢悬挑式脚手架,16 号工字钢做立杆受力横梁进行搭设悬挑,每七层设置悬挑(一)、使用要求(1)、确保脚手架应具有稳定的结构和足够的承载力,在施工期间脚手架在允许荷载和气候条件作用下,不产生变形、倾斜和摇晃,要确保施工人员的安全(2)、搭设、拆除和搬运方便,搭设进度能满足工人操作,紧随结构工程的施工进度
(3)、搭设外脚手架所用的钢管、扣件等材料的规格、质量和构造必须符合安全技术操作规程(4)、外脚手架要有足够的连墙点,以保证整个脚手架的稳定(二)、安全要求(1)、所使用的外架搭设材料必须具备产品合格证
(2)、外立面均设置质量合格的绿色密目网,隔层在水平方向设置水平兜网
(3)、搭设人员应持证上岗,作业时,所有搭设外架的工人必须系好安全带
(4)、底层应设置全封闭式脚手板,并应符合现行国家标准《木结构设计法律规范〉(GBJ5)中 11 级材质的规定
(5)、遇六级或六级以上大风、大雾、大雨应立即停止在外脚手架上的作业
(6)、在外架上安装照明灯时,电线不得接触脚手架,并作绝缘处理
(7)、在外架上施工时不得超过外架所能承受荷载
(8)、脚手架防雷接地装置按建筑周边长度 3 血 不少于一个接地装置,接地电阻不大于 4欧姆
(三)、外架的维护、管理要求(1)、定期对外架水平兜网内的建筑垃圾进行清理,避开使架体增加不必要的荷载
(2)、对于立面破损的密目网应及时进行修补或更换
(3)、脚手架在大风、大雨过后应立即进行检查、清补,在确定无安全隐患后方可使用
(4)、每隔两周对架体扣件、连墙件、支撑系统等进行全面检查,凡发现扣件松动、拉接、支撑系数不够等现象应及时进行整改
(5)、脚手架使用的扣件、螺母、垫板、插销等小配件极易丢失,在支架时应将多余的扣件及时回收存放,不得乱扔乱放(6)、建立健全脚手架工具材料的领发、回收、检查、维修
