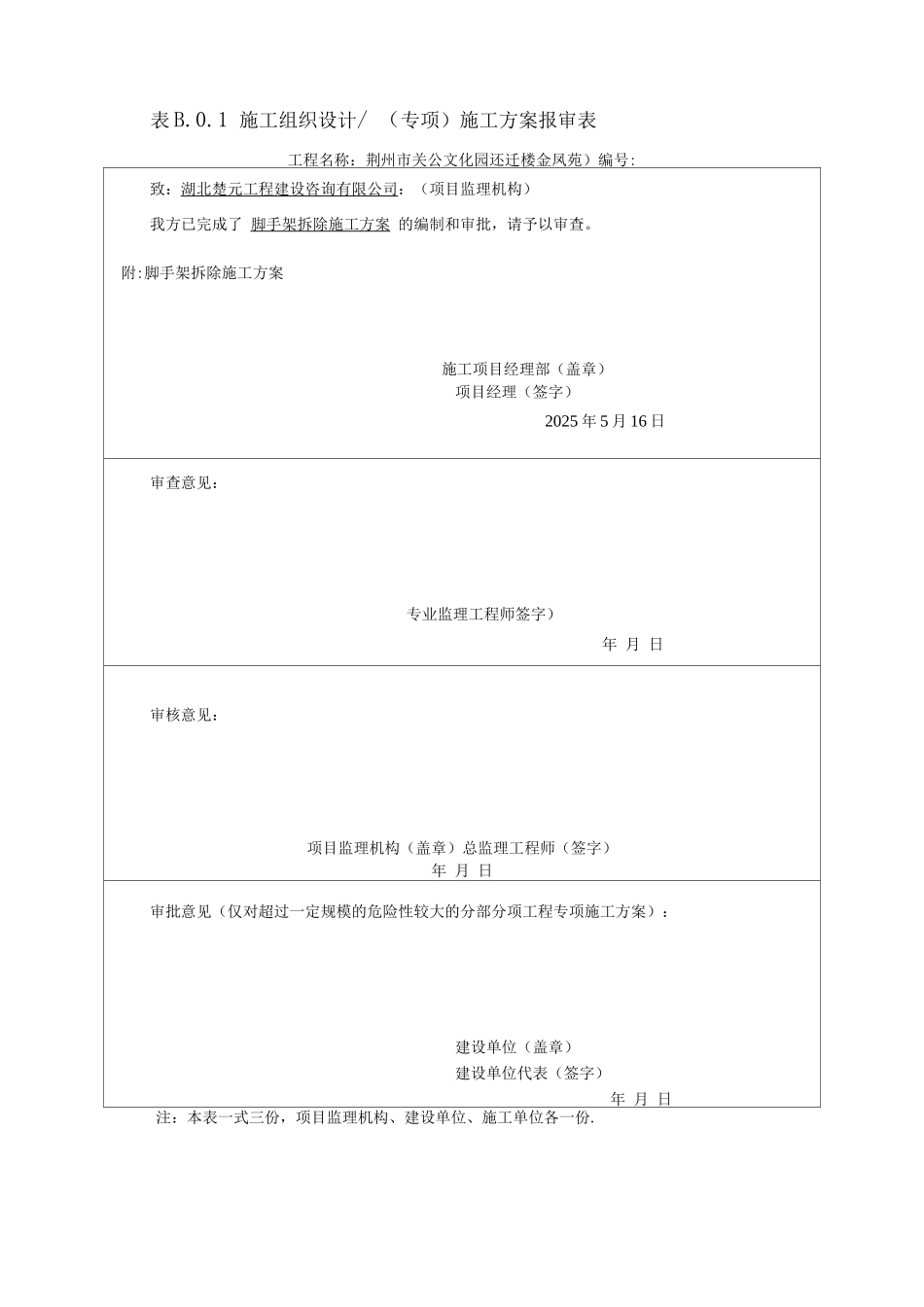

表 B.0.1 施工组织设计/ (专项)施工方案报审表工程名称:荆州市关公文化园还迁楼金凤苑)编号:致:湖北楚元工程建设咨询有限公司:(项目监理机构)我方已完成了 脚手架拆除施工方案 的编制和审批,请予以审查。附:脚手架拆除施工方案施工项目经理部(盖章)项目经理(签字)2025 年 5 月 16 日审查意见:专业监理工程师签字)年 月 日审核意见:项目监理机构(盖章)总监理工程师(签字)年 月 日审批意见(仅对超过一定规模的危险性较大的分部分项工程专项施工方案):建设单位(盖章)建设单位代表(签字)年 月 日注:本表一式三份,项目监理机构、建设单位、施工单位各一份.荆州市关公文化园还迁楼(金凤苑)脚手架拆除施工方案编制:审核:审批:湖北昌泰建设工程有限公司二一六年五月一、工程概况 1二、编制依据 1三、施工部署:1(一)、安全领导小组 1(二)、拆除施工人员 1(三)、工期安排 2(四)、拆除原则 2四、拆除准备工作 2五、悬挑脚手架拆除 3(一)、准备工作 3(二)、拆除程序 4六、落地脚手架拆除 5(一)、准备工作 5(二)、拆除程序 6七、安全保证措施 7(一)、安全生产措施 7(二)、安全操作要求 7(三)、拆除时产品保护要求 8脚手架拆除施工方案一、工程概况本工程建筑总面积为 15334.35,商业附楼 1 5 层为双排落地式脚架,主楼 1 7 层为双排落地式脚架,主楼 8 20 层为悬挑脚手架,其中 8-14 层为一挑,14-20 层(女儿墙)为一挑。现外架施工已进入尾声,即将进行外架拆除,为指导施工,根据实际情况,特编制脚手架拆除施工方案。二、编制依据1、国家规定建筑安装工程施工及验收法律规范,规程及建筑施工手册.2、工程施工图纸三、施工部署:(一)、安全领导小组组长:罗攀(负责全面协调工作)技术员:熊明霞(方案编制、技术交底)安全员:杨德山、洪力(现场拆除施工安全监督)(二)、拆除施工人员队长:罗军组员:共 7 名(均有特别工种证,年检合格)(三)、工期安排计划 2025 年 5 月 30 日开始进行脚手架拆除,工期约 20 天。(四)、拆除原则拆除程序应遵守自上而下,先搭后拆的原则.即先拆拉杆,脚手板,剪刀撑,斜撑,而后小横杆,大横杆,立杆.一般拆除顺序为:安全网栏杆脚手板 小横杆 大横杆立杆,不准分里外面拆架或在上下不同时拆除,做到一步一清,一杆一清,拆立杆时要先抱住立杆再拆开最后两个扣.拆除大横杆,斜撑,剪刀撑时应先...
