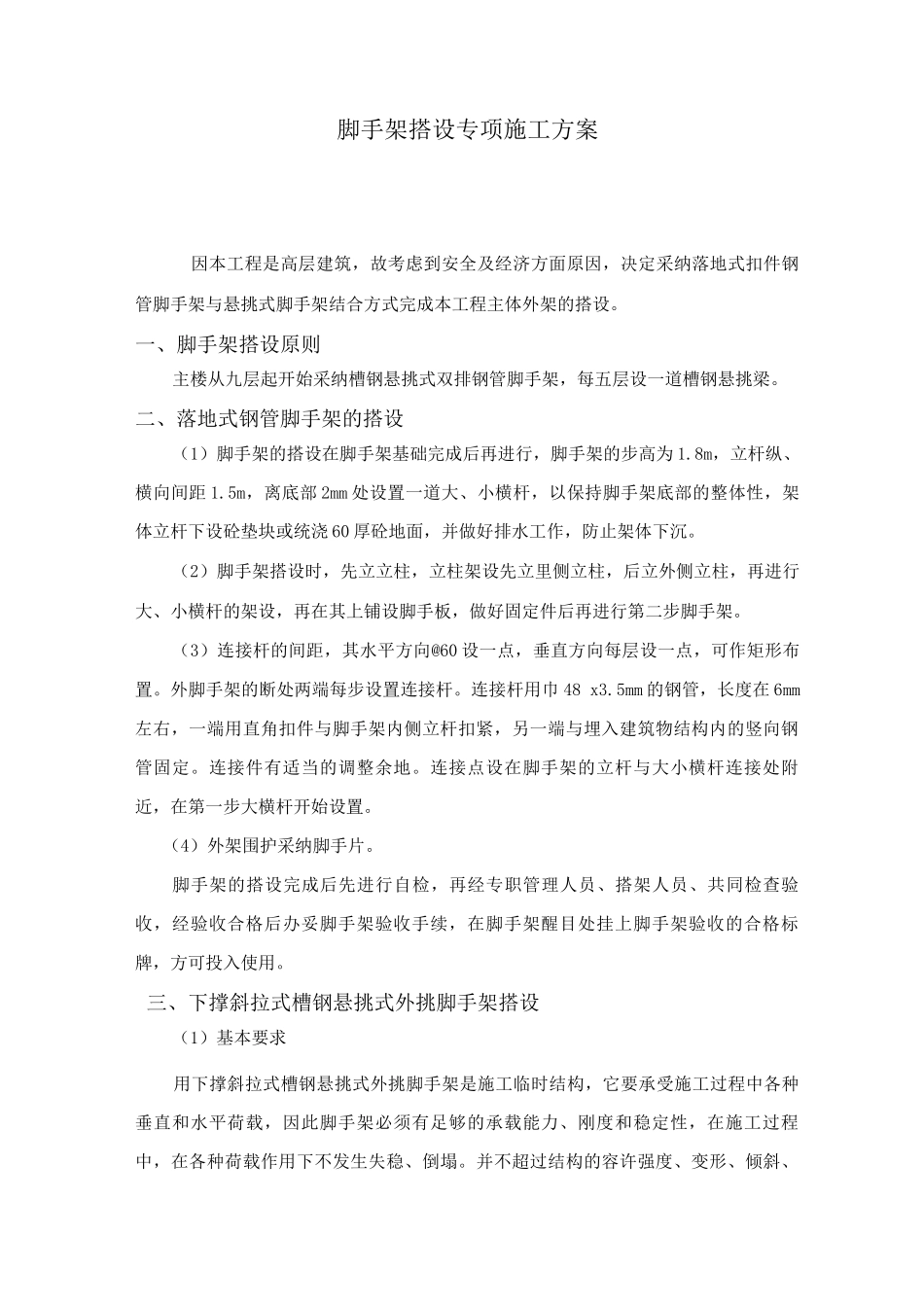

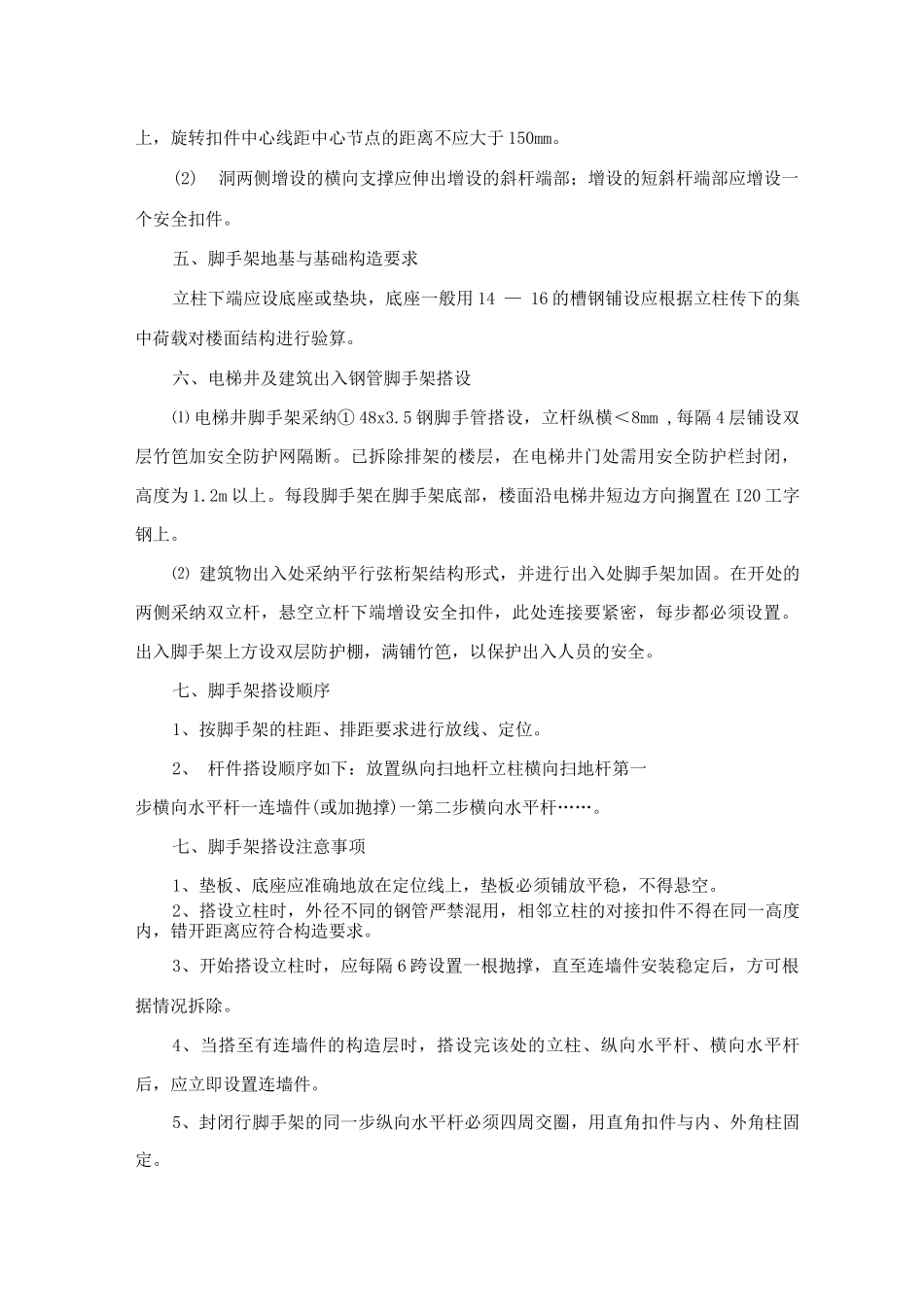

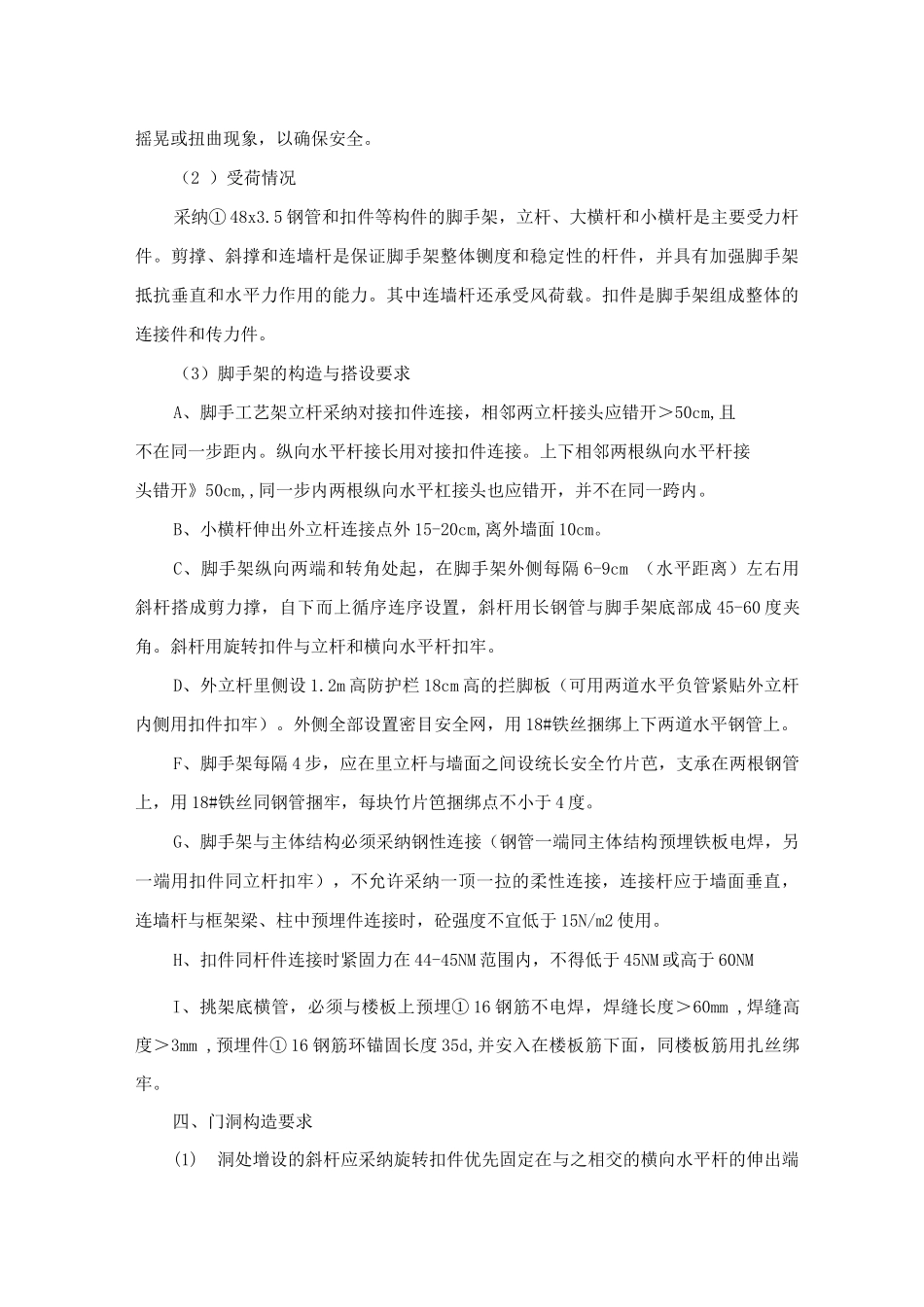

脚手架搭设专项施工方案因本工程是高层建筑,故考虑到安全及经济方面原因,决定采纳落地式扣件钢管脚手架与悬挑式脚手架结合方式完成本工程主体外架的搭设
一、脚手架搭设原则主楼从九层起开始采纳槽钢悬挑式双排钢管脚手架,每五层设一道槽钢悬挑梁
二、落地式钢管脚手架的搭设(1)脚手架的搭设在脚手架基础完成后再进行,脚手架的步高为 1
8m,立杆纵、横向间距 1
5m,离底部 2mm 处设置一道大、小横杆,以保持脚手架底部的整体性,架体立杆下设砼垫块或统浇 60 厚砼地面,并做好排水工作,防止架体下沉
(2)脚手架搭设时,先立立柱,立柱架设先立里侧立柱,后立外侧立柱,再进行大、小横杆的架设,再在其上铺设脚手板,做好固定件后再进行第二步脚手架
(3)连接杆的间距,其水平方向@60 设一点,垂直方向每层设一点,可作矩形布置
外脚手架的断处两端每步设置连接杆
连接杆用巾 48 x3
5mm 的钢管,长度在 6mm左右,一端用直角扣件与脚手架内侧立杆扣紧,另一端与埋入建筑物结构内的竖向钢管固定
连接件有适当的调整余地
连接点设在脚手架的立杆与大小横杆连接处附近,在第一步大横杆开始设置
(4)外架围护采纳脚手片
脚手架的搭设完成后先进行自检,再经专职管理人员、搭架人员、共同检查验收,经验收合格后办妥脚手架验收手续,在脚手架醒目处挂上脚手架验收的合格标牌,方可投入使用
三、下撑斜拉式槽钢悬挑式外挑脚手架搭设(1)基本要求用下撑斜拉式槽钢悬挑式外挑脚手架是施工临时结构,它要承受施工过程中各种垂直和水平荷载,因此脚手架必须有足够的承载能力、刚度和稳定性,在施工过程中,在各种荷载作用下不发生失稳、倒塌
并不超过结构的容许强度、变形、倾斜、摇晃或扭曲现象,以确保安全
(2 )受荷情况采纳① 48x3
5 钢管和扣件等构件的脚手架,立杆、大横杆和小横杆是主要受力杆件
剪撑、斜撑和连墙杆是保证脚手架整体铡度和稳
