湘潭市荷塘至飞龙桥公路项目双马互通工程 k11+139
19 中桥桩基础专项施工方案 芙蓉东路立交桥桩基础工程专项施工方案一、工程概况芙蓉东路立交桥为双马互通式立体交叉东二环线上跨芙蓉东路的桥梁
本桥共有36 根桩基,其中 1#、2#墩每处有 6 根共 12 根 D15 mm 桩,桩长 120-140 mm ;0#、3#台每处有 12 根共 24 根 D12 mm , 0# 台桩长 120 mm , 3 #台桩长 1 mm
本工程小计 D15 mm 桩共长 156
0m , D12 mm 桩共长 264
本工程桩基采纳冲击钻机成孔
桩基础工程是本工程的难点之一,需要精心组织、精心施工
、项目管理机构及人员分工三、材料设备计划1、主要材料序号材料名称、规格单位数量备注湘潭市荷塘至飞龙桥公路项目双马互通工程 k11+139
19 中桥桩基础专项施工方案 1钢筋① 25 (III)吨17
892钢筋① 22 (I)吨23
753钢筋① 16 (I)吨0
294钢筋① 10(1)吨7
715声测管① 57 x3

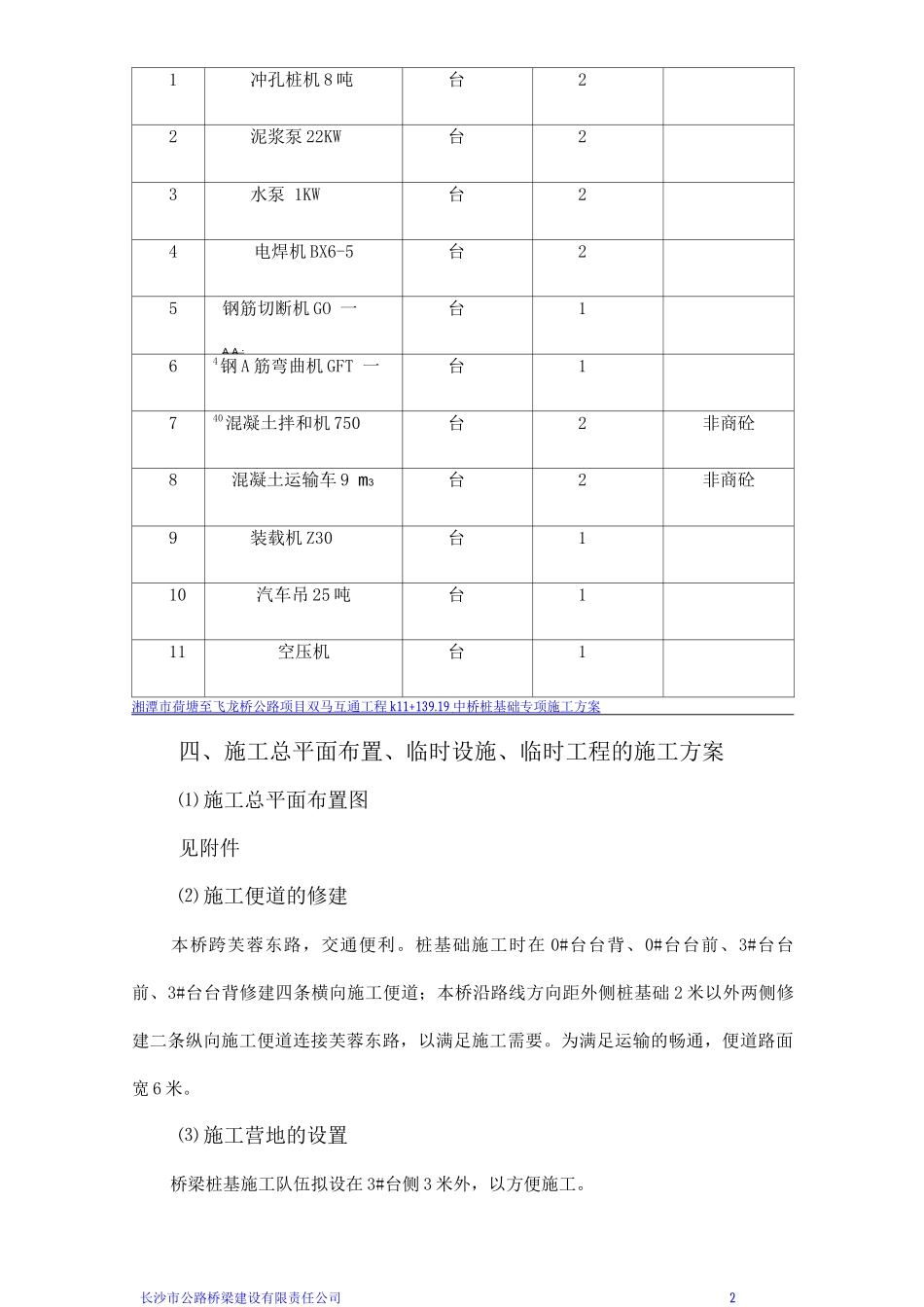

822 主要设备序号设备名称、型号单位数量备注长沙市公路桥梁建设有限责任公司11冲孔桩机 8 吨台22泥浆泵 22KW台23水泵 1KW台24电焊机 BX6-5台25钢筋切断机 GO 一A A :台164钢 A 筋弯曲机 GFT 一台1740混凝土拌和机 750台2非商砼8混凝土运输车 9 m3台2非商砼9装载机 Z30台110汽车吊 25 吨台111空压机台1湘潭市荷塘至飞龙桥公路项目双马互通工程 k11+139
19 中桥桩基础专项施工方案 四、施工总平面布置、临时设施、临时工程的施工方案⑴ 施工总平面布置图见附件⑵ 施工便道的修建本桥跨芙蓉东路,交通便利
桩基础施工时在 0#台台背、0#台台前、3#台台前、3#台台背修建四条横向施工便道;本桥沿路线
