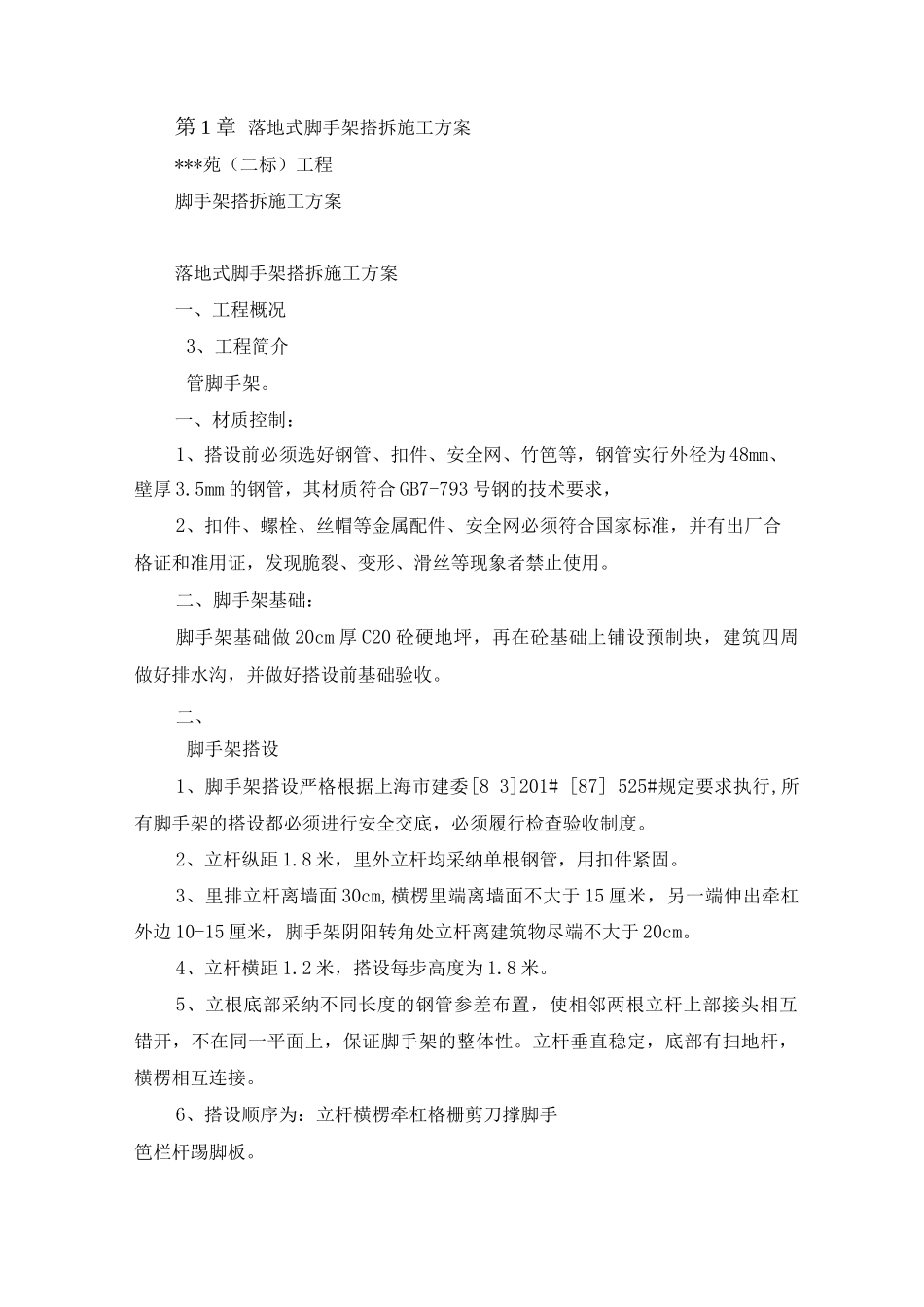

第 1 章 落地式脚手架搭拆施工方案***苑(二标)工程脚手架搭拆施工方案落地式脚手架搭拆施工方案一、工程概况3、工程简介管脚手架
一、材质控制:1、搭设前必须选好钢管、扣件、安全网、竹笆等,钢管实行外径为 48mm、壁厚 3
5mm 的钢管,其材质符合 GB7-793 号钢的技术要求,2、扣件、螺栓、丝帽等金属配件、安全网必须符合国家标准,并有出厂合格证和准用证,发现脆裂、变形、滑丝等现象者禁止使用
二、脚手架基础:脚手架基础做 20cm 厚 C20 砼硬地坪,再在砼基础上铺设预制块,建筑四周做好排水沟,并做好搭设前基础验收
二、脚手架搭设1、脚手架搭设严格根据上海市建委[8 3]201# [87] 525#规定要求执行,所有脚手架的搭设都必须进行安全交底,必须履行检查验收制度
2、立杆纵距 1
8 米,里外立杆均采纳单根钢管,用扣件紧固
3、里排立杆离墙面 30cm,横楞里端离墙面不大于 15 厘米,另一端伸出牵杠外边 10-15 厘米,脚手架阴阳转角处立杆离建筑物尽端不大于 20cm
4、立杆横距 1
2 米,搭设每步高度为 1
5、立根底部采纳不同长度的钢管参差布置,使相邻两根立杆上部接头相互错开,不在同一平面上,保证脚手架的整体性
立杆垂直稳定,底部有扫地杆,横楞相互连接
6、搭设顺序为:立杆横楞牵杠格栅剪刀撑脚手笆栏杆踢脚板
7、脚手架每步格栅上满铺脚手笆,脚手笆四角用 18 号铅丝同牵杠扎牢
8、施工操作层上靠墙面部位满铺脚手笆,脚手笆离墙面不大于 20cm,脚手板沿长向铺设,其端头应伸出搁置点横楞 10-15cm,并应重叠搁置
没有重叠搁置处应用铅丝将脚手板与搁置点扎牢
9、脚手架外侧,每步均必须在外立杆里侧设 1 米栏杆,安全立网防护
施工操作层外面绑扎踢脚板,踢脚板高度为 20cm、厚 3cm 的木板
10、脚手架每隔四步,在设置附墙拉撑杆的同一
