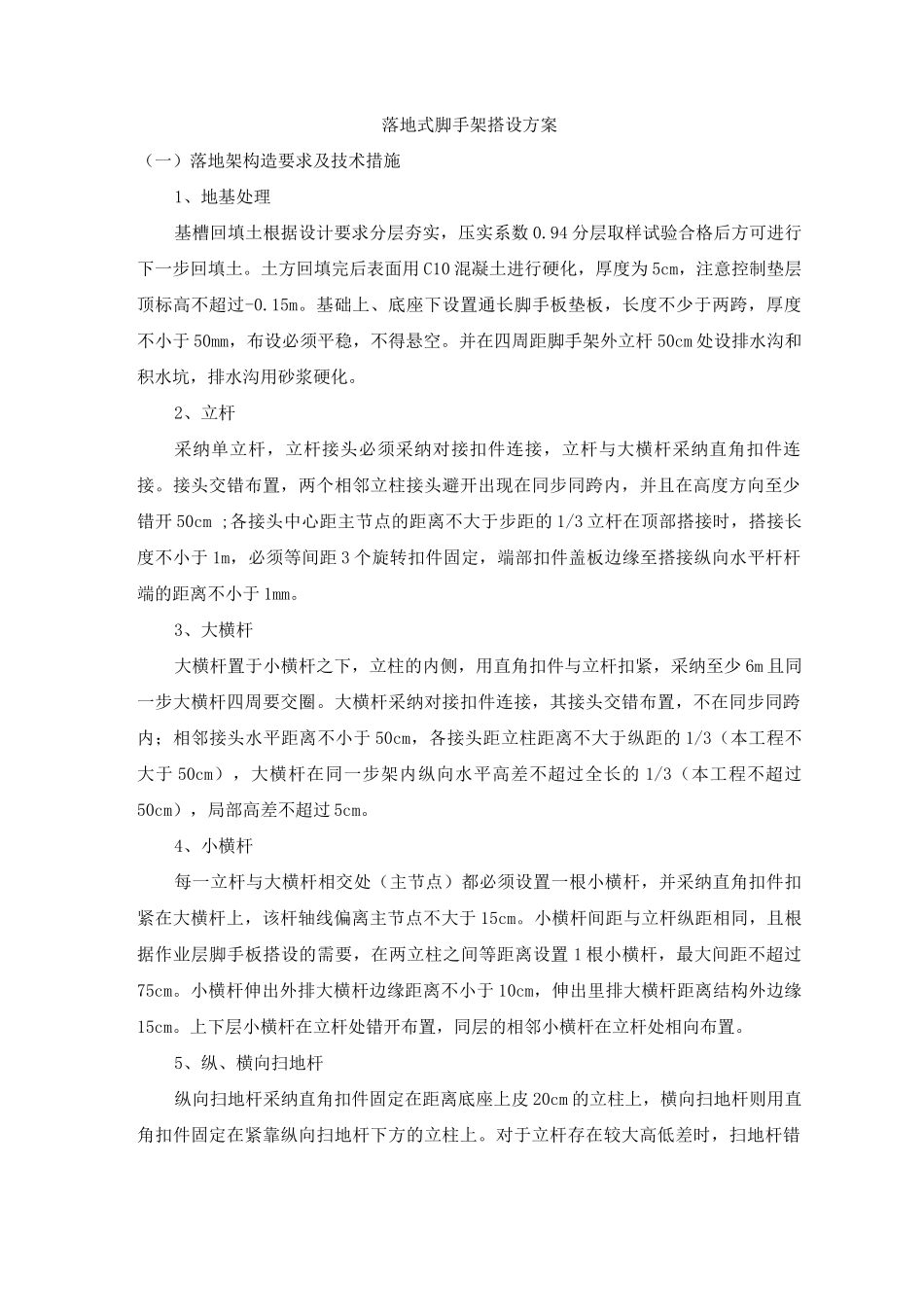

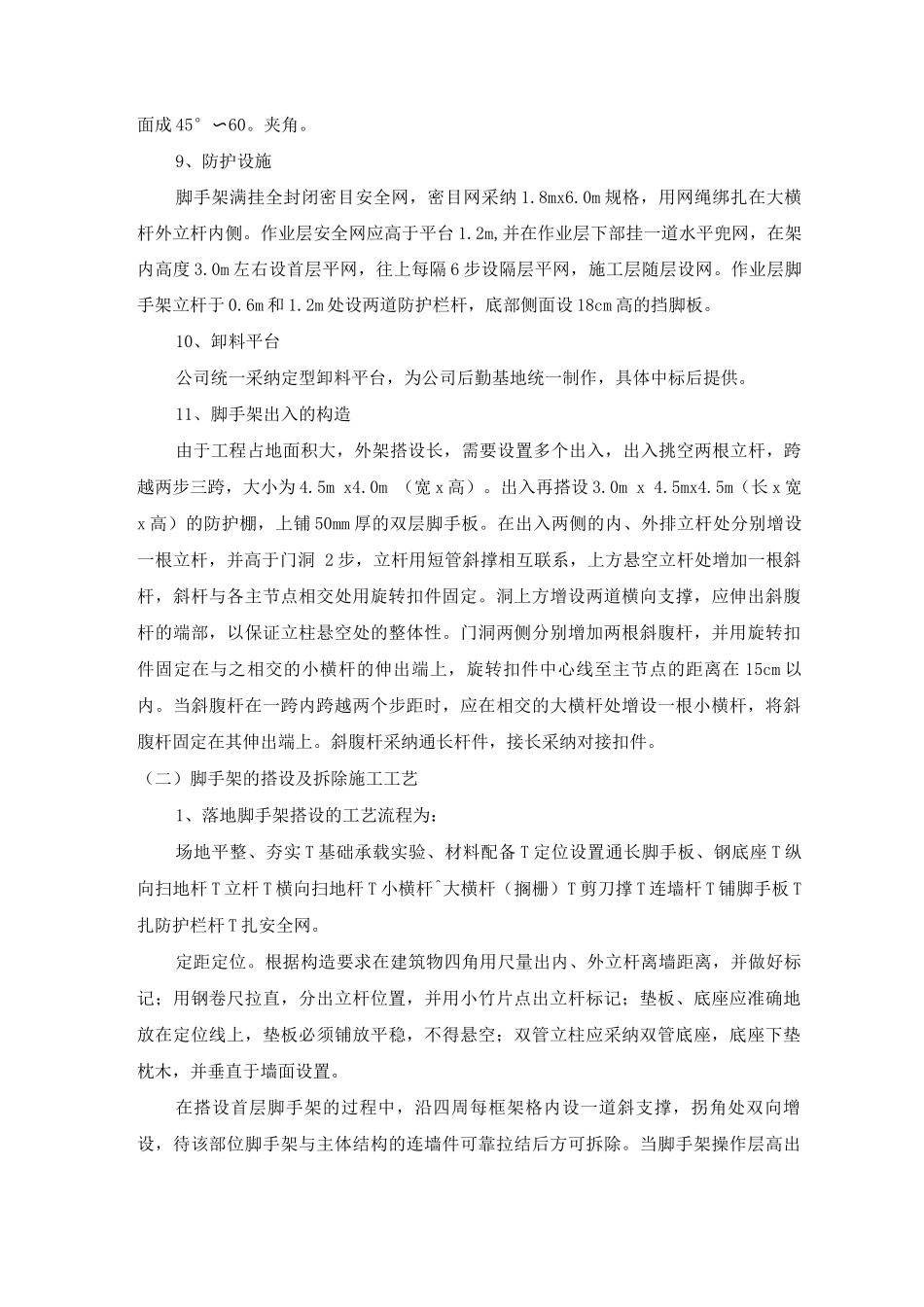

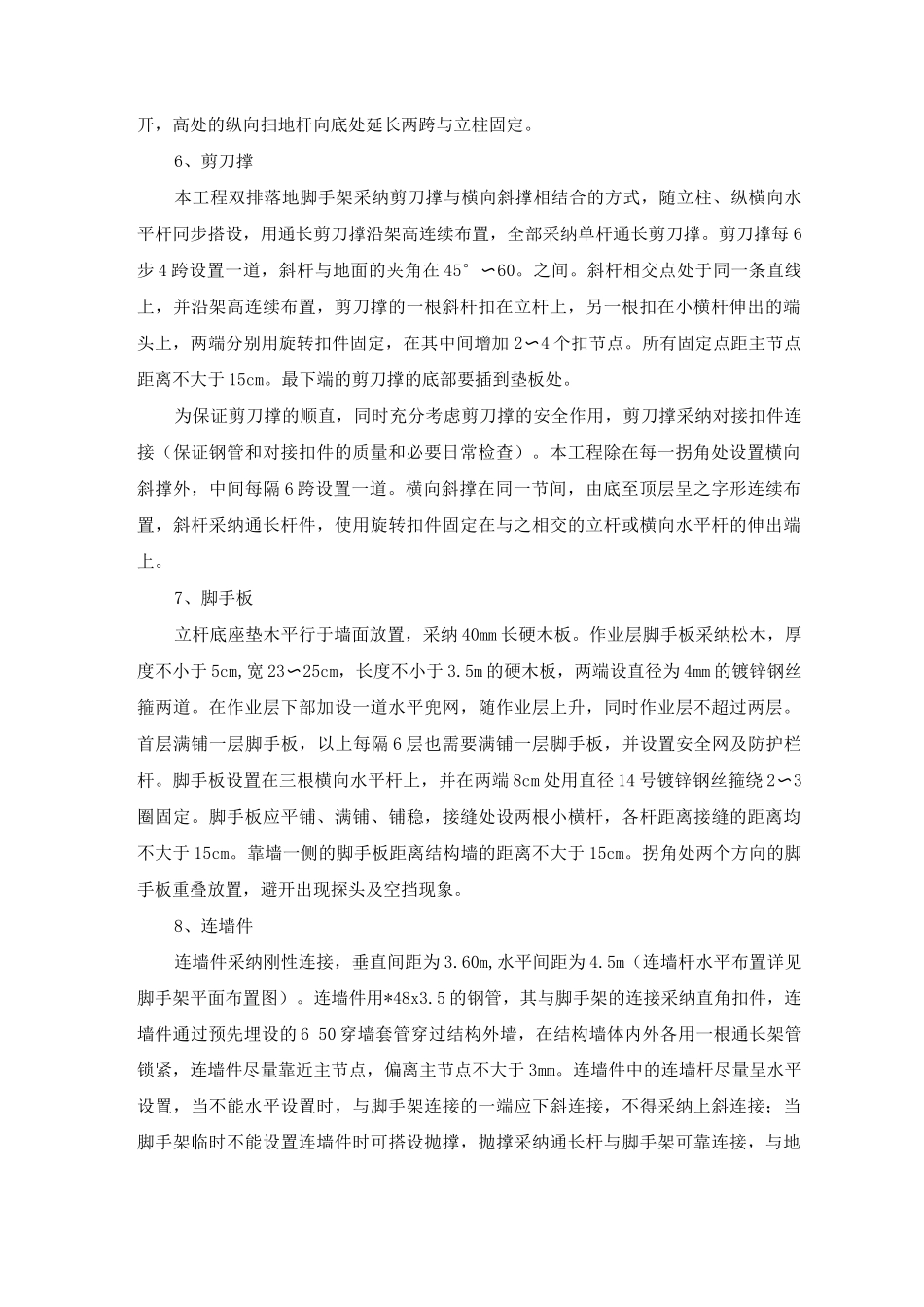

落地式脚手架搭设方案(一)落地架构造要求及技术措施1、地基处理基槽回填土根据设计要求分层夯实,压实系数 0.94 分层取样试验合格后方可进行下一步回填土。土方回填完后表面用 C10 混凝土进行硬化,厚度为 5cm,注意控制垫层顶标高不超过-0.15m。基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于 50mm,布设必须平稳,不得悬空。并在四周距脚手架外立杆 50cm 处设排水沟和积水坑,排水沟用砂浆硬化。2、立杆采纳单立杆,立杆接头必须采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两个相邻立柱接头避开出现在同步同跨内,并且在高度方向至少错开 50cm ;各接头中心距主节点的距离不大于步距的 1/3 立杆在顶部搭接时,搭接长度不小于 1m,必须等间距 3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于 1mm。3、大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采纳至少 6m 且同一步大横杆四周要交圈。大横杆采纳对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于 50cm,各接头距立柱距离不大于纵距的 1/3(本工程不大于 50cm),大横杆在同一步架内纵向水平高差不超过全长的 1/3(本工程不超过50cm),局部高差不超过 5cm。4、小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采纳直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于 15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置 1 根小横杆,最大间距不超过75cm。小横杆伸出外排大横杆边缘距离不小于 10cm,伸出里排大横杆距离结构外边缘15cm。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。5、纵、横向扫地杆纵向扫地杆采纳直角扣件固定在距离底座上皮 20cm 的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定。6、剪刀撑本工程双排落地脚手架采纳剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置,全部采纳单杆通长剪刀撑。剪刀撑每 6步 4 跨设置一道,斜杆与地面的夹角在 45°〜60。之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中...
