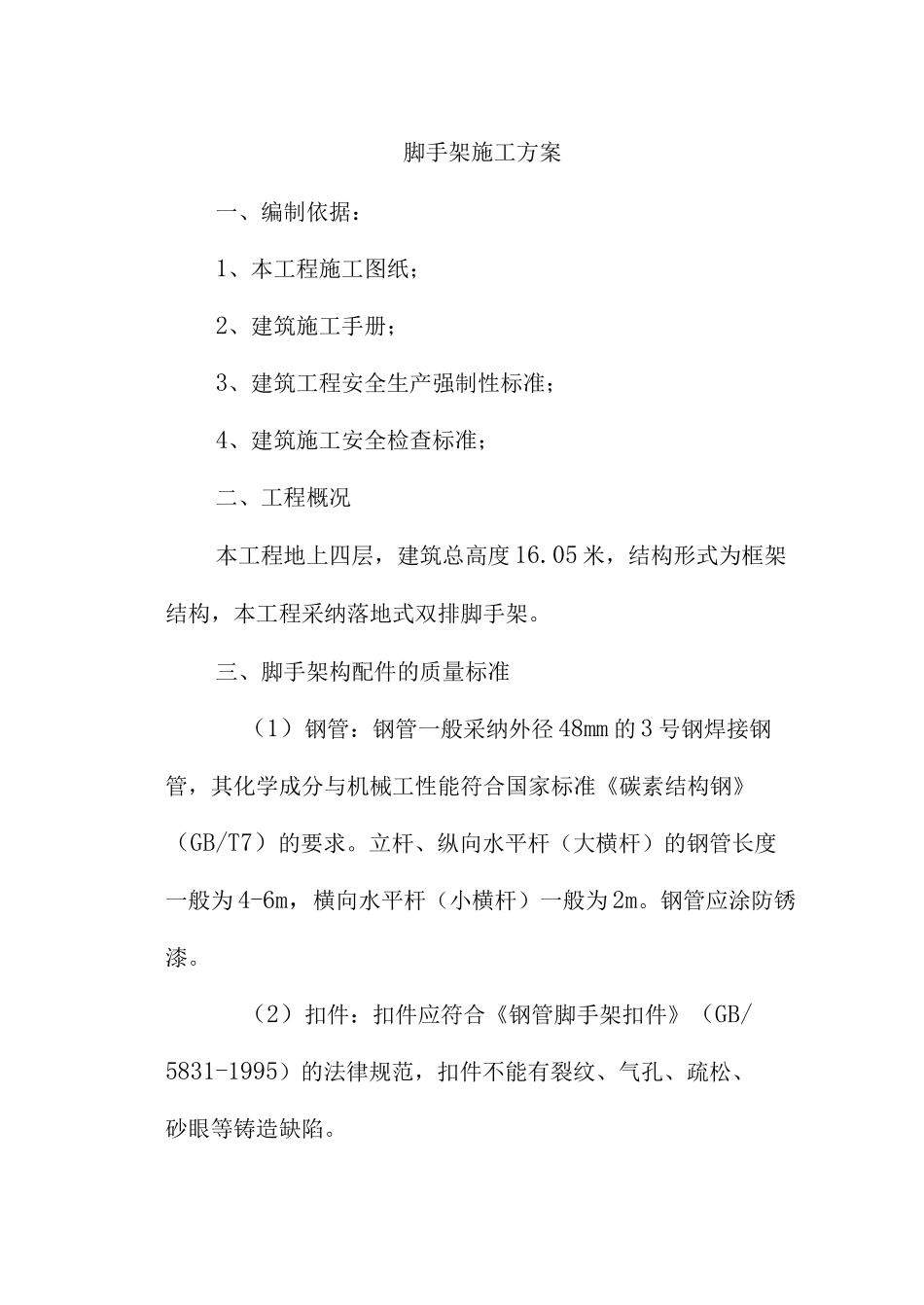

脚手架施工方案一、编制依据:1、本工程施工图纸;2、建筑施工手册;3、建筑工程安全生产强制性标准;4、建筑施工安全检查标准;二、工程概况本工程地上四层,建筑总高度 16
05 米,结构形式为框架结构,本工程采纳落地式双排脚手架
三、脚手架构配件的质量标准(1)钢管:钢管一般采纳外径 48mm 的 3 号钢焊接钢管,其化学成分与机械工性能符合国家标准《碳素结构钢》(GB/T7)的要求
立杆、纵向水平杆(大横杆)的钢管长度一般为 4-6m,横向水平杆(小横杆)一般为 2m
钢管应涂防锈漆
(2)扣件:扣件应符合《钢管脚手架扣件》(GB/5831-1995)的法律规范,扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷

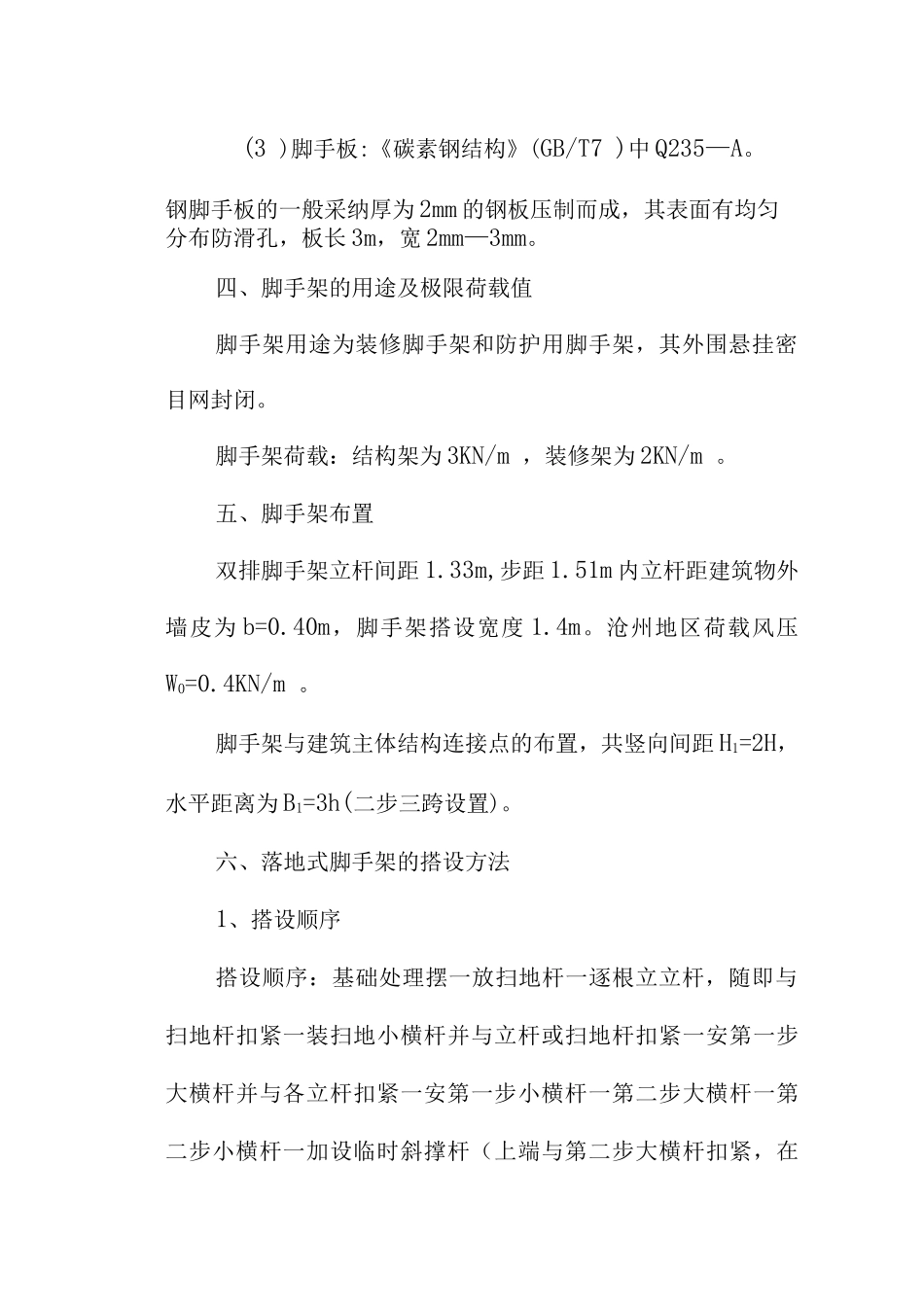

(3 )脚手板:《碳素钢结构》(GB/T7 )中 Q235—A
钢脚手板的一般采纳厚为 2mm 的钢板压制而成,其表面有均匀分布防滑孔,板长 3m,宽 2mm—3mm
四、脚手架的用途及极限荷载值脚手架用途为装修脚手架和防护用脚手架,其外围悬挂密目网封闭
脚手架荷载:结构架为 3KN/m ,装修架为 2KN/m
五、脚手架布置双排脚手架立杆间距 1
33m,步距 1
51m 内立杆距建筑物外墙皮为 b=0
40m,脚手架搭设宽度 1
沧州地区荷载风压W0=0
脚手架与建筑主体结构连接点的布置,共竖向间距 H1=2H,水平距离为 B1=3h(二步三跨设置)
六、落地式脚手架的搭设方法1、搭设顺序搭设顺序:基础处理摆一放扫地杆一逐根立立杆,随即与扫地杆扣紧一装扫地小横杆并与立杆或扫地杆扣紧一安第一步大横杆并与各立杆扣紧一安第一步小横杆一第二步大横杆一第二步小横杆一加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)一第三、四步大横杆和小横杆一连墙杆一接立杆一加设剪刀撑一铺脚手板

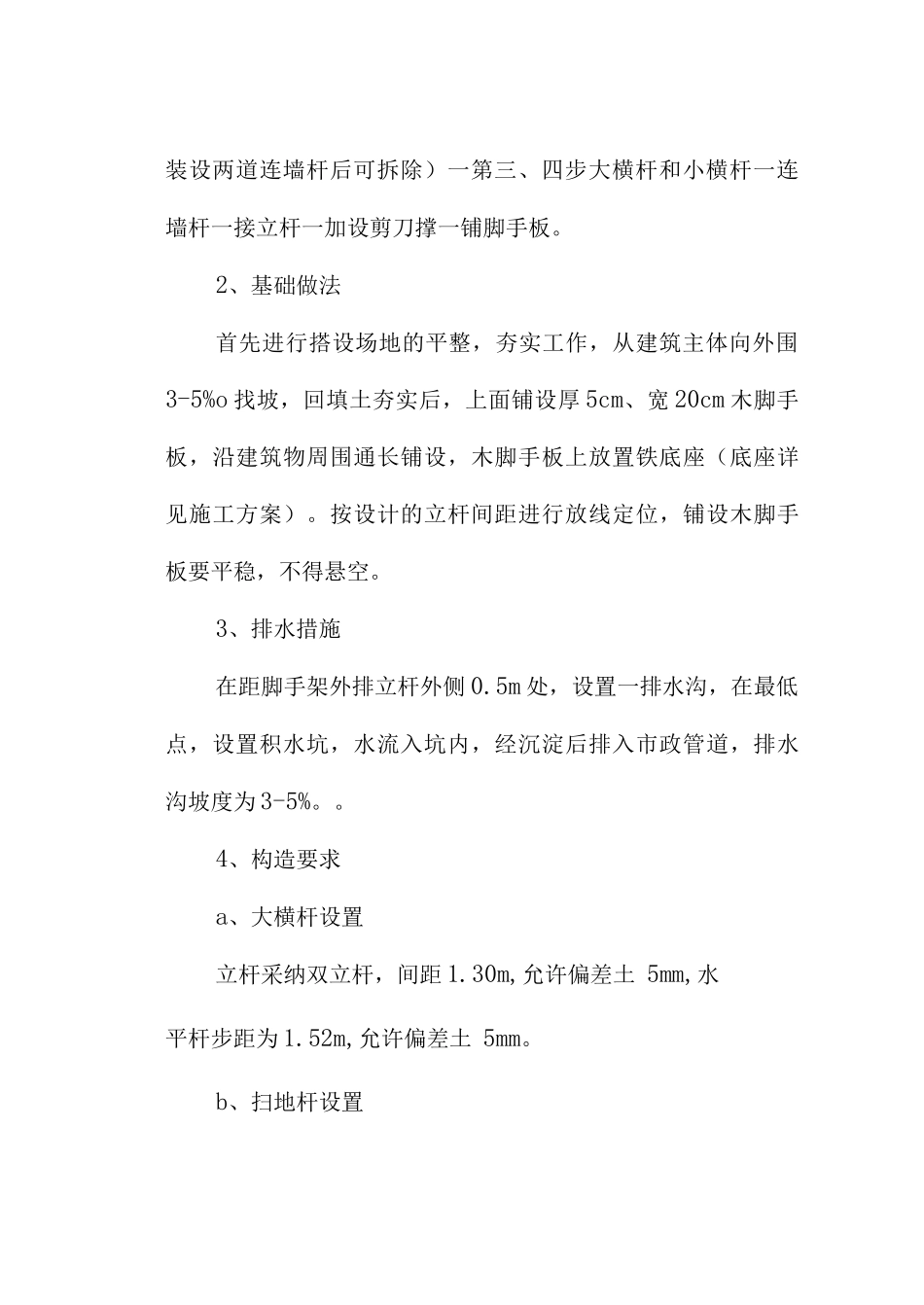

2、基础做法首先进行搭设场地的平整,夯实工作,从建筑主体向外围
