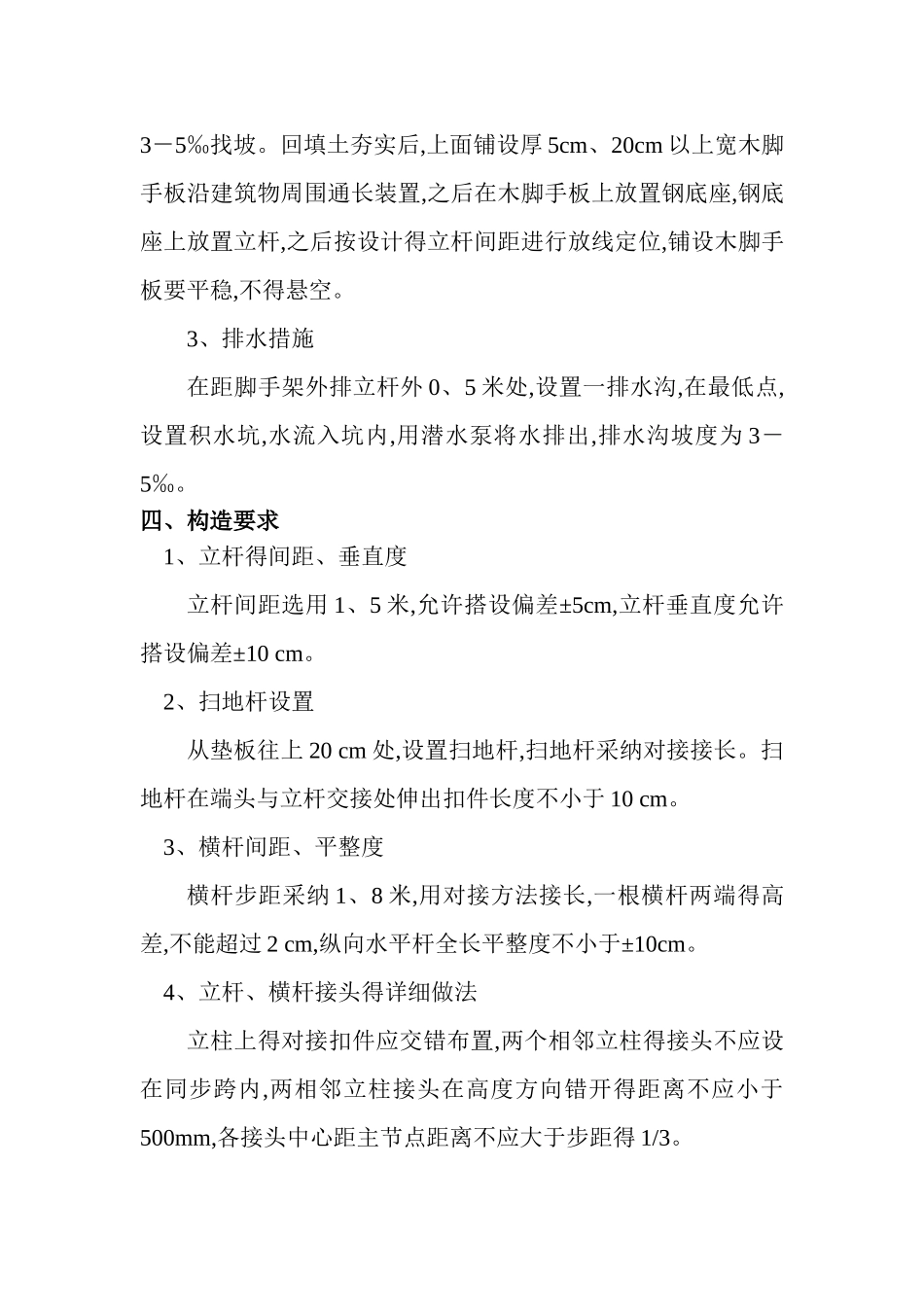

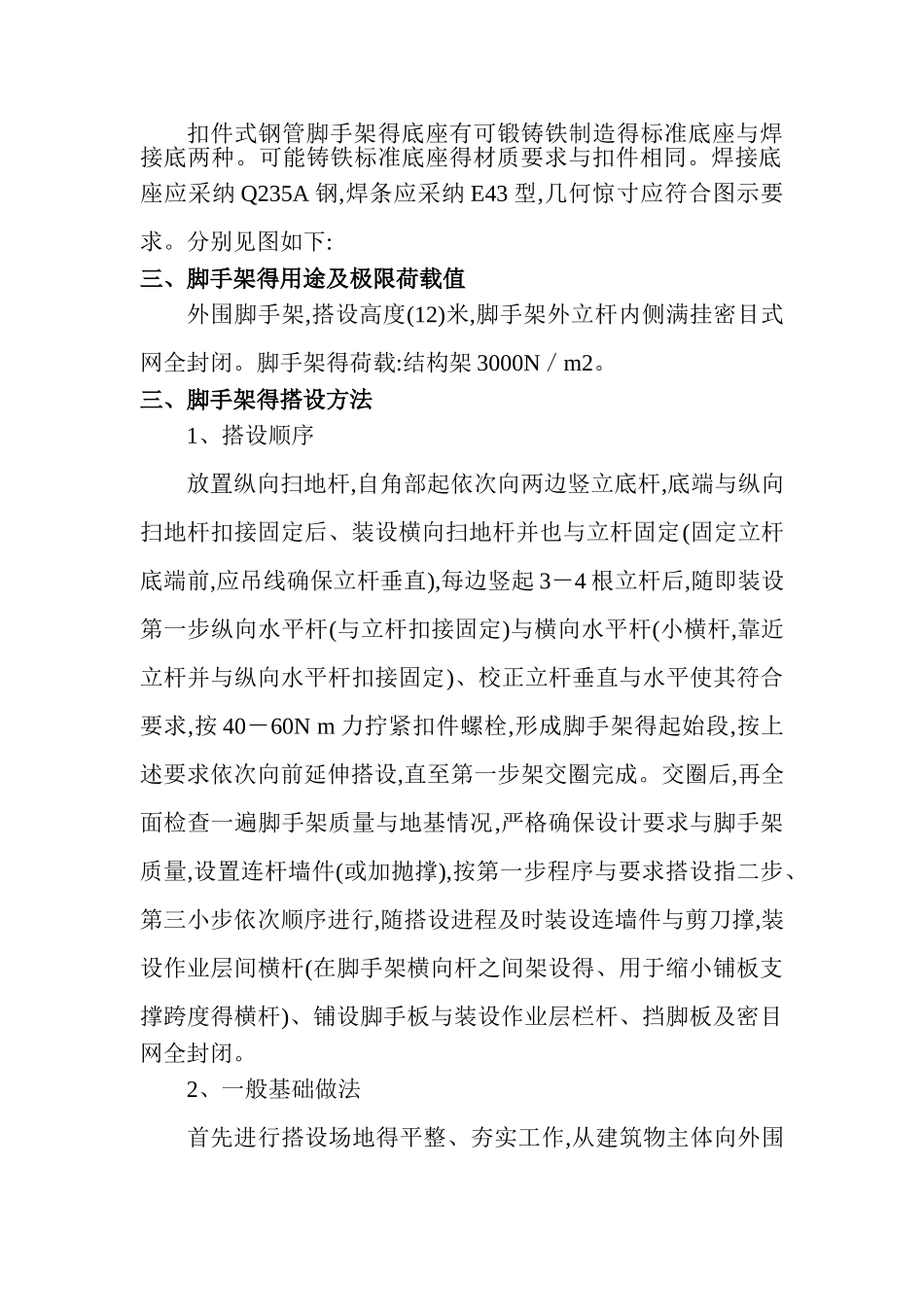

工程项目安全生产事故应急救援预案编制单位:江苏中盛建设集团有限公司编 制 人: 审 核 人: 审 批 人: 江苏中盛集团工程公司2025 年 8 月 13 日落地式钢管脚手架搭设方案一、工程概况:本工程位于汉王镇虎腰村侧。徐州华海设计院设计,田园地产徐州有限公司项目,共 4 幢,其中二幢二层,二幢三层,总建筑面积 4000 余㎡。二、钢管及扣件1、钢管宜采纳外径 48mm,壁厚 3、5mm 焊接钢管,宜采纳力学性能适中得 Q235A(3#)钢,其力学性能应符合国家现行标准《碳素结构负钢》GBT700 中 Q235A 钢得规定,扣件应符合GB15831-1995《钢管脚手架扣件》得规定。2、底座扣件式钢管脚手架得底座有可锻铸铁制造得标准底座与焊接底两种。可能铸铁标准底座得材质要求与扣件相同。焊接底座应采纳 Q235A 钢,焊条应采纳 E43 型,几何惊寸应符合图示要求。分别见图如下:三、脚手架得用途及极限荷载值外围脚手架,搭设高度(12)米,脚手架外立杆内侧满挂密目式网全封闭。脚手架得荷载:结构架 3000N/m2。三、脚手架得搭设方法1、搭设顺序放置纵向扫地杆,自角部起依次向两边竖立底杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起 3-4 根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)与横向水平杆(小横杆,靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直与水平使其符合要求,按 40-60N m 力拧紧扣件螺栓,形成脚手架得起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成。交圈后,再全面检查一遍脚手架质量与地基情况,严格确保设计要求与脚手架质量,设置连杆墙件(或加抛撑),按第一步程序与要求搭设指二步、第三小步依次顺序进行,随搭设进程及时装设连墙件与剪刀撑,装设作业层间横杆(在脚手架横向杆之间架设得、用于缩小铺板支撑跨度得横杆)、铺设脚手板与装设作业层栏杆、挡脚板及密目网全封闭。2、一般基础做法首先进行搭设场地得平整、夯实工作,从建筑物主体向外围3-5‰找坡。回填土夯实后,上面铺设厚 5cm、20cm 以上宽木脚手板沿建筑物周围通长装置,之后在木脚手板上放置钢底座,钢底座上放置立杆,之后按设计得立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。3、排水措施在距脚手架外排立杆外 0、5 米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为 3-5‰。四、构造要求1、立杆得间距、垂直度立杆间距选用 1、5 米,允许搭设...
