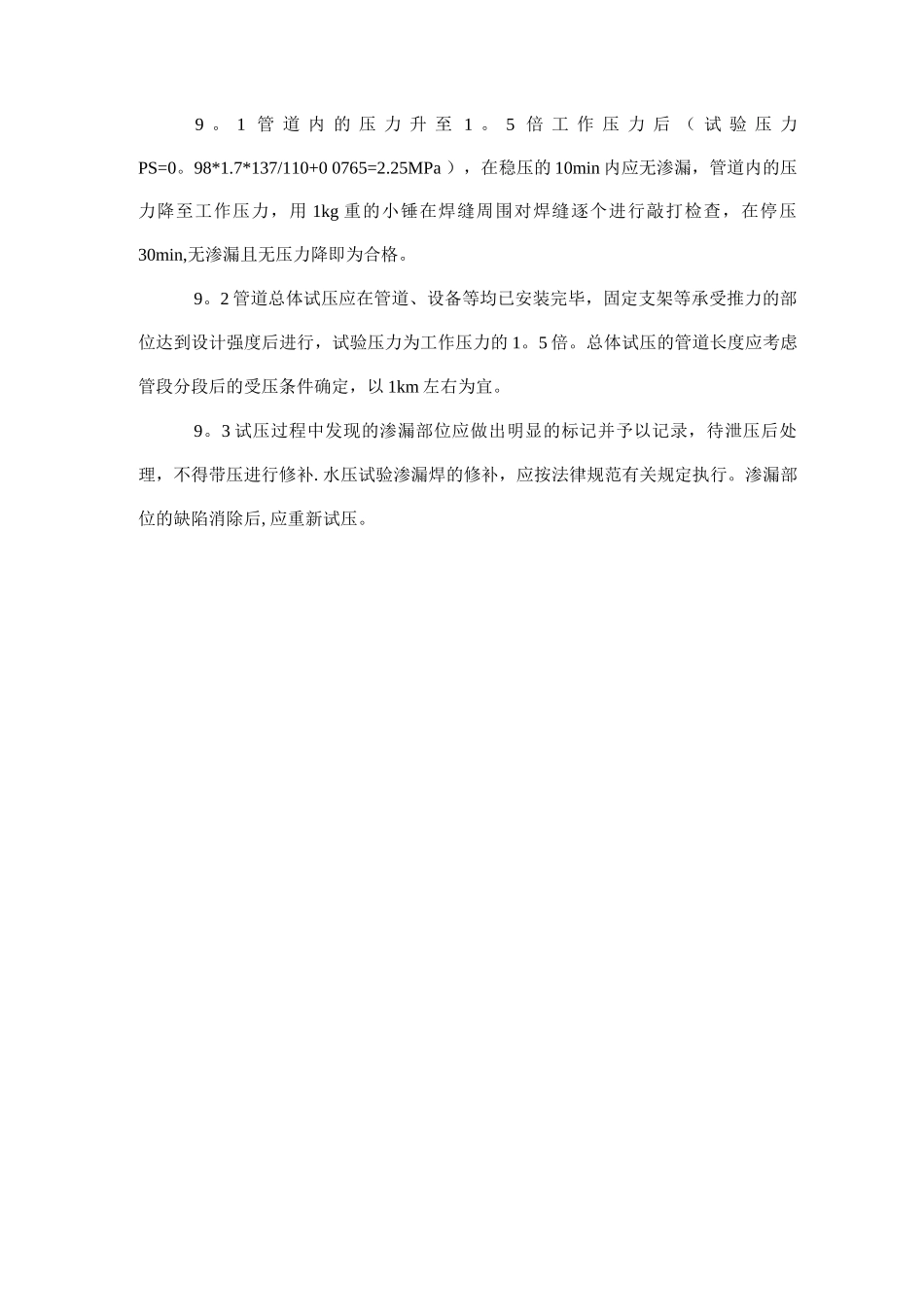

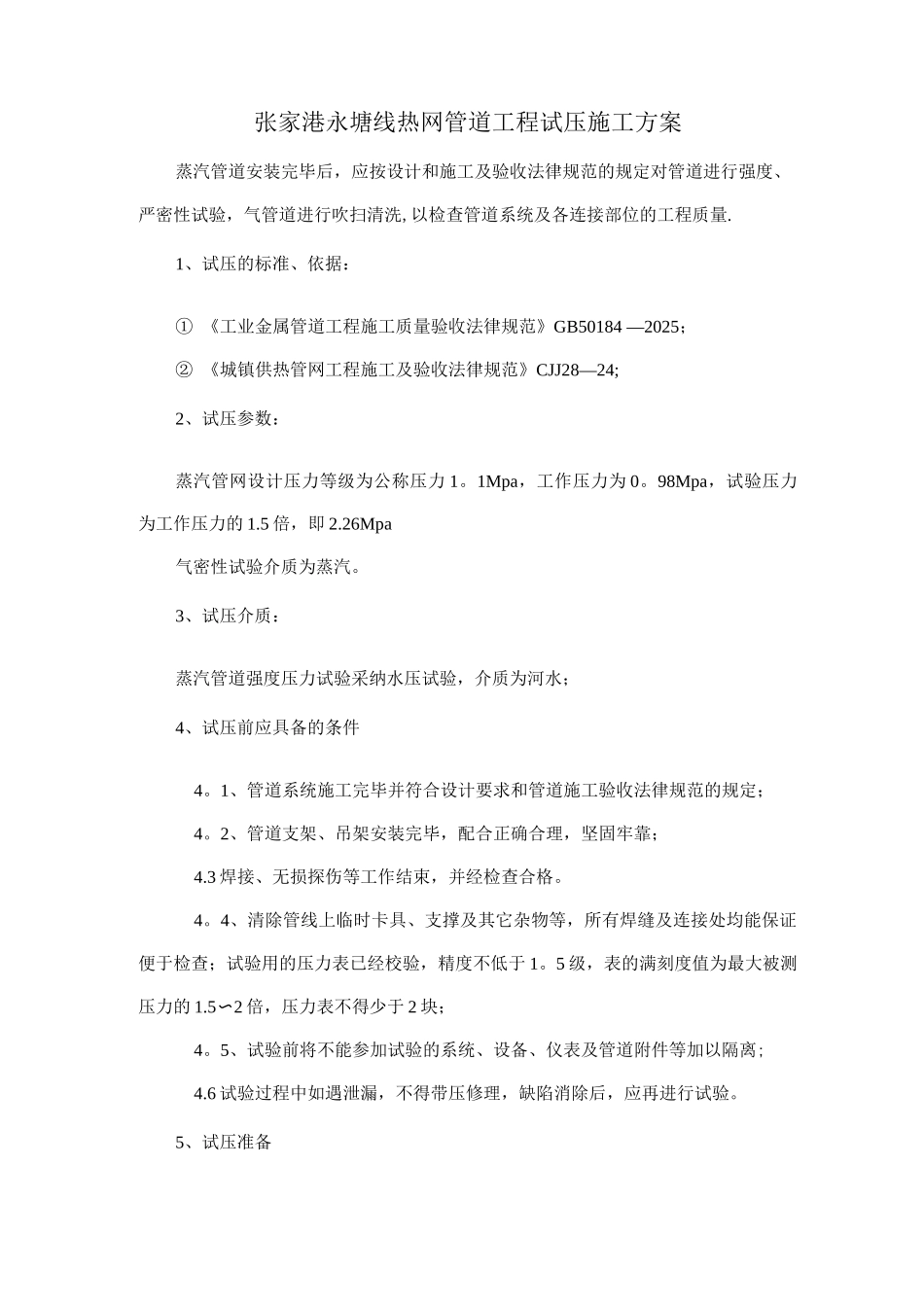

张家港永塘线热网管道工程试压施工方案蒸汽管道安装完毕后,应按设计和施工及验收法律规范的规定对管道进行强度、严密性试验,气管道进行吹扫清洗,以检查管道系统及各连接部位的工程质量
1、试压的标准、依据:① 《工业金属管道工程施工质量验收法律规范》GB50184 —2025;② 《城镇供热管网工程施工及验收法律规范》CJJ28—24;2、试压参数:蒸汽管网设计压力等级为公称压力 1
1Mpa,工作压力为 0
98Mpa,试验压力为工作压力的 1
5 倍,即 2
26Mpa气密性试验介质为蒸汽
3、试压介质:蒸汽管道强度压力试验采纳水压试验,介质为河水;4、试压前应具备的条件4
1、管道系统施工完毕并符合设计要求和管道施工验收法律规范的规定;4
2、管道支架、吊架安装完毕,配合正确合理,坚固牢靠;4
3 焊接、无损探伤等工作结束,并经检查合格
4、清除管线上临时卡具、支撑及其它杂物等,所有焊缝及连接处均能保证便于检查;试验用的压力表已经校验,精度不低于 1
5 级,表的满刻度值为最大被测压力的 1
5〜2 倍,压力表不得少于 2 块;4
5、试验前将不能参加试验的系统、设备、仪表及管道附件等加以隔离;4
6 试验过程中如遇泄漏,不得带压修理,缺陷消除后,应再进行试验

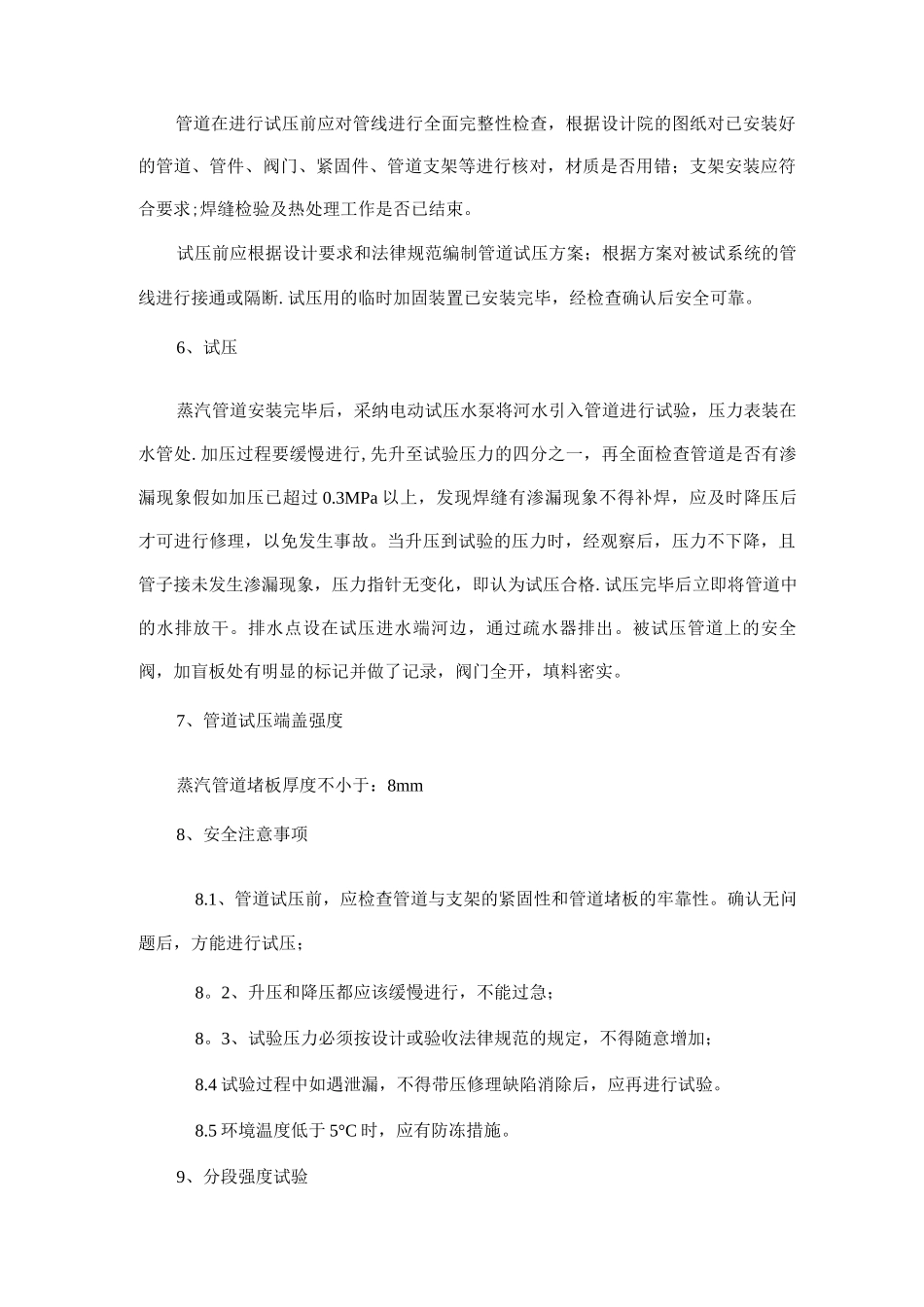

5、试压准备管道在进行试压前应对管线进行全面完整性检查,根据设计院的图纸对已安装好的管道、管件、阀门、紧固件、管道支架等进行核对,材质是否用错;支架安装应符合要求;焊缝检验及热处理工作是否已结束
试压前应根据设计要求和法律规范编制管道试压方案;根据方案对被试系统的管线进行接通或隔断
试压用的临时加固装置已安装完毕,经检查确认后安全可靠
6、试压蒸汽管道安装完毕后,采纳电动试压水泵将河水引入管道进行试验,压力表装在水管处
加压过程要缓慢进行,先升至试验压力的四分之一,再全面检查管道是否有渗漏现象假如加压已超过 0
