融汇半岛三期 A1、%、A’、%栋基础专项施工方案重庆融华房地产有限公司:重庆新鲁班监理公司:河南红旗渠建设集团有限公司承建的融汇半岛三期 A1、A2、A3、A4 栋 标段住宅楼及车库的施工建设,现各项前期准备工作已经完成,即将进入 基础分部工程的施工
根据该工程的现场实际情况和特点以及本公司同类 项目的施工管理经验,经项目部反复讨论拟实行以下施工技术措施方案来 指导基础工程的施工全过程
一、工程的概况及特点该工程处于李家坨融汇半岛第三期建设的 A 标段四栋住宅及车库,施 工场地己由业主基本平场到位(只有少量部分没平场到位)
从平场后的暴 露情况来看,有平基后的黄泥夹卵石层,有回填土层,有强风化泥岩,现 场内施工道路和排水系统未形成,入场后需进行道路的混凝土硬化和排水 沟的施工
A 标段共 4 个栋号住宅及 1 个车库,住宅层数为 5 加 1 层,车库 为一层,顶上盖土
基础设计为桩基础,独立柱基,条基,其中 A1 栋基础 为柱下独立基础,地基基础设计等级为丙级,持力层为卵石土,其地基承载 力特征值为 4Kpa, A2、A3 栋基础为人工挖孔桩基础,持力层为中等风化 泥岩,单轴天然抗压强度标准值 5
桩孔径为 8 ,设有扩大头, 扩大尺寸为 12 ,桩嵌入中风化深度为扩大头段的 12
基础砼强度 等级为:护壁、垫层 C20,桩、地梁、独立基础 C25,挡土墙 C25,抗渗为 S6
桩与桩之间采纳地梁连接,部分桩设有承台,相邻桩基底面的连线与水 平线形成的夹角不得大于 45 度
钢筋保护层厚度为:桩基 50mm,挡土墙、 独立柱基、条基40mm,承台、地梁 30mm

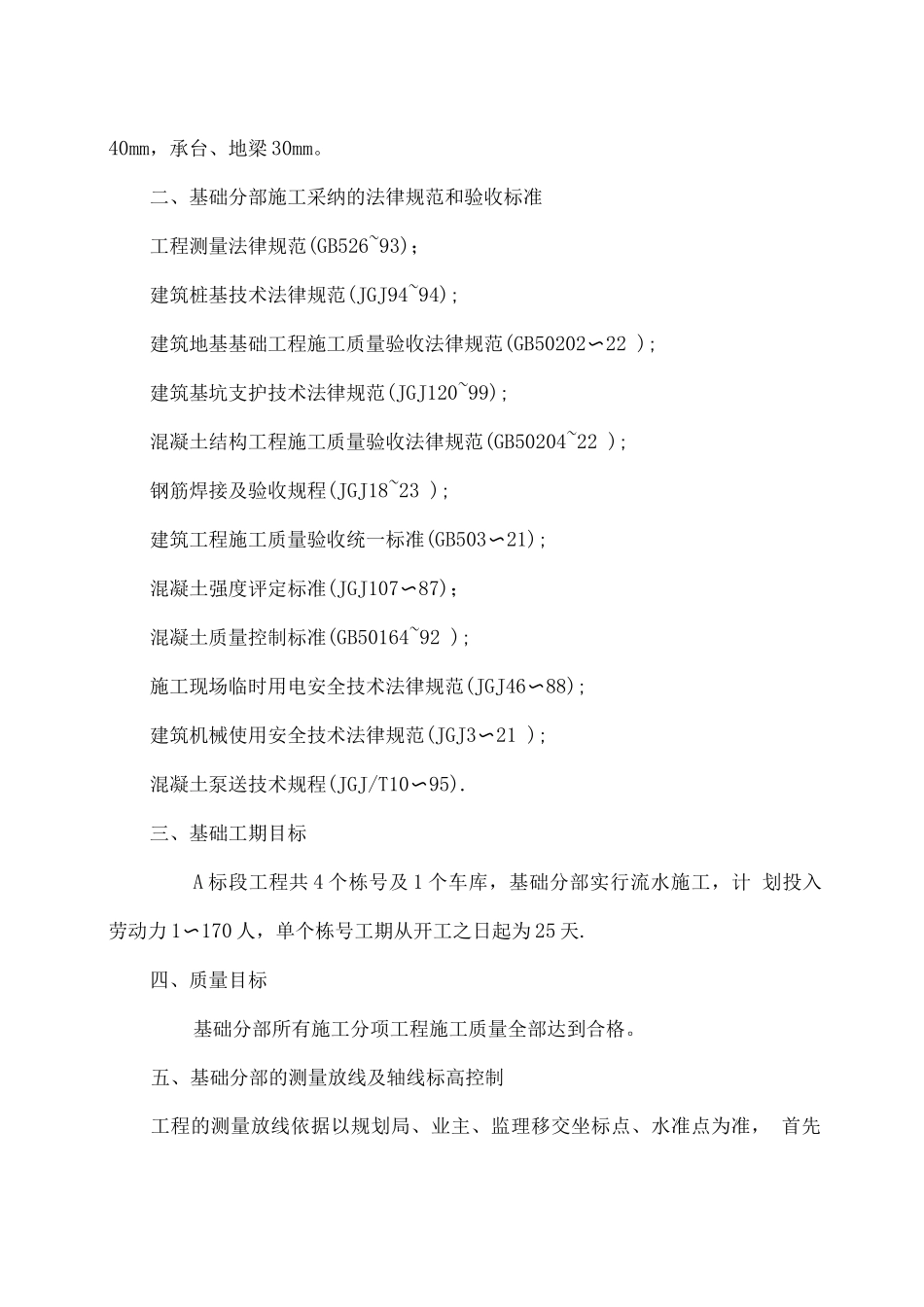

二、基础分部施工采纳的法律规范和验收标准工程测量法律规范(GB526~93);建筑桩基技术法律规范(JGJ94~94);建筑地基基础工程施工质量验收法律规范(GB50202〜22 );建筑基坑支护技
