衡重式路肩挡土墙施工方案及工艺方法

衡重式路肩挡土墙施工方案及工艺方法_第1页
1/6
衡重式路肩挡土墙施工方案及工艺方法_第2页
2/6
衡重式路肩挡土墙施工方案及工艺方法_第3页
3/6

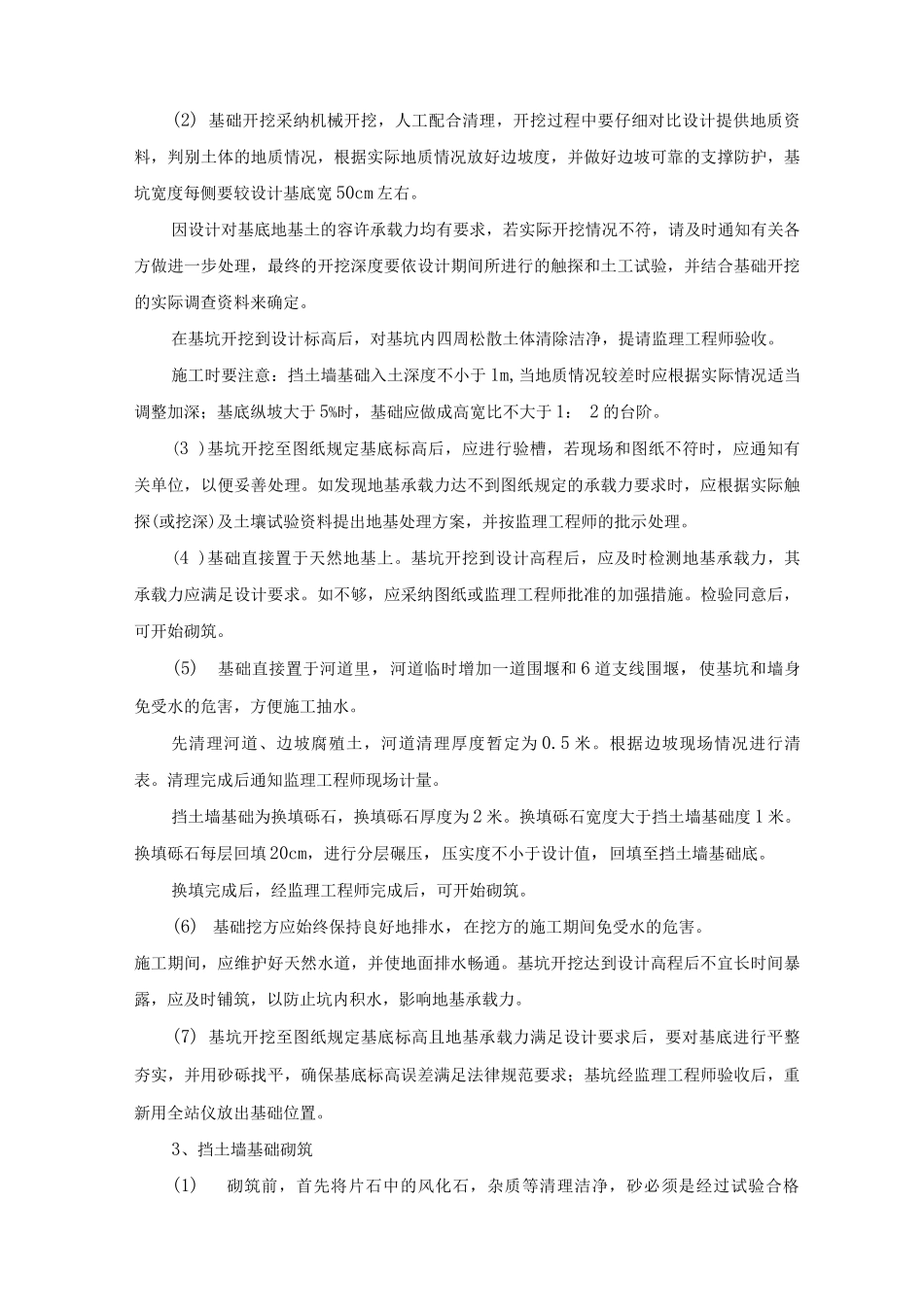

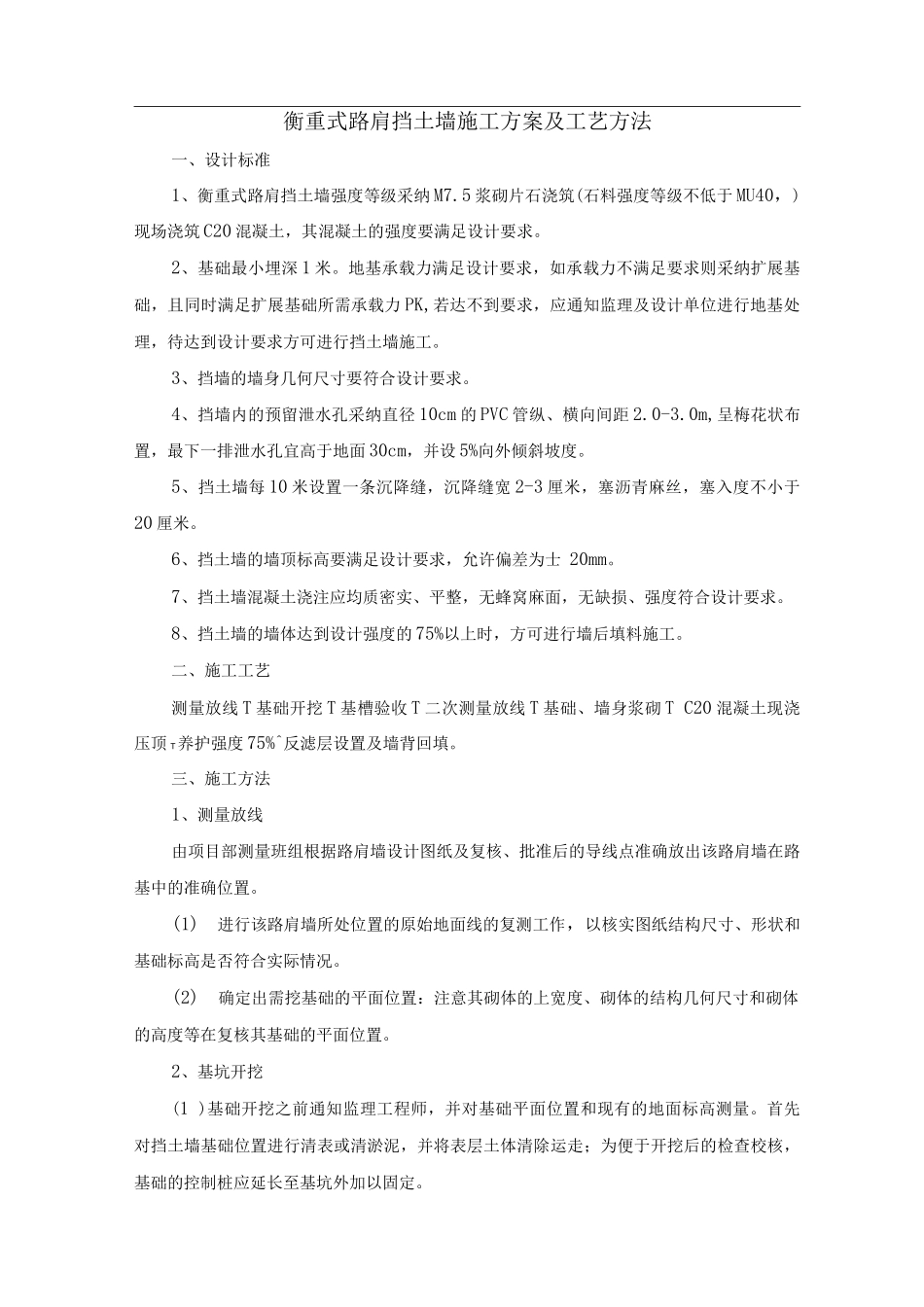

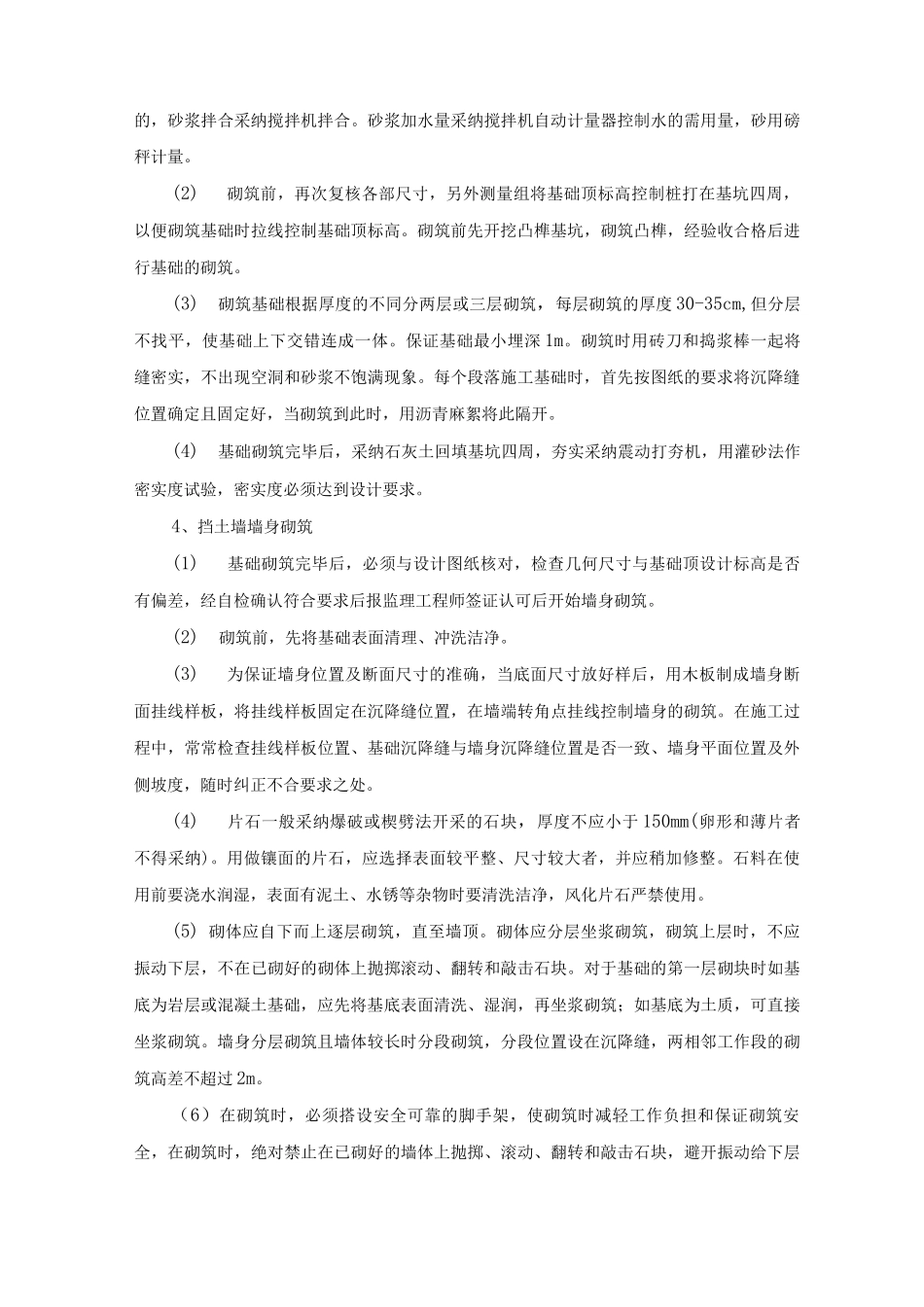

衡重式路肩挡土墙施工方案及工艺方法一、设计标准1、衡重式路肩挡土墙强度等级采纳 M7.5 浆砌片石浇筑(石料强度等级不低于 MU40,)现场浇筑 C20 混凝土,其混凝土的强度要满足设计要求。2、基础最小埋深 1 米。地基承载力满足设计要求,如承载力不满足要求则采纳扩展基础,且同时满足扩展基础所需承载力 PK,若达不到要求,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工。3、挡墙的墙身几何尺寸要符合设计要求。4、挡墙内的预留泄水孔采纳直径 10cm 的 PVC 管纵、横向间距 2.0-3.0m,呈梅花状布置,最下一排泄水孔宜高于地面 30cm,并设 5%向外倾斜坡度。5、挡土墙每 10 米设置一条沉降缝,沉降缝宽 2-3 厘米,塞沥青麻丝,塞入度不小于20 厘米。6、挡土墙的墙顶标高要满足设计要求,允许偏差为士 20mm。7、挡土墙混凝土浇注应均质密实、平整,无蜂窝麻面,无缺损、强度符合设计要求。8、挡土墙的墙体达到设计强度的 75%以上时,方可进行墙后填料施工。二、施工工艺测量放线 T 基础开挖 T 基槽验收 T 二次测量放线 T 基础、墙身浆砌 T C20 混凝土现浇压顶 T养护强度 75%^反滤层设置及墙背回填。三、施工方法1、测量放线由项目部测量班组根据路肩墙设计图纸及复核、批准后的导线点准确放出该路肩墙在路基中的准确位置。(1)进行该路肩墙所处位置的原始地面线的复测工作,以核实图纸结构尺寸、形状和基础标高是否符合实际情况。(2)确定出需挖基础的平面位置:注意其砌体的上宽度、砌体的结构几何尺寸和砌体的高度等在复核其基础的平面位置。2、基坑开挖(1 )基础开挖之前通知监理工程师,并对基础平面位置和现有的地面标高测量。首先对挡土墙基础位置进行清表或清淤泥,并将表层土体清除运走;为便于开挖后的检查校核,基础的控制桩应延长至基坑外加以固定。(2) 基础开挖采纳机械开挖,人工配合清理,开挖过程中要仔细对比设计提供地质资料,判别土体的地质情况,根据实际地质情况放好边坡度,并做好边坡可靠的支撑防护,基坑宽度每侧要较设计基底宽 50cm 左右。因设计对基底地基土的容许承载力均有要求,若实际开挖情况不符,请及时通知有关各方做进一步处理,最终的开挖深度要依设计期间所进行的触探和土工试验,并结合基础开挖的实际调查资料来确定。在基坑开挖到设计标高后,对基坑内四周松散土体清除洁净,提请监理工程师验收。施工时要注意:挡土墙基础入土深度不小于 1m,当地质情...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

衡重式路肩挡土墙施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
