装饰工程施工工艺装饰工程因工期短,应组织室内、外、层间、主体交叉的流水施工
各分部、分项工程实行边施工边检查验收的方式,必须设样板间或样板段作为工程实物质量验收标准
各类装饰材料均要取色板,经设计、使用单位确定后才大面积订货、施工
各工序分述如下:一、内墙、天花装饰工程一抹灰工程抹灰工程重点抓好底层抹灰的质量,要求必须达到高级抹灰要求:表面抹平压实收光,颜色一致;无刷纹、抹痕;抹灰接搓平缓
杜绝出现掉粉、起砂、空鼓、起层、开裂、剥离、爆灰现象
1、抹灰前,做好基层刮清
砖墙部位充分淋湿
柱面和板底砼面刮素水泥浆一道
门窗四周用 1: 2 中性膨胀低碱水泥砂浆填塞缝隙
其后,按工程量清单要求,用 1:1:6 水泥石灰砂浆打底 15 厚,面过 1: 1:6 水泥石灰砂浆 5厚,天花面用料:均用 1: 1: 6 水泥石灰砂浆抹面 10 厚,面用 1: 3 石灰砂浆5 厚
柱角、墙角、门洞的阳角用 1:2

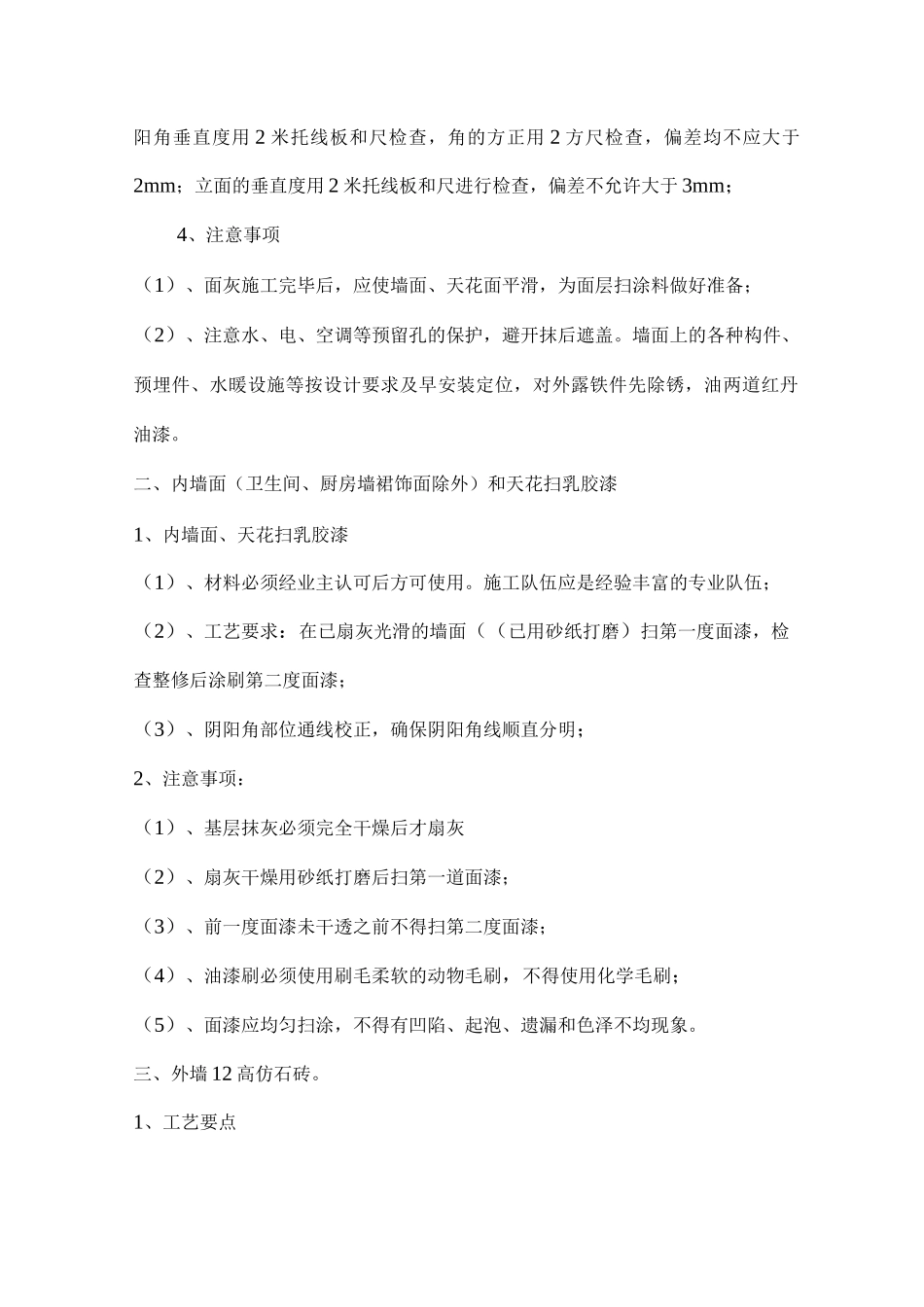

5 水泥砂浆 20 厚抹出护角,高度为 2米,每侧宽度不少于 50;2、在按规定要求做好标准点后,抹灰过程中应使墙面垂直平整,阴角和阳角顺直方正;天花面平整,阴角方正顺直;3、质量检查检查表面平整度用 2 米直尺和契形塞尺检查,偏差不允许大于2 mm;阴阳角垂直度用 2 米托线板和尺检查,角的方正用 2 方尺检查,偏差均不应大于2mm;立面的垂直度用 2 米托线板和尺进行检查,偏差不允许大于 3mm;4、注意事项(1)、面灰施工完毕后,应使墙面、天花面平滑,为面层扫涂料做好准备;(2)、注意水、电、空调等预留孔的保护,避开抹后遮盖
墙面上的各种构件、预埋件、水暖设施等按设计要求及早安装定位,对外露铁件先除锈,油两道红丹油漆
二、内墙面(卫生间、厨房墙裙饰面除外)和天花扫乳胶漆1、内墙面、天花扫乳胶漆(1)、材料必须经业主认可后方可使用
施工队伍应是经验丰富的专业队伍;(2)、工艺
