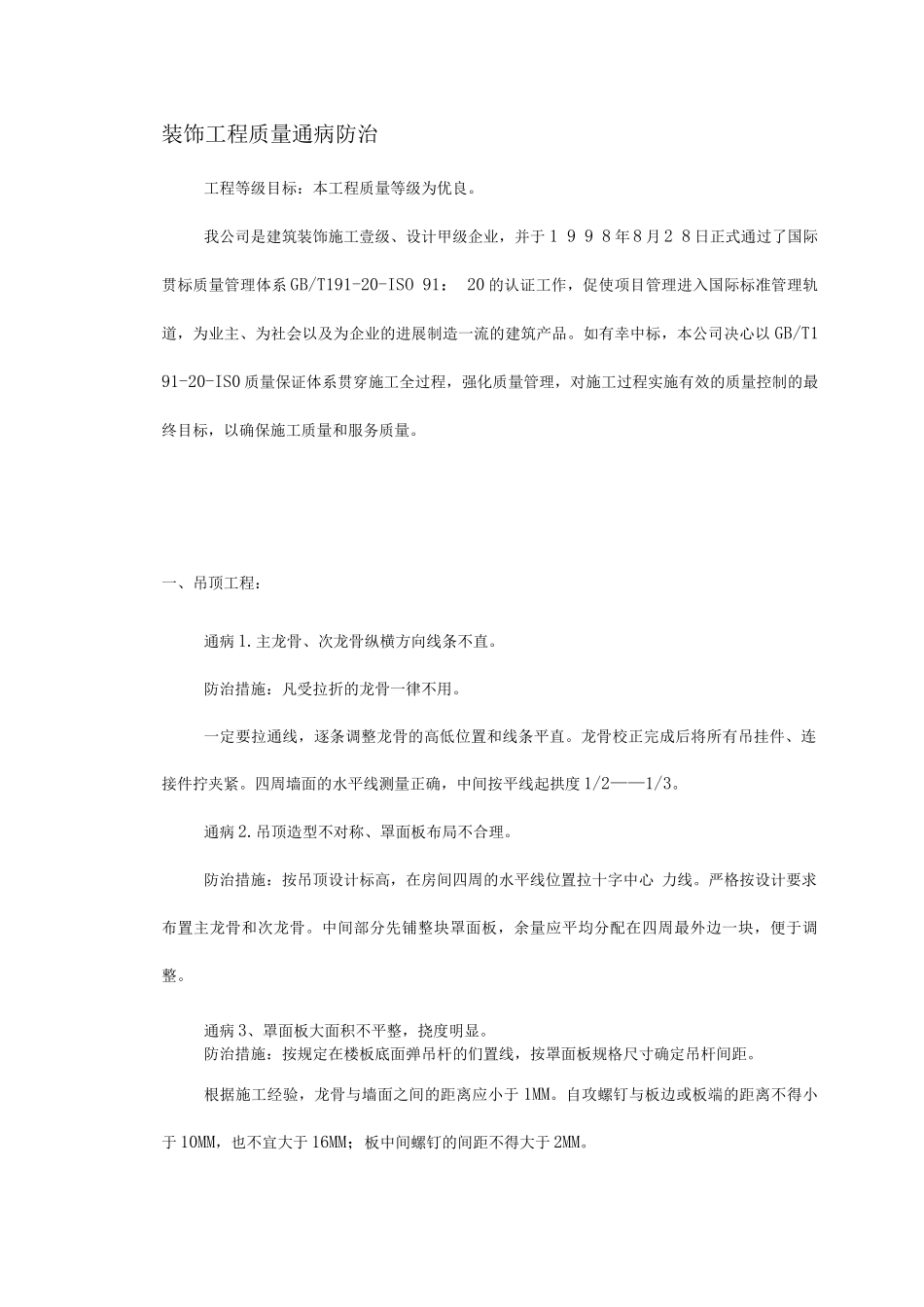

装饰工程质量通病防治工程等级目标:本工程质量等级为优良
我公司是建筑装饰施工壹级、设计甲级企业,并于 1 9 9 8 年 8 月 2 8 日正式通过了国际贯标质量管理体系 GB/T191-20-ISO 91: 20 的认证工作,促使项目管理进入国际标准管理轨道,为业主、为社会以及为企业的进展制造一流的建筑产品
如有幸中标,本公司决心以 GB/T191-20-IS0 质量保证体系贯穿施工全过程,强化质量管理,对施工过程实施有效的质量控制的最终目标,以确保施工质量和服务质量
一、吊顶工程:通病 1
主龙骨、次龙骨纵横方向线条不直
防治措施:凡受拉折的龙骨一律不用
一定要拉通线,逐条调整龙骨的高低位置和线条平直
龙骨校正完成后将所有吊挂件、连接件拧夹紧
四周墙面的水平线测量正确,中间按平线起拱度 1/2——1/3
吊顶造型不对称、罩面板布局不合理
防治措施:按吊顶设计标高,在房间四周的水平线位置拉十字中心 力线
严格按设计要求布置主龙骨和次龙骨
中间部分先铺整块罩面板,余量应平均分配在四周最外边一块,便于调整
通病 3、罩面板大面积不平整,挠度明显
防治措施:按规定在楼板底面弹吊杆的们置线,按罩面板规格尺寸确定吊杆间距
根据施工经验,龙骨与墙面之间的距离应小于 1MM
自攻螺钉与板边或板端的距离不得小于 10MM,也不宜大于 16MM;板中间螺钉的间距不得大于 2MM
铺设大块板材时,应使板的边垂直于次龙骨方向,以利于螺钉排列
二、隔墙工程:通病 1:门上角墙面裂缝
防治措施:注意板的分块,把面板接缝与门立缝错开半块板的尺寸
通病 2:墙板与结构连接不牢
防治措施:边龙骨预粘木块时,应控制其厚度不得超过龙骨翼缘,安装边龙骨时,翼缘边部顶端应满涂 107 胶水泥砂浆,使之粘结严密
通病 3:板缝开裂(竣工后 4-5 个月,出现发丝裂纹)

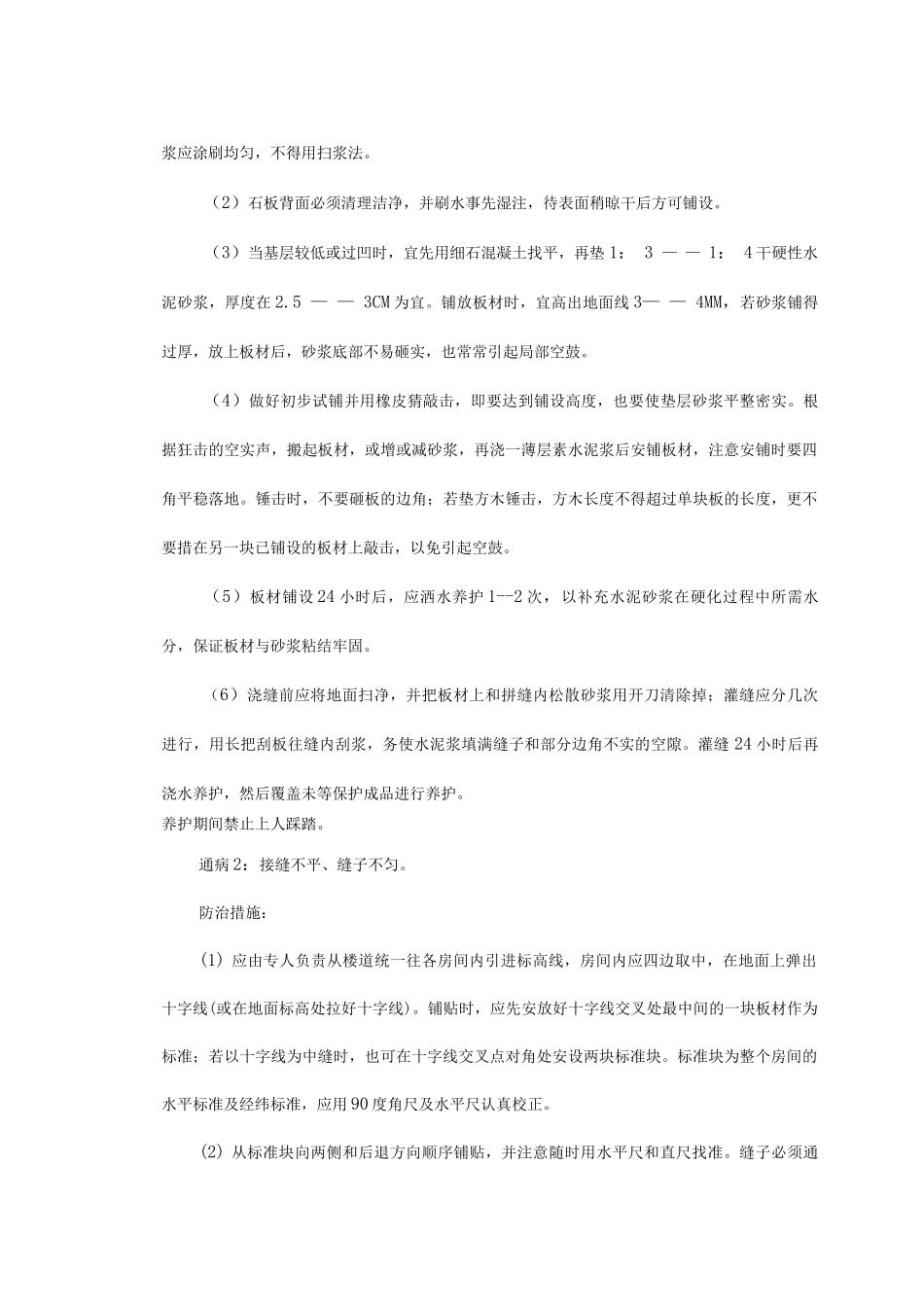

防治措施:根据施工经验实行以下三种
