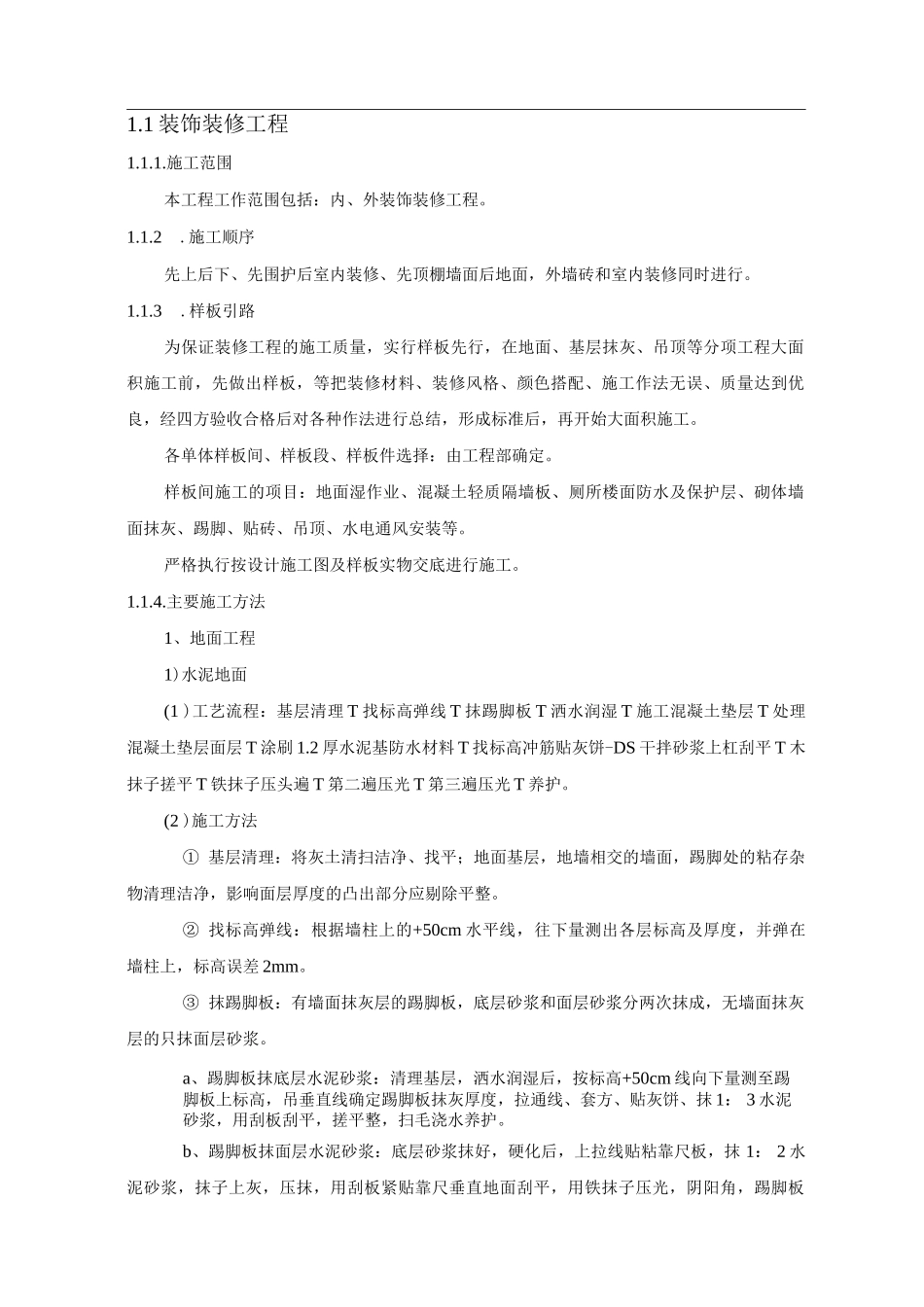

1 装饰装修工程1
施工范围本工程工作范围包括:内、外装饰装修工程
施工顺序先上后下、先围护后室内装修、先顶棚墙面后地面,外墙砖和室内装修同时进行
样板引路为保证装修工程的施工质量,实行样板先行,在地面、基层抹灰、吊顶等分项工程大面积施工前,先做出样板,等把装修材料、装修风格、颜色搭配、施工作法无误、质量达到优良,经四方验收合格后对各种作法进行总结,形成标准后,再开始大面积施工
各单体样板间、样板段、样板件选择:由工程部确定
样板间施工的项目:地面湿作业、混凝土轻质隔墙板、厕所楼面防水及保护层、砌体墙面抹灰、踢脚、贴砖、吊顶、水电通风安装等
严格执行按设计施工图及样板实物交底进行施工

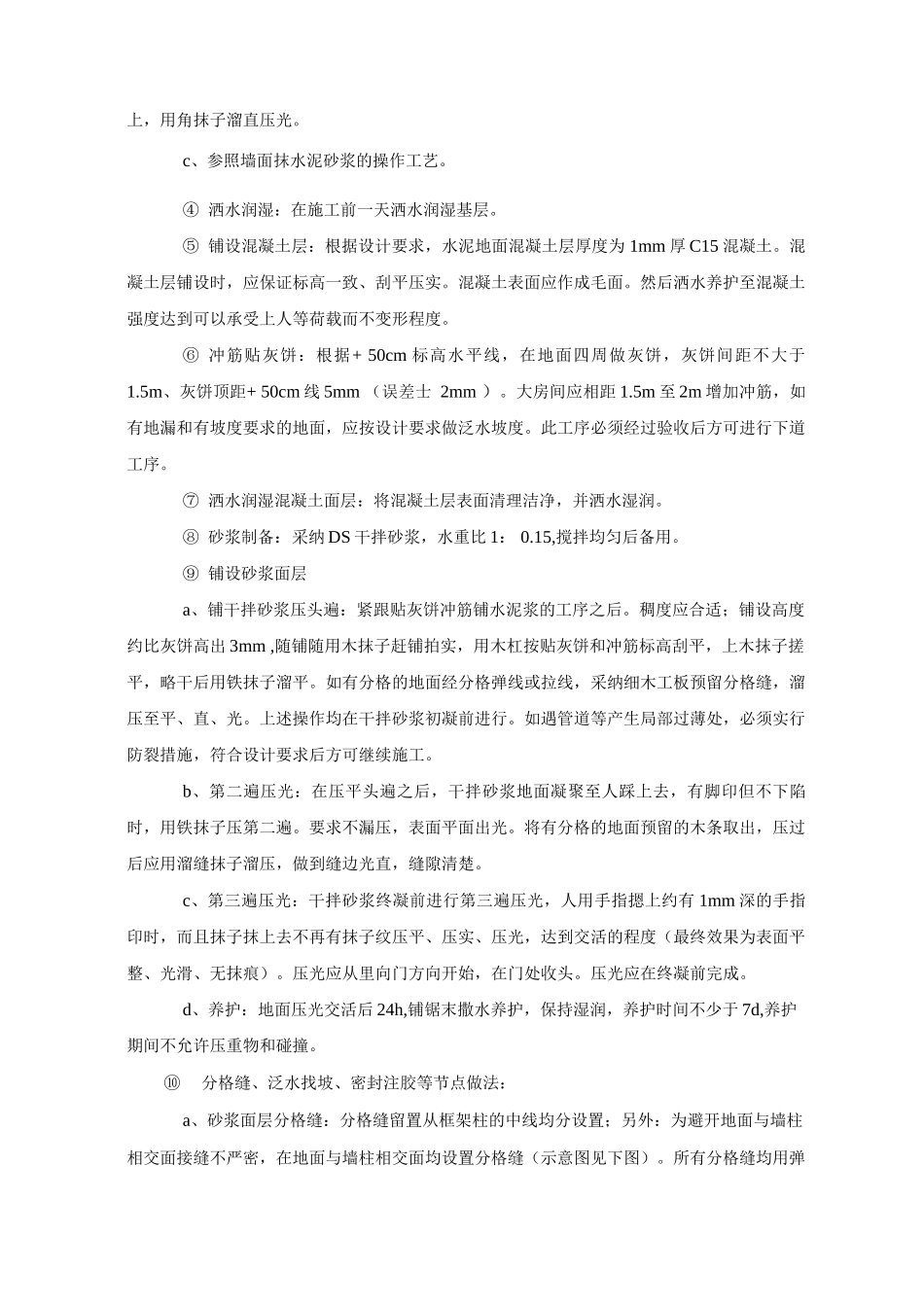

主要施工方法1、地面工程1)水泥地面(1 )工艺流程:基层清理 T 找标高弹线 T 抹踢脚板 T 洒水润湿 T 施工混凝土垫层 T 处理混凝土垫层面层 T 涂刷 1
2 厚水泥基防水材料 T 找标高冲筋贴灰饼-DS 干拌砂浆上杠刮平 T 木抹子搓平 T 铁抹子压头遍 T 第二遍压光 T 第三遍压光 T 养护
(2 )施工方法① 基层清理:将灰土清扫洁净、找平;地面基层,地墙相交的墙面,踢脚处的粘存杂物清理洁净,影响面层厚度的凸出部分应剔除平整
② 找标高弹线:根据墙柱上的+50cm 水平线,往下量测出各层标高及厚度,并弹在墙柱上,标高误差 2mm
③ 抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层的只抹面层砂浆
a、踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高+50cm 线向下量测至踢脚板上标高,吊垂直线确定踢脚板抹灰厚度,拉通线、套方、贴灰饼、抹 1: 3 水泥砂浆,用刮板刮平,搓平整,扫毛浇水养护

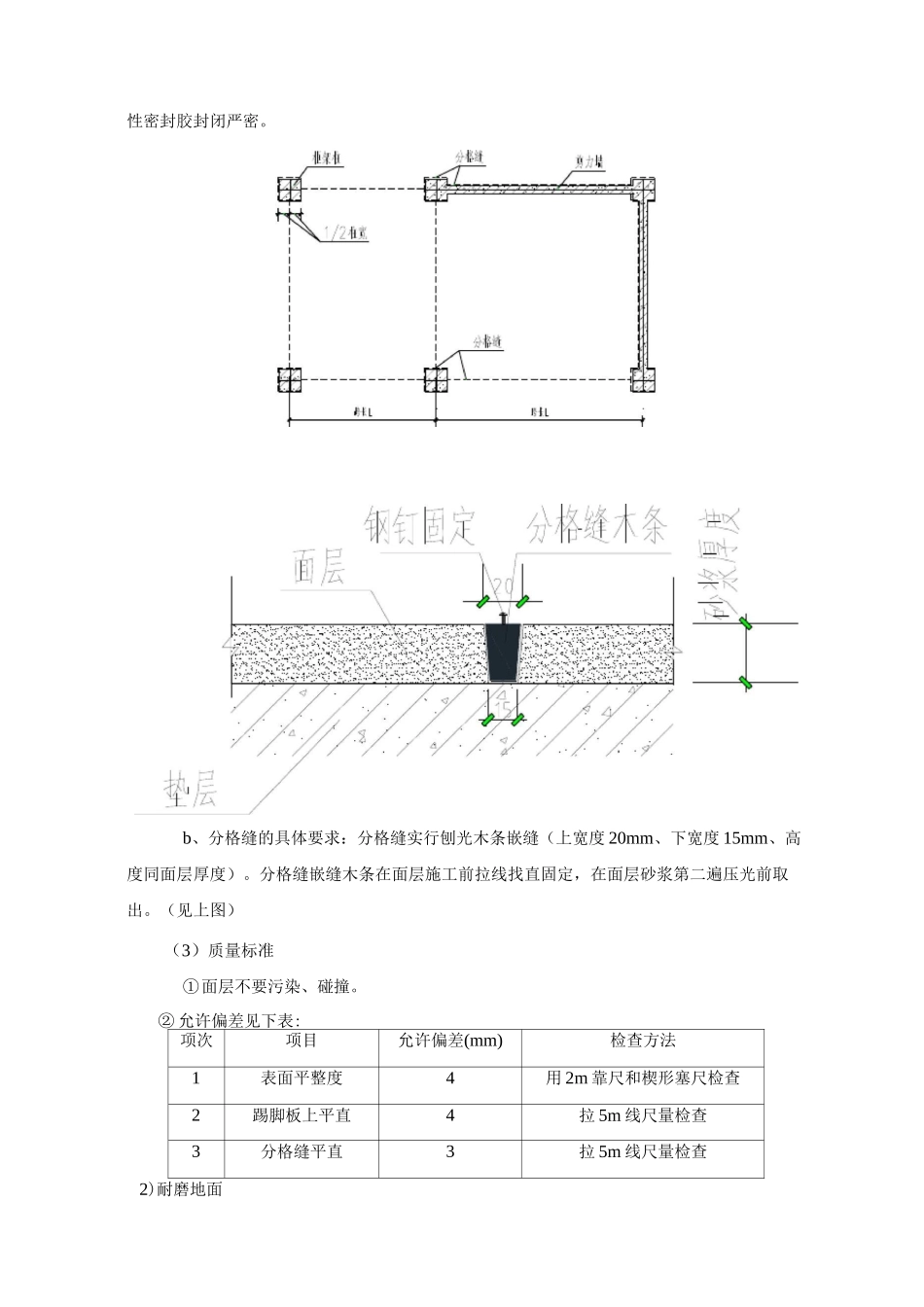

b、踢脚板抹面层水泥砂浆:底层砂浆抹好,硬化后,上拉线贴粘靠尺板,抹 1: 2 水泥砂浆,抹子上灰,压抹,用刮板
