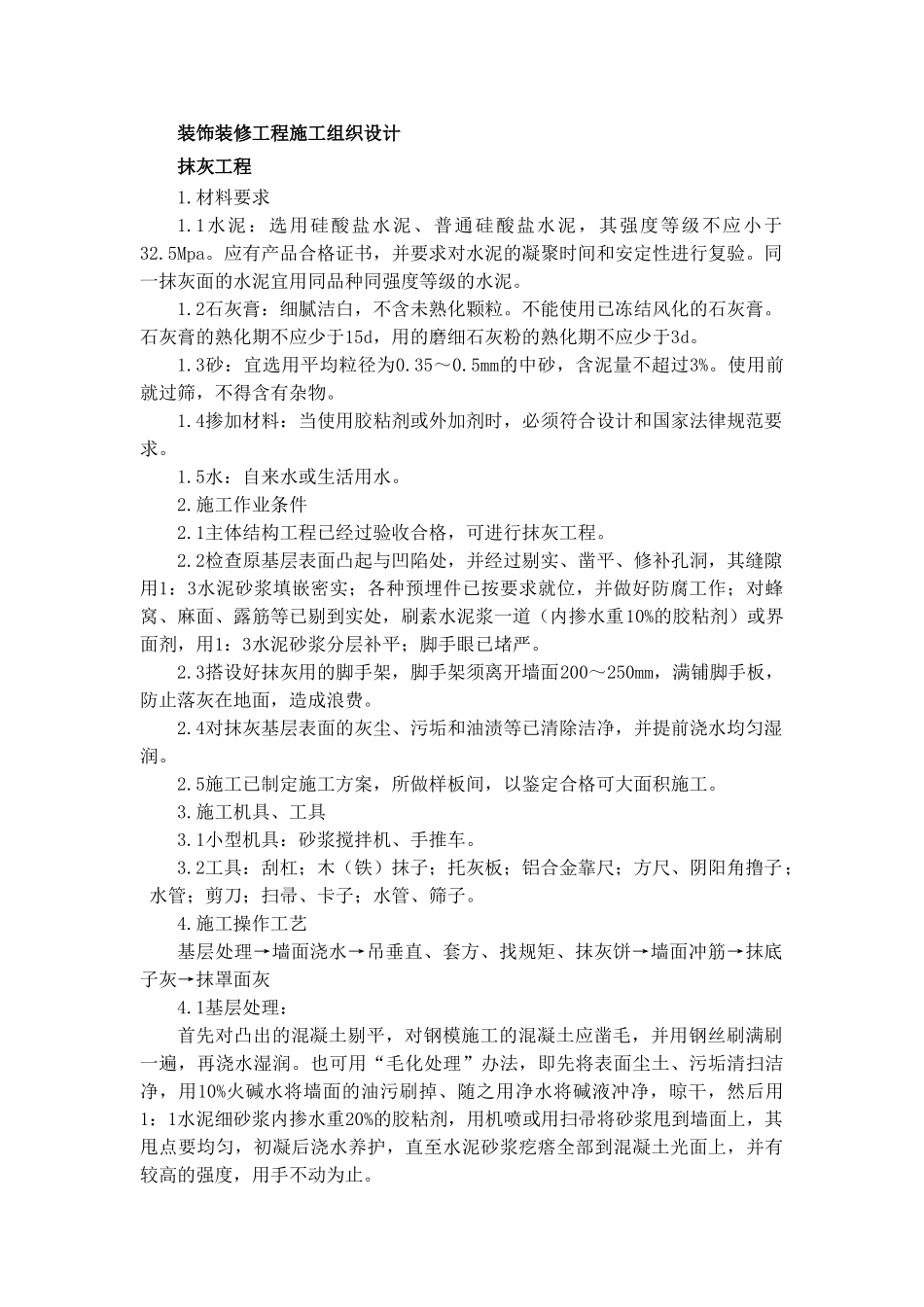

装饰装修工程施工组织设计抹灰工程1
1水泥:选用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于32
应有产品合格证书,并要求对水泥的凝聚时间和安定性进行复验
同一抹灰面的水泥宜用同品种同强度等级的水泥
2石灰膏:细腻洁白,不含未熟化颗粒
不能使用已冻结风化的石灰膏
石灰膏的熟化期不应少于15d,用的磨细石灰粉的熟化期不应少于3d
3砂:宜选用平均粒径为0
5mm的中砂,含泥量不超过3%
使用前就过筛,不得含有杂物
4掺加材料:当使用胶粘剂或外加剂时,必须符合设计和国家法律规范要求
5水:自来水或生活用水

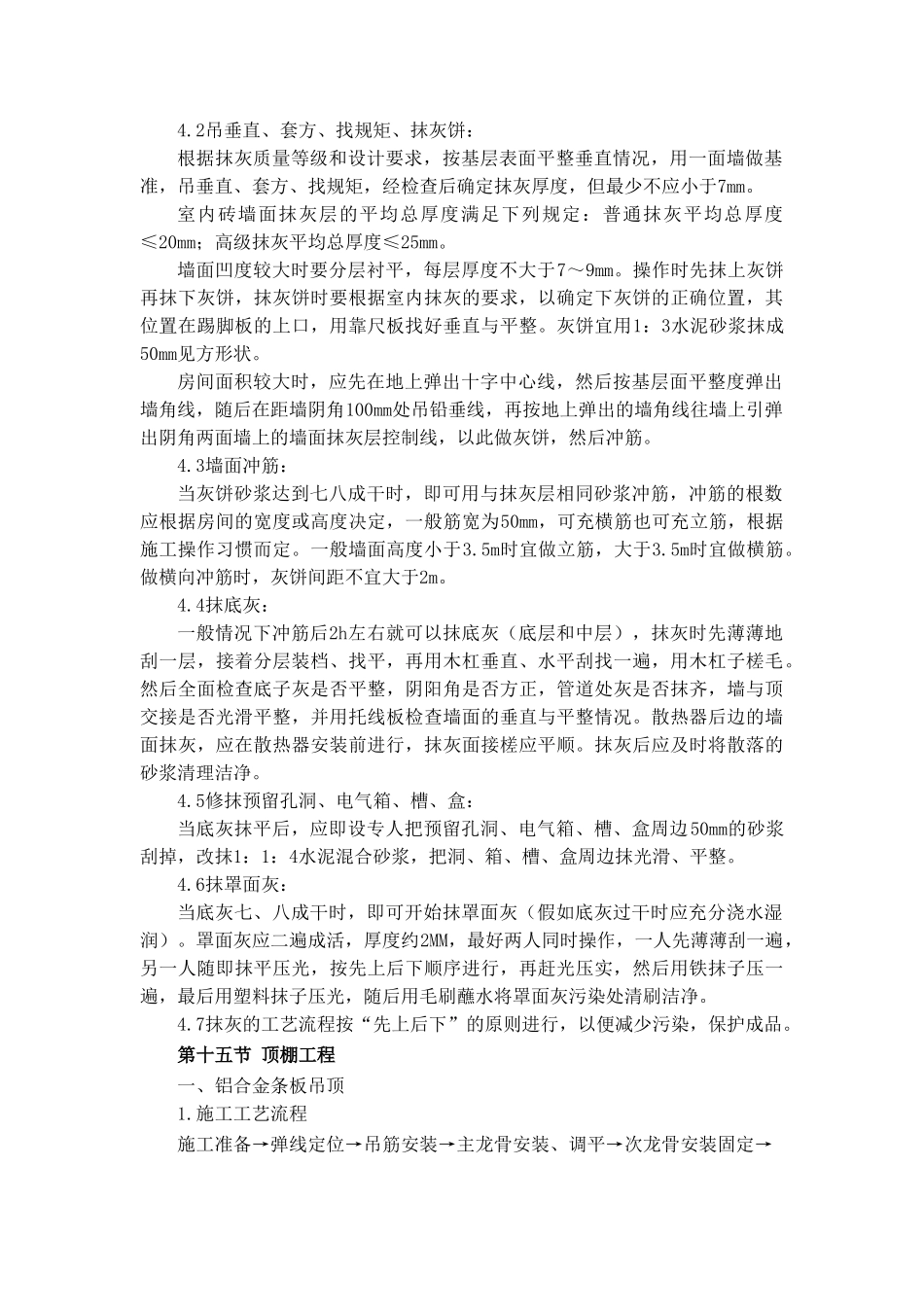

施工作业条件2
1主体结构工程已经过验收合格,可进行抹灰工程
2检查原基层表面凸起与凹陷处,并经过剔实、凿平、修补孔洞,其缝隙用1:3水泥砂浆填嵌密实;各种预埋件已按要求就位,并做好防腐工作;对蜂窝、麻面、露筋等已剔到实处,刷素水泥浆一道(内掺水重10%的胶粘剂)或界面剂,用1:3水泥砂浆分层补平;脚手眼已堵严
3搭设好抹灰用的脚手架,脚手架须离开墙面200~250mm,满铺脚手板,防止落灰在地面,造成浪费
4对抹灰基层表面的灰尘、污垢和油渍等已清除洁净,并提前浇水均匀湿润
5施工已制定施工方案,所做样板间,以鉴定合格可大面积施工
施工机具、工具3
1小型机具:砂浆搅拌机、手推车
2工具:刮杠;木(铁)抹子;托灰板;铝合金靠尺;方尺、阴阳角撸子; 水管;剪刀;扫帚、卡子;水管、筛子
施工操作工艺基层处理→墙面浇水→吊垂直、套方、找规矩、抹灰饼→墙面冲筋→抹底子灰→抹罩面灰4
1基层处理:首先对凸出的混凝土剔平,对钢模施工的混凝土应凿毛,并用钢丝刷满刷一遍,再浇水湿润
也可用“毛化处理”办法,即先将表面尘土、污垢清扫洁净,用10%火碱水将墙面的油污刷掉、随之用净水将碱液冲净,晾干,然后用1:1水泥
