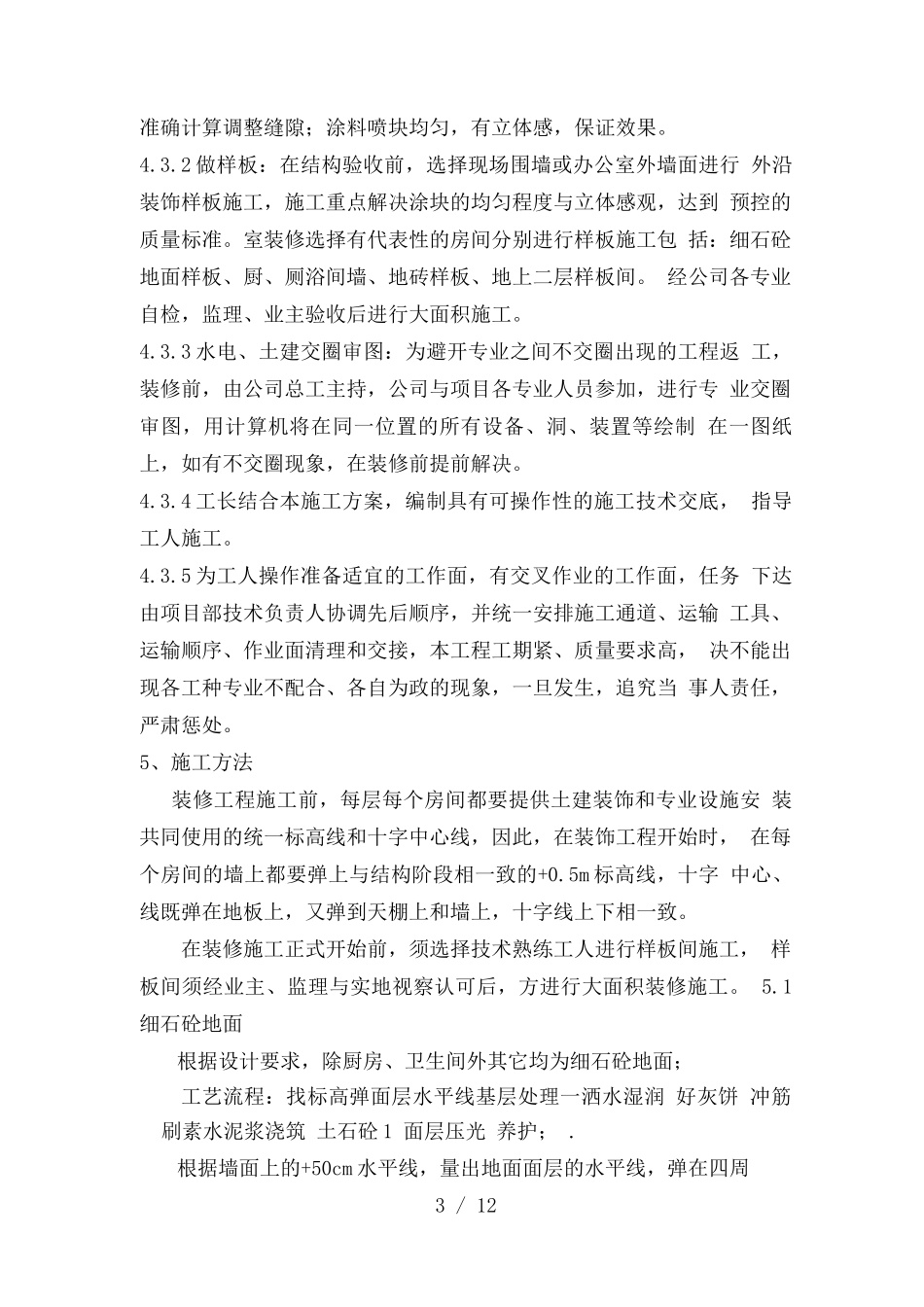

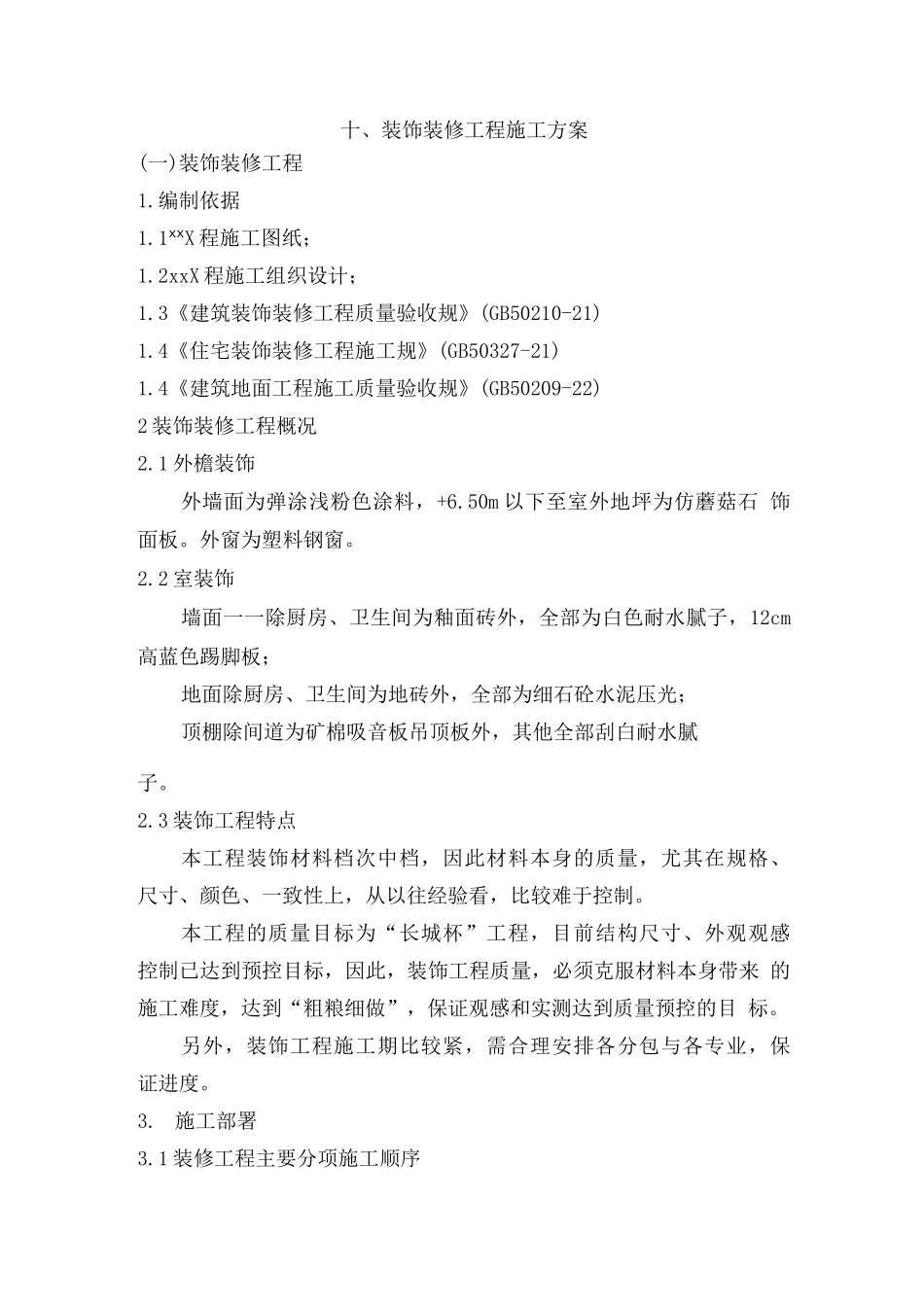

十、装饰装修工程施工方案(一)装饰装修工程1.编制依据1.1xxX 程施工图纸;1.2xxX 程施工组织设计;1.3《建筑装饰装修工程质量验收规》(GB50210-21)1.4《住宅装饰装修工程施工规》(GB50327-21)1.4《建筑地面工程施工质量验收规》(GB50209-22)2 装饰装修工程概况2.1 外檐装饰外墙面为弹涂浅粉色涂料,+6.50m 以下至室外地坪为仿蘑菇石 饰面板。外窗为塑料钢窗。2.2 室装饰墙面一一除厨房、卫生间为釉面砖外,全部为白色耐水腻子,12cm 高蓝色踢脚板;地面除厨房、卫生间为地砖外,全部为细石砼水泥压光;顶棚除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子。2.3 装饰工程特点本工程装饰材料档次中档,因此材料本身的质量,尤其在规格、 尺寸、颜色、一致性上,从以往经验看,比较难于控制。本工程的质量目标为“长城杯”工程,目前结构尺寸、外观观感 控制已达到预控目标,因此,装饰工程质量,必须克服材料本身带来 的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目 标。另外,装饰工程施工期比较紧,需合理安排各分包与各专业,保 证进度。3. 施工部署3.1 装修工程主要分项施工顺序门窗立 细石砼地面 局部墙面抹灰 厨房、卫生间 墙、地面瓷砖墙面顶面刮腻子木门油漆楼梯间墙面刮腻子验收3.2 室外装修屋面工程外 ►►A沿作保温外窗立外沿涂料+6.50m 以下贴仿蘑菇石塑钢窗安装一窗密封胶散水台阶验收3.3 施工进度计划安排装修工程开始时间在 XX 年 XX 月上旬开始,计划 XX 月中旬竣工.各专业穿插进行施工,总装修时间为 XX 天左右。4. 施工准备4.1 劳动组织抹灰工 180 人混凝土工 20 人木工 30 人油工 140 人其它 20 人4.2 机械设备外用电梯 3 台搅拌机 2 台电锯 1 台电刨 1 台冲击钻 2 把喷浆机 2 套石材切割机 2 台4.3 技术准备 4.3.1 根据外沿图纸设计,以保证外沿仿蘑菇石粘贴对称、美观,准确计算调整缝隙;涂料喷块均匀,有立体感,保证效果。4.3.2 做样板:在结构验收前,选择现场围墙或办公室外墙面进行 外沿装饰样板施工,施工重点解决涂块的均匀程度与立体感观,达到 预控的质量标准。室装修选择有代表性的房间分别进行样板施工包 括:细石砼地面样板、厨、厕浴间墙、地砖样板、地上二层样板间。 经公司各专业自检,监理、业主验收后进行大面积施工。4.3.3 水电、土建交圈审图:为避开专业之间不交圈出现的工程返 工,装修前,由公司总工主持,公...
