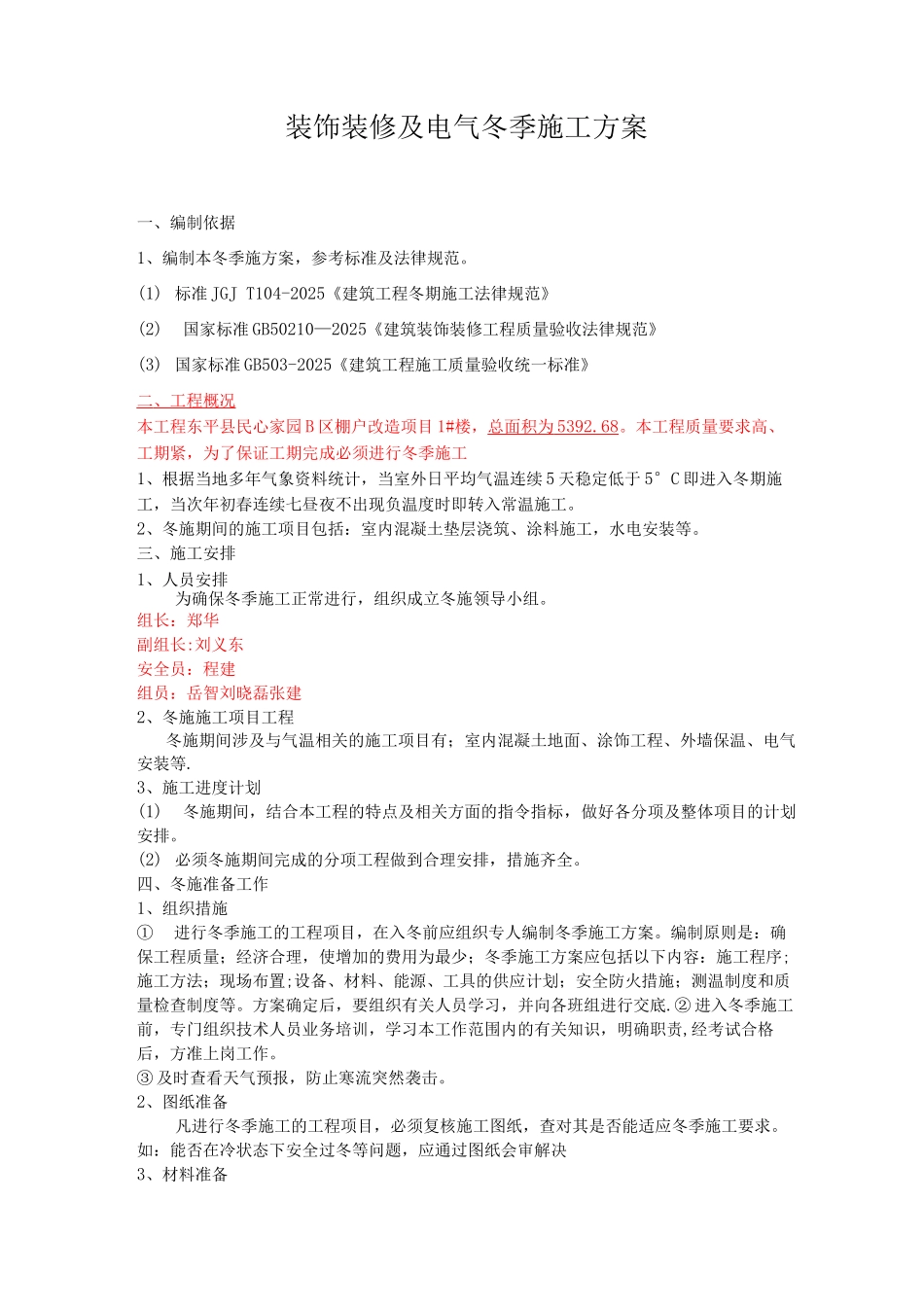

装饰装修及电气冬季施工方案一、编制依据1、编制本冬季施方案,参考标准及法律规范。(1) 标准 JGJ T104-2025《建筑工程冬期施工法律规范》(2)国家标准 GB50210—2025《建筑装饰装修工程质量验收法律规范》(3) 国家标准 GB503-2025《建筑工程施工质量验收统一标准》二 、工程概况 本工程东平县民心家园 B 区棚户改造项目 1#楼,总面积为 5392.68 。本工程质量要求高、工期紧,为了保证工期完成必须进行冬季施工1、根据当地多年气象资料统计,当室外日平均气温连续 5 天稳定低于 5°C 即进入冬期施工,当次年初春连续七昼夜不出现负温度时即转入常温施工。2、冬施期间的施工项目包括:室内混凝土垫层浇筑、涂料施工,水电安装等。三、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬施领导小组。组长:郑华副组长:刘义东安全员:程建组员:岳智刘晓磊张建2、冬施施工项目工程冬施期间涉及与气温相关的施工项目有;室内混凝土地面、涂饰工程、外墙保温、电气安装等.3、施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。(2) 必须冬施期间完成的分项工程做到合理安排,措施齐全。四、冬施准备工作1、组织措施①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向各班组进行交底.② 进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。③ 及时查看天气预报,防止寒流突然袭击。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。如:能否在冷状态下安全过冬等问题,应通过图纸会审解决3、材料准备① 液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。② 现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地③ 准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。④ 对于易燃易爆的材料设专库存放,并防止足量灭火器4、机械准备室内装饰的机械、工具均不受冬季施工影响,平常使...
