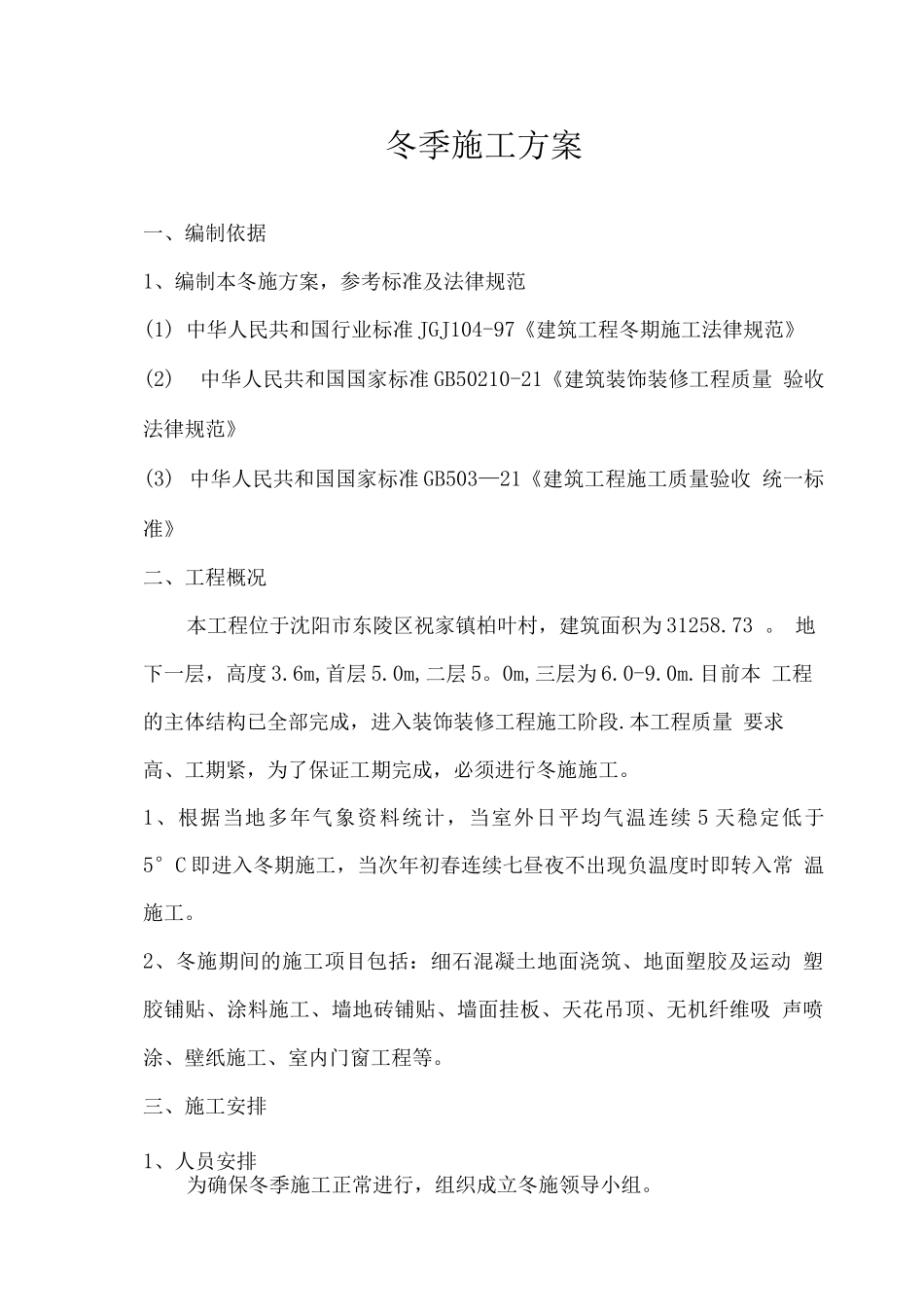

冬季施工方案一、编制依据1、编制本冬施方案,参考标准及法律规范(1) 中华人民共和国行业标准 JGJ104-97《建筑工程冬期施工法律规范》(2)中华人民共和国国家标准 GB50210-21《建筑装饰装修工程质量 验收法律规范》(3) 中华人民共和国国家标准 GB503—21《建筑工程施工质量验收 统一标准》二、工程概况本工程位于沈阳市东陵区祝家镇柏叶村,建筑面积为 31258.73 。 地下一层,高度 3.6m,首层 5.0m,二层 5。0m,三层为 6.0-9.0m.目前本 工程的主体结构已全部完成,进入装饰装修工程施工阶段.本工程质量 要求高、工期紧,为了保证工期完成,必须进行冬施施工。1、根据当地多年气象资料统计,当室外日平均气温连续 5 天稳定低于 5°C 即进入冬期施工,当次年初春连续七昼夜不出现负温度时即转入常 温施工。2、冬施期间的施工项目包括:细石混凝土地面浇筑、地面塑胶及运动 塑胶铺贴、涂料施工、墙地砖铺贴、墙面挂板、天花吊顶、无机纤维吸 声喷涂、壁纸施工、室内门窗工程等。三、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬施领导小组。组长:林长斌副组长:马波组 员:李永亮 张洪涛李红强谭成德2、冬施施工项目冬施期间涉及与气温相关的施工项目有:细石混凝土地面浇筑、地 面塑胶及运动塑胶铺贴、涂料施工、墙地砖铺贴、无机纤维吸声喷涂、 壁纸施工等。3、施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项 及整体项目的计划安排。(2)必须冬施期间完成的分项工程做到合理安排,措施齐全.四、冬施准备工作1、组织措施(1)进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方 案。方案确定后,要组织有关人员学习,并向队组进行交底.(2)进入冬季施工前,专门组织技术人员、施工主要负责人员进行业务 培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上 岗工作.(3)与当地气象台站保持联系,及时接受天气预报,防止寒流突然袭击.2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适 应冬季施工要求.对于不能适应冬季施工的工序,与有关单位进行协商, 及时做出处理和调整。3、材料准备(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安 排,尽可能避开低温进货.怕冻的材料设专库储存,并保证专库 24 小时 供暖。(2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运 到施工现场,码放整齐...
