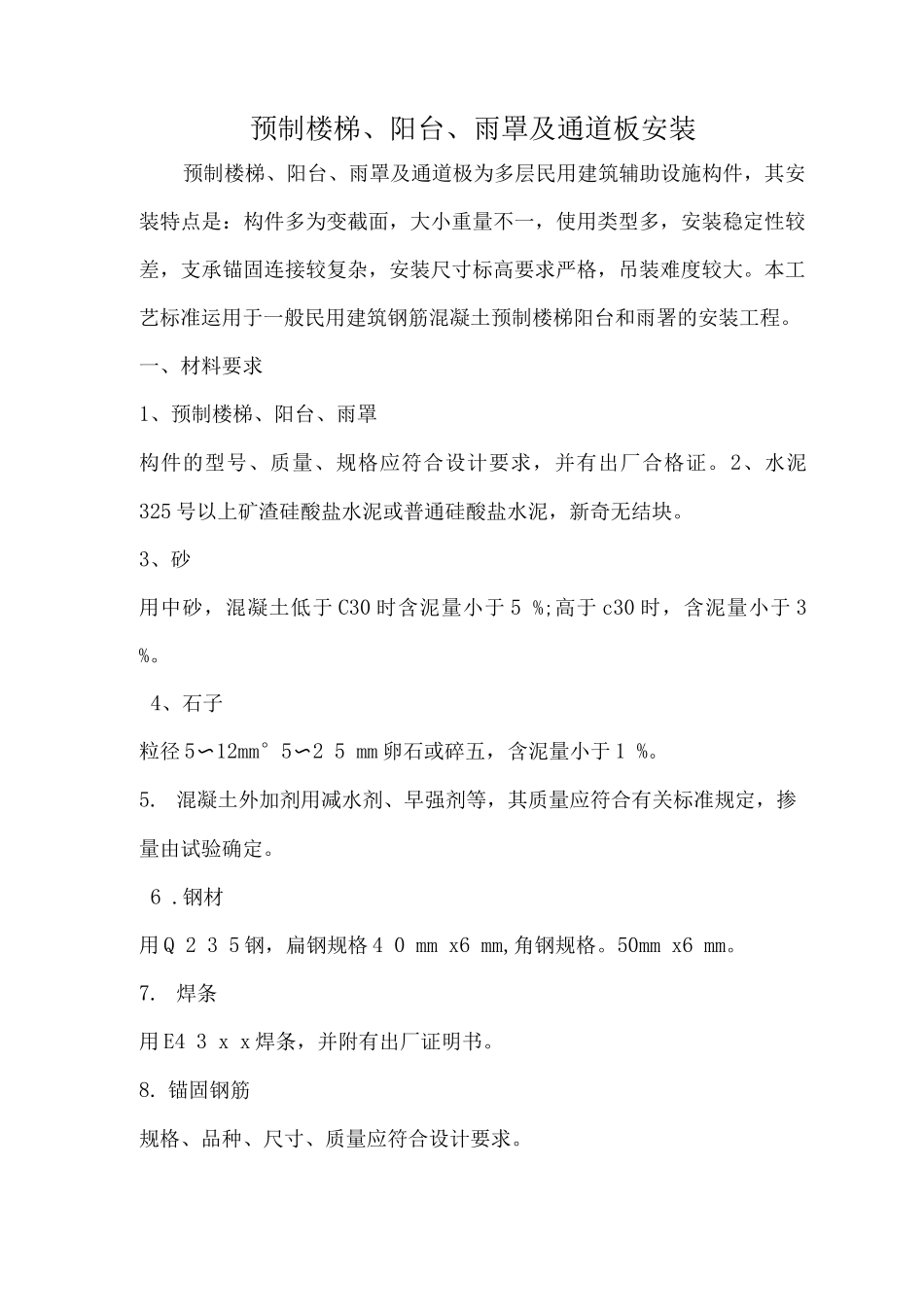

预制楼梯、阳台、雨罩及通道板安装预制楼梯、阳台、雨罩及通道极为多层民用建筑辅助设施构件,其安装特点是:构件多为变截面,大小重量不一,使用类型多,安装稳定性较差,支承锚固连接较复杂,安装尺寸标高要求严格,吊装难度较大
本工艺标准运用于一般民用建筑钢筋混凝土预制楼梯阳台和雨署的安装工程
一、材料要求1、预制楼梯、阳台、雨罩构件的型号、质量、规格应符合设计要求,并有出厂合格证
2、水泥325 号以上矿渣硅酸盐水泥或普通硅酸盐水泥,新奇无结块
3、砂用中砂,混凝土低于 C30 时含泥量小于 5 %;高于 c30 时,含泥量小于 3 %
4、石子粒径 5〜12mm°5〜2 5 mm 卵石或碎五,含泥量小于 1 %
混凝土外加剂用减水剂、早强剂等,其质量应符合有关标准规定,掺量由试验确定
钢材用 Q 2 3 5 钢,扁钢规格 4 0 mm x6 mm,角钢规格
50mm x6 mm
焊条用 E4 3 x x 焊条,并附有出厂证明书
锚固钢筋规格、品种、尺寸、质量应符合设计要求
铁丝用 2 0 号火烧丝
其他1mmxlmm 木支撑或钢撑杆;50mmx1mm
木拉杆、5 0 mm 厚木垫板、木楔及钉子等
二、主要机具设备1、机械设备塔式起重机、履带式起重机或轮胎式起重机、电焊机等
2、主要工具吊索、钢丝绳、溜绳、卡环、绳夹、撬杠、钢楔、线坠、钢卷尺、靠尺、水平尺、经纬仪
水平仪、塔尺、手推车、吊斗等
三、作业条件1、清理构件安装支承面垃圾杂物等;校核标高,按支承标高抹好水泥砂浆找平层;预留安装洞,按标高剔凿、抹平或补抹砂浆
2、在构件和墙上弹好构件标高线、位置线或构件外挑尺寸控制线及两侧边线
3、凿出并调直构件内的预埋吊环、外伸锚固钢筋,检查直径及外露长度是否符合设计要求,如不符合,应会同设计单位进行处理
4、对构件质量、型号、规格进行复查,凡不符合质量
