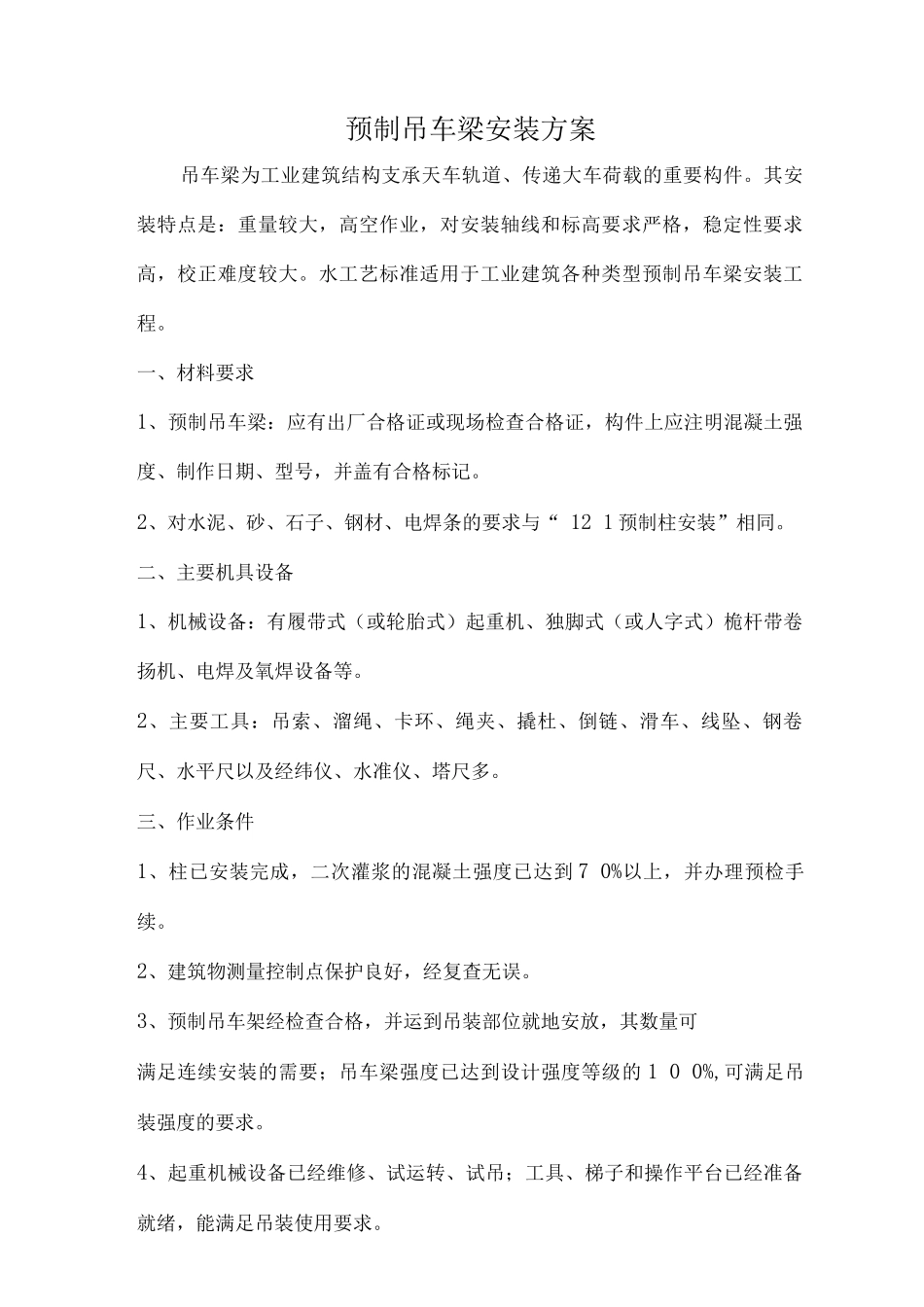

预制吊车梁安装方案吊车梁为工业建筑结构支承天车轨道、传递大车荷载的重要构件
其安装特点是:重量较大,高空作业,对安装轴线和标高要求严格,稳定性要求高,校正难度较大
水工艺标准适用于工业建筑各种类型预制吊车梁安装工程
一、材料要求1、预制吊车梁:应有出厂合格证或现场检查合格证,构件上应注明混凝土强度、制作日期、型号,并盖有合格标记
2、对水泥、砂、石子、钢材、电焊条的要求与“ 12 1 预制柱安装”相同
二、主要机具设备1、机械设备:有履带式(或轮胎式)起重机、独脚式(或人字式)桅杆带卷扬机、电焊及氧焊设备等
2、主要工具:吊索、溜绳、卡环、绳夹、撬杜、倒链、滑车、线坠、钢卷尺、水平尺以及经纬仪、水准仪、塔尺多
三、作业条件1、柱已安装完成,二次灌浆的混凝土强度已达到 7 0%以上,并办理预检手续
2、建筑物测量控制点保护良好,经复查无误
3、预制吊车架经检查合格,并运到吊装部位就地安放,其数量可满足连续安装的需要;吊车梁强度已达到设计强度等级的 1 0 0%,可满足吊装强度的要求
4、起重机械设备已经维修、试运转、试吊;工具、梯子和操作平台已经准备就绪,能满足吊装使用要求
5、安装设备行驶场地、道路平整、坚实

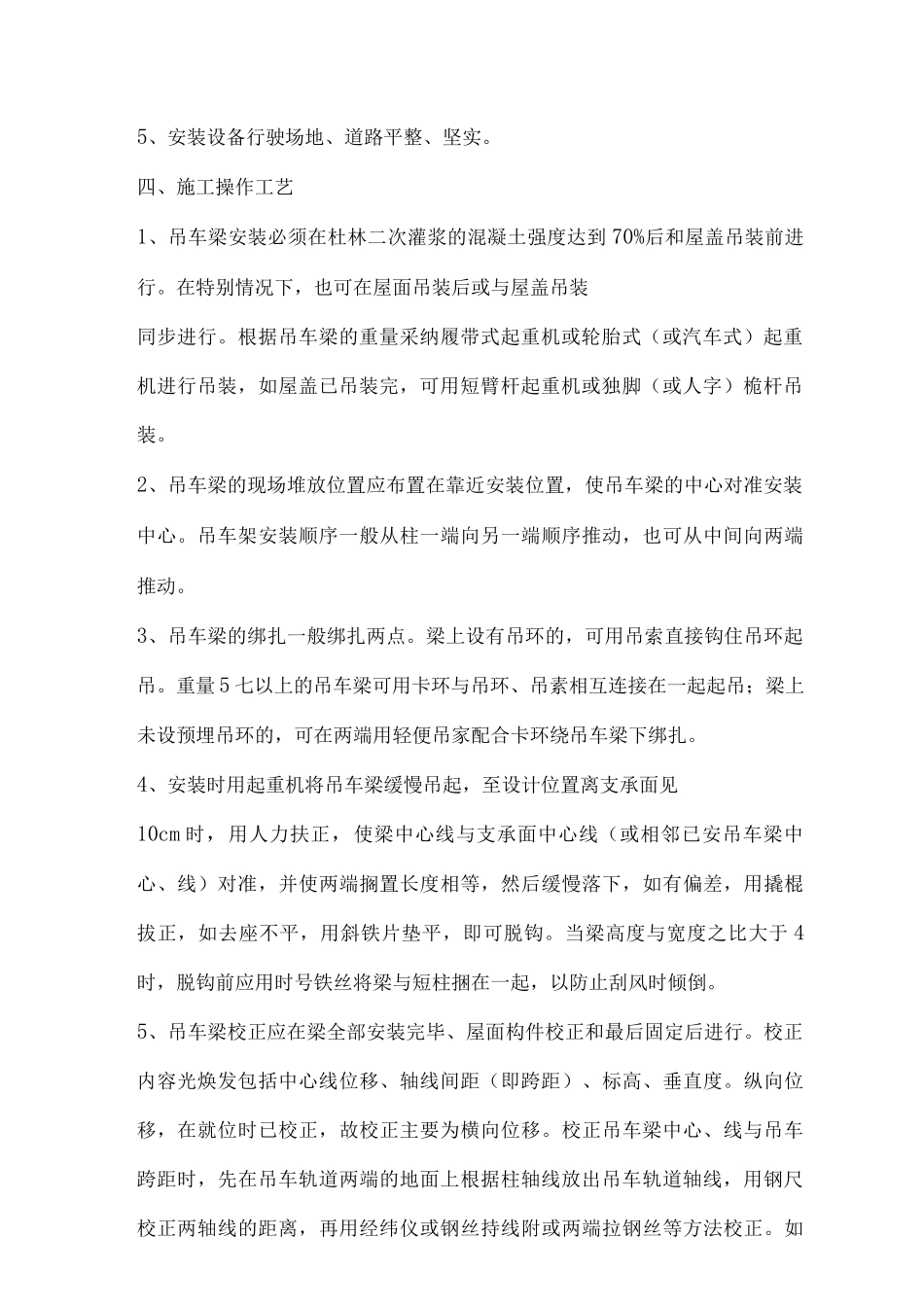

四、施工操作工艺1、吊车梁安装必须在杜林二次灌浆的混凝土强度达到 70%后和屋盖吊装前进行
在特别情况下,也可在屋面吊装后或与屋盖吊装同步进行
根据吊车梁的重量采纳履带式起重机或轮胎式(或汽车式)起重机进行吊装,如屋盖已吊装完,可用短臂杆起重机或独脚(或人字)桅杆吊装
2、吊车梁的现场堆放位置应布置在靠近安装位置,使吊车梁的中心对准安装中心
吊车架安装顺序一般从柱一端向另一端顺序推动,也可从中间向两端推动
3、吊车梁的绑扎一般绑扎两点
梁上设有吊环的,可用吊索直接钩住吊环起吊

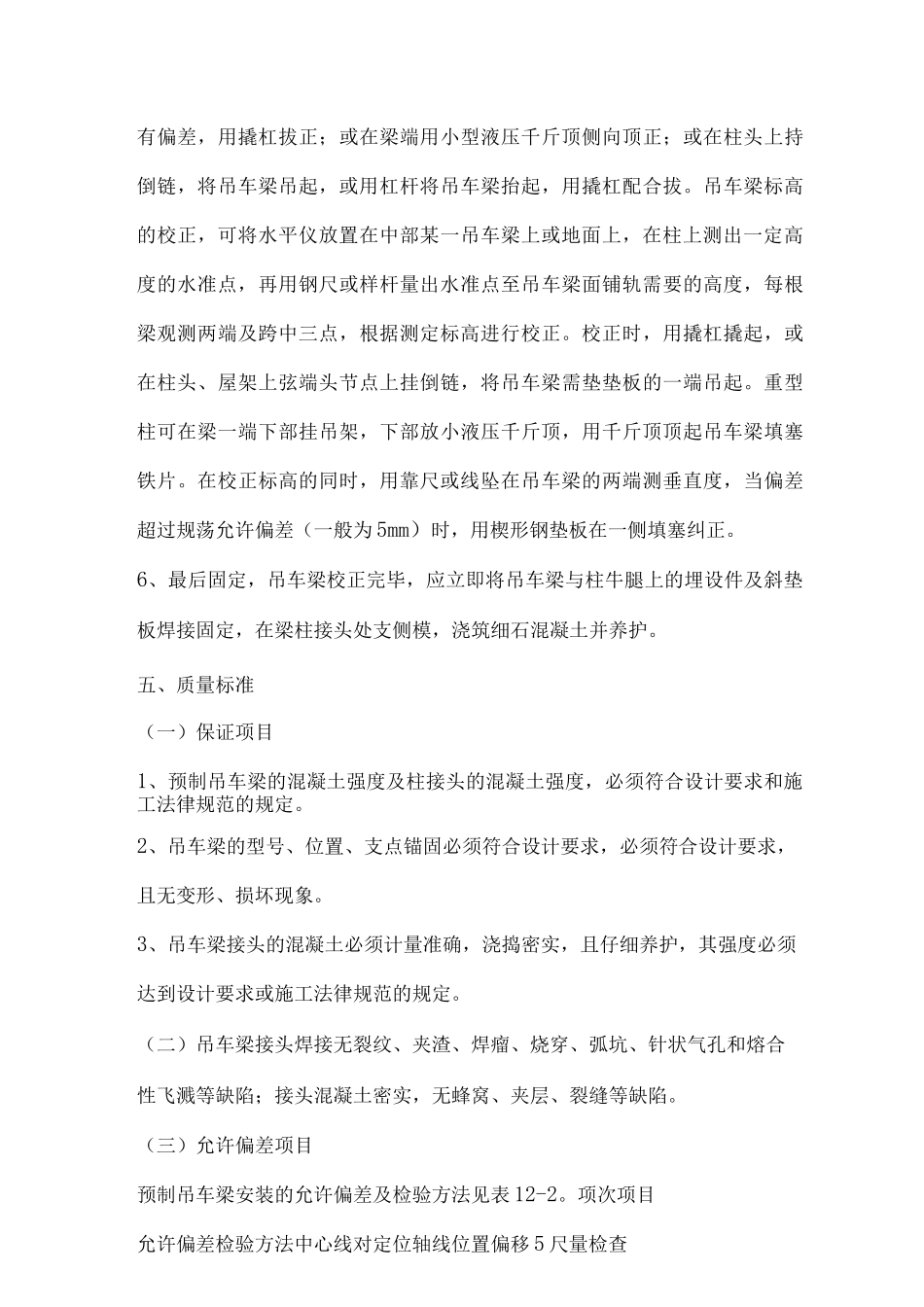

重量 5 七以上的吊车梁可用卡环与吊环、吊素相互连接在一起起吊;梁上未设预埋吊环的,可在两端
