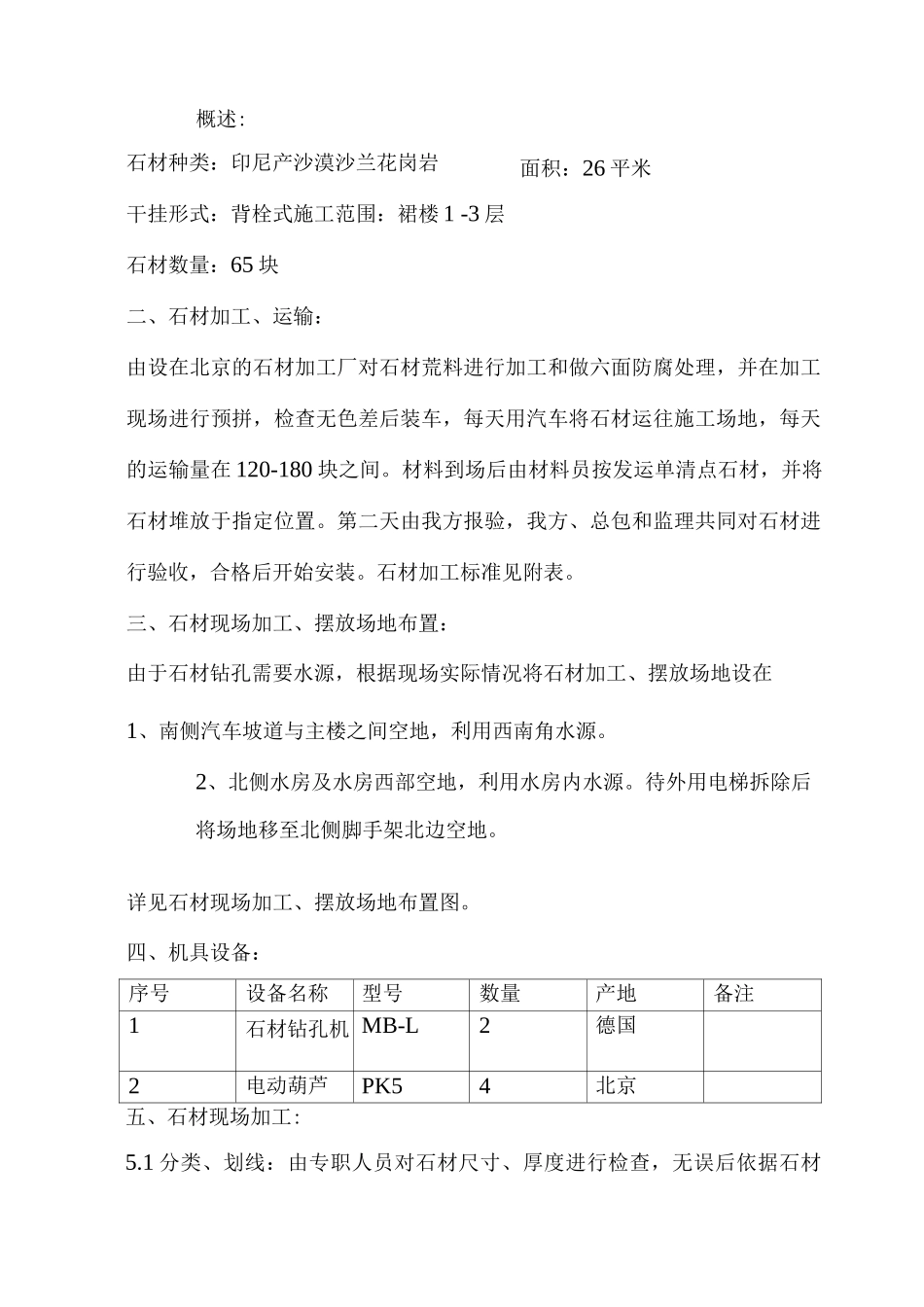

裙楼石材安装方案编制:审核:审批:概述:石材种类:印尼产沙漠沙兰花岗岩干挂形式:背栓式施工范围:裙楼 1 -3 层石材数量:65 块二、石材加工、运输:由设在北京的石材加工厂对石材荒料进行加工和做六面防腐处理,并在加工现场进行预拼,检查无色差后装车,每天用汽车将石材运往施工场地,每天的运输量在 120-180 块之间
材料到场后由材料员按发运单清点石材,并将石材堆放于指定位置
第二天由我方报验,我方、总包和监理共同对石材进行验收,合格后开始安装
石材加工标准见附表
三、石材现场加工、摆放场地布置:由于石材钻孔需要水源,根据现场实际情况将石材加工、摆放场地设在1、南侧汽车坡道与主楼之间空地,利用西南角水源
2、北侧水房及水房西部空地,利用水房内水源
待外用电梯拆除后将场地移至北侧脚手架北边空地
详见石材现场加工、摆放场地布置图
四、机具设备:序号设备名称型号数量产地备注1石材钻孔机 MB-L2德国2电动葫芦PK54北京五、石材现场加工:5

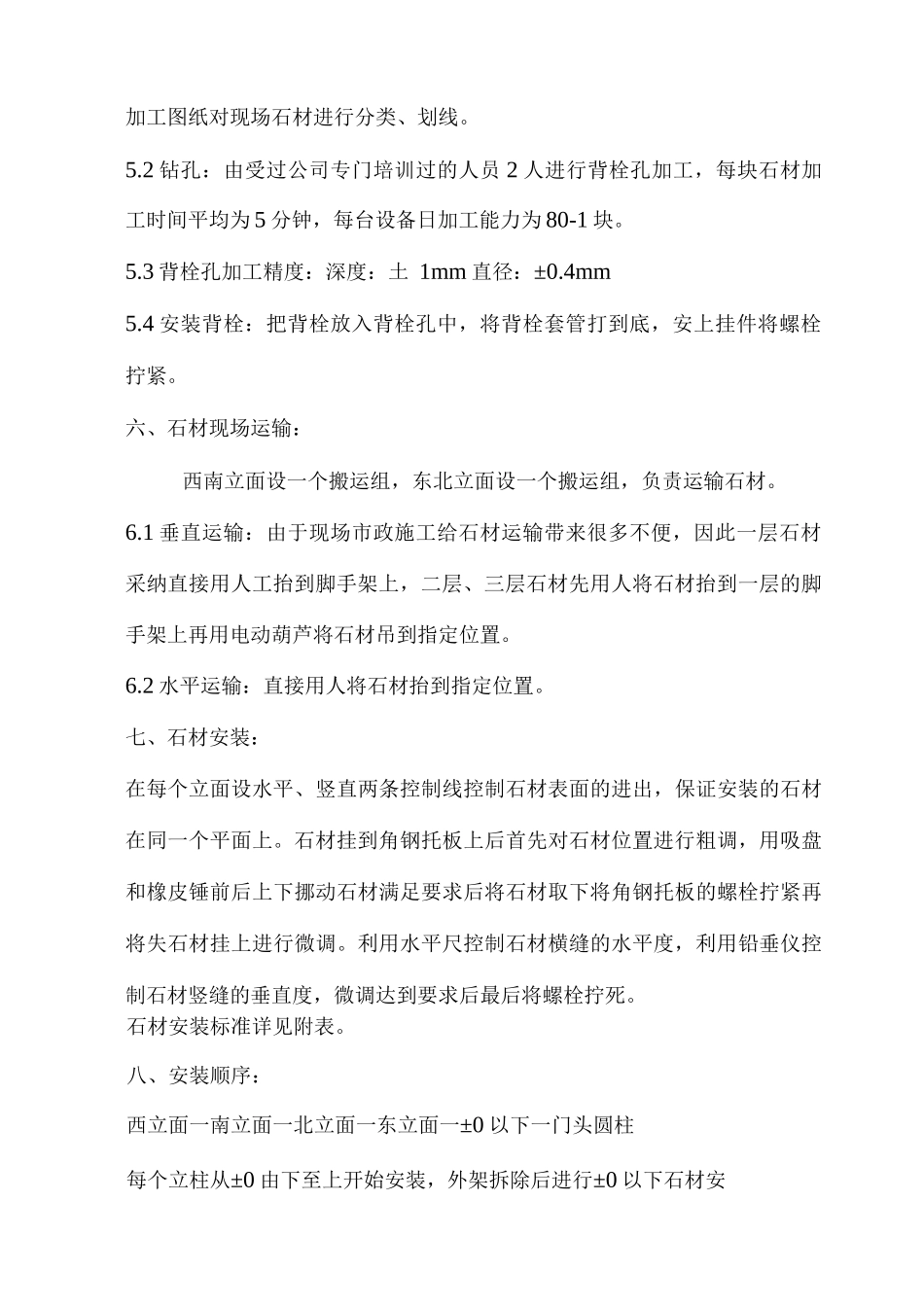

1 分类、划线:由专职人员对石材尺寸、厚度进行检查,无误后依据石材面积:26 平米加工图纸对现场石材进行分类、划线
2 钻孔:由受过公司专门培训过的人员 2 人进行背栓孔加工,每块石材加工时间平均为 5 分钟,每台设备日加工能力为 80-1 块
3 背栓孔加工精度:深度:土 1mm 直径:±0
4 安装背栓:把背栓放入背栓孔中,将背栓套管打到底,安上挂件将螺栓拧紧
六、石材现场运输:西南立面设一个搬运组,东北立面设一个搬运组,负责运输石材
1 垂直运输:由于现场市政施工给石材运输带来很多不便,因此一层石材采纳直接用人工抬到脚手架上,二层、三层石材先用人将石材抬到一层的脚手架上再用电动葫芦将石材吊到指定位置
2 水平运输:直接用人将石材抬到指定位置
七、石材安装:在每个立面设水平、竖直两条控制线控制石材表面的进出,保
