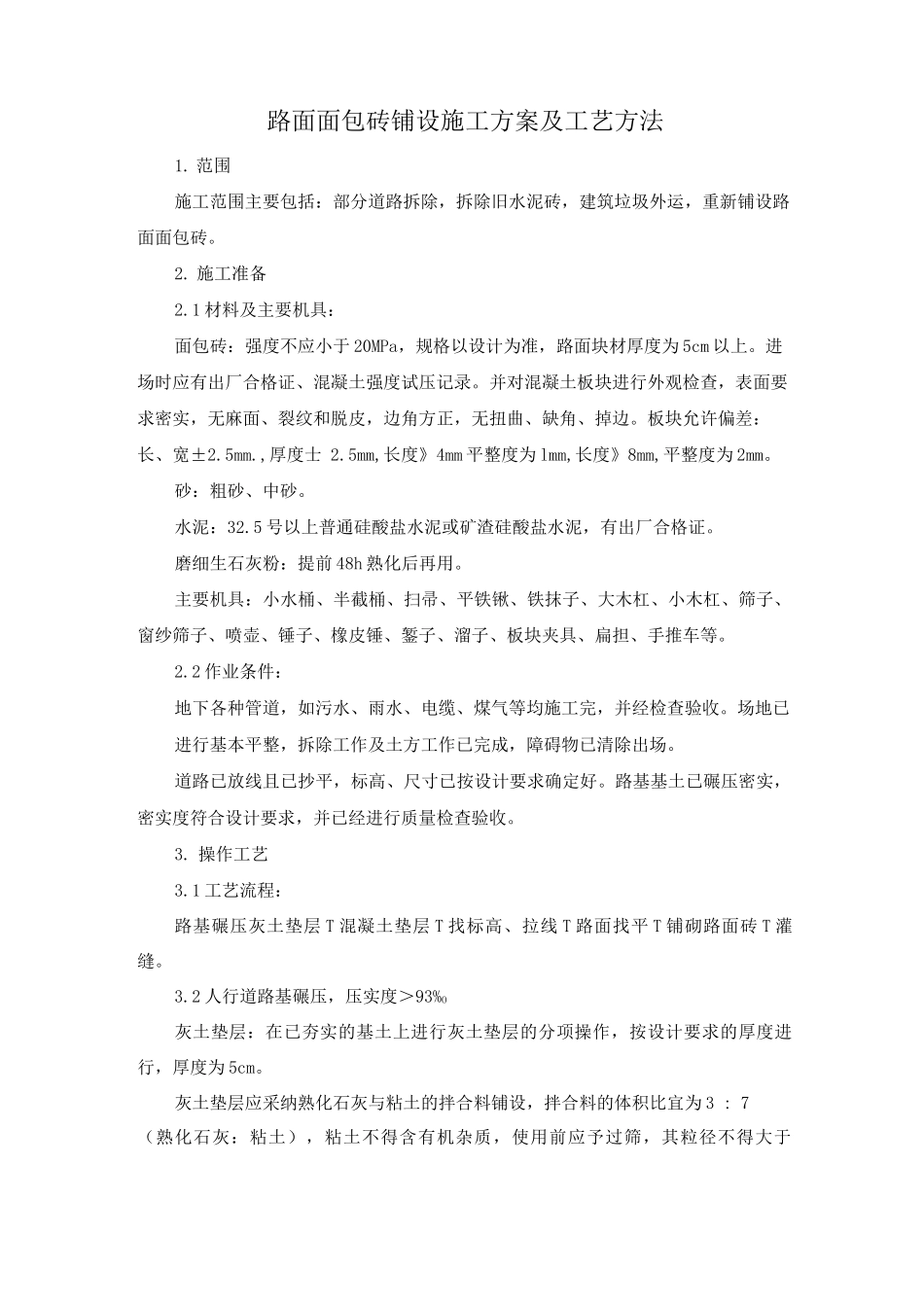

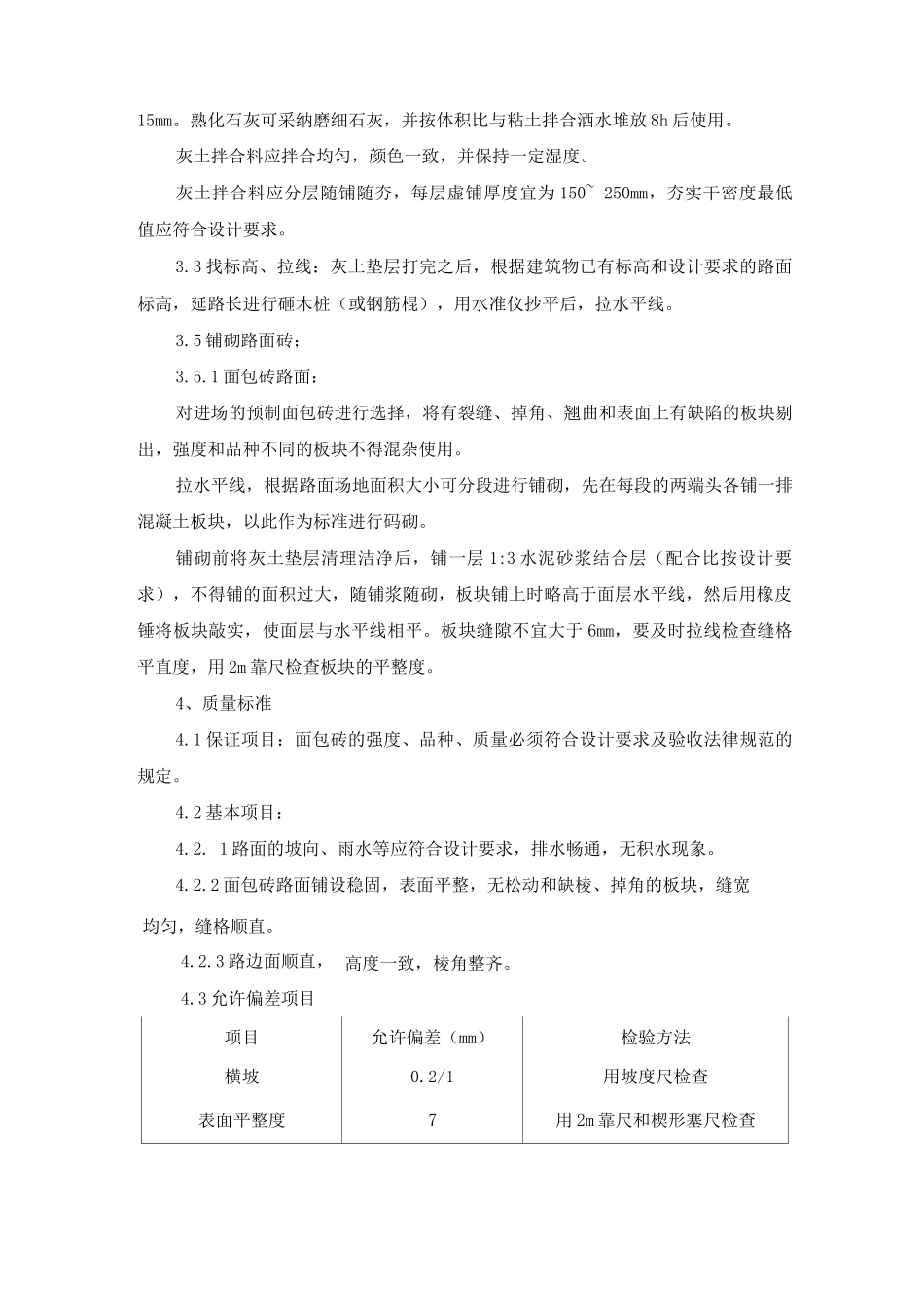

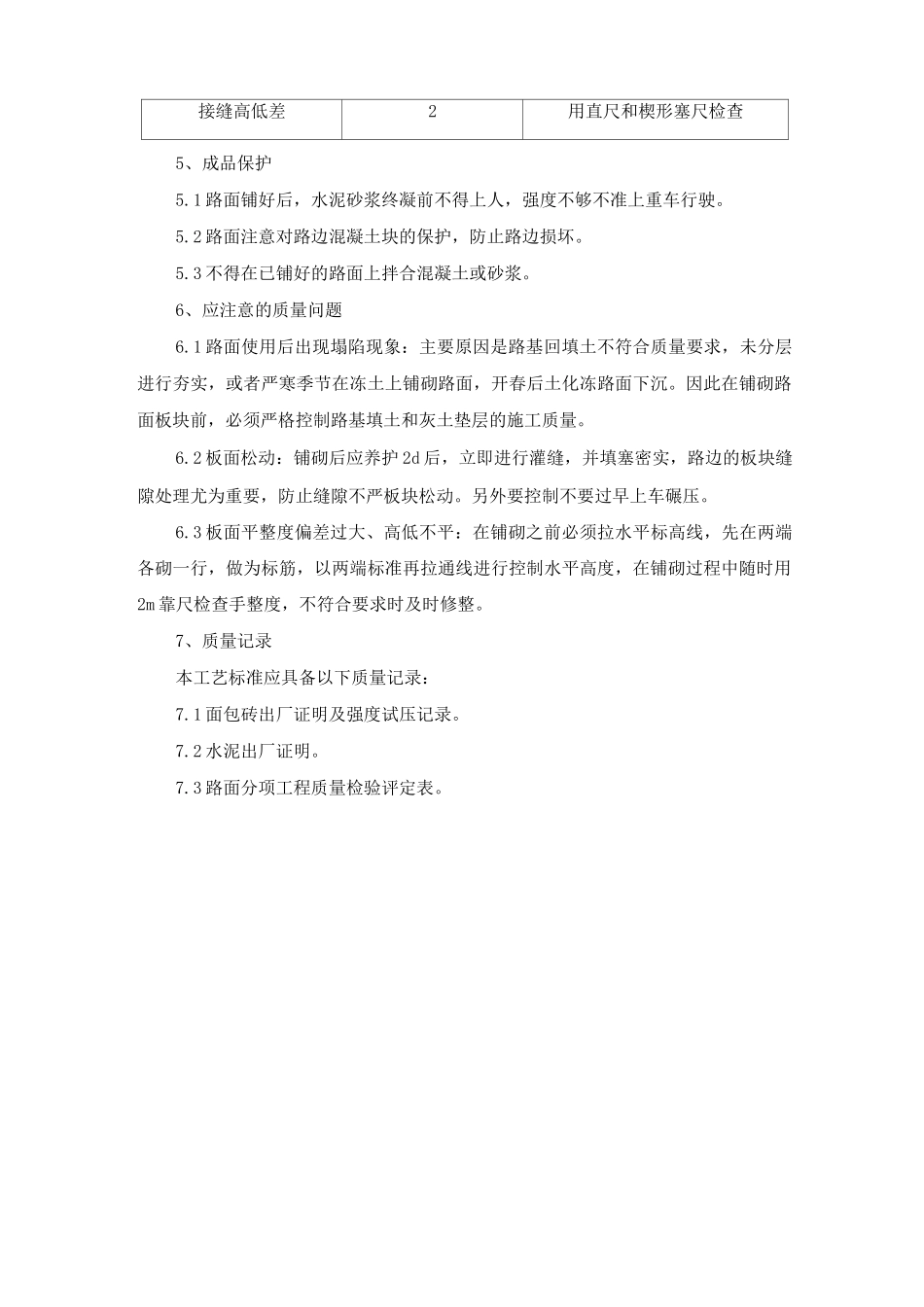

路面面包砖铺设施工方案及工艺方法1
范围施工范围主要包括:部分道路拆除,拆除旧水泥砖,建筑垃圾外运,重新铺设路面面包砖
1 材料及主要机具:面包砖:强度不应小于 20MPa,规格以设计为准,路面块材厚度为 5cm 以上
进场时应有出厂合格证、混凝土强度试压记录
并对混凝土板块进行外观检查,表面要求密实,无麻面、裂纹和脱皮,边角方正,无扭曲、缺角、掉边
板块允许偏差:长、宽±2
,厚度士 2
5mm,长度》4mm 平整度为 lmm,长度》8mm,平整度为 2mm
砂:粗砂、中砂
5 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证
磨细生石灰粉:提前 48h 熟化后再用
主要机具:小水桶、半截桶、扫帚、平铁锹、铁抹子、大木杠、小木杠、筛子、窗纱筛子、喷壶、锤子、橡皮锤、錾子、溜子、板块夹具、扁担、手推车等
2 作业条件:地下各种管道,如污水、雨水、电缆、煤气等均施工完,并经检查验收
场地已进行基本平整,拆除工作及土方工作已完成,障碍物已清除出场
道路已放线且已抄平,标高、尺寸已按设计要求确定好
路基基土已碾压密实,密实度符合设计要求,并已经进行质量检查验收
1 工艺流程:路基碾压灰土垫层 T 混凝土垫层 T 找标高、拉线 T 路面找平 T 铺砌路面砖 T 灌缝
2 人行道路基碾压,压实度>93%O灰土垫层:在已夯实的基土上进行灰土垫层的分项操作,按设计要求的厚度进行,厚度为 5cm
灰土垫层应采纳熟化石灰与粘土的拌合料铺设,拌合料的体积比宜为 3 : 7(熟化石灰:粘土),粘土不得含有机杂质,使用前应予过筛,其粒径不得大于15mm
熟化石灰可采纳磨细石灰,并按体积比与粘土拌合洒水堆放 8h 后使用
灰土拌合料应拌合均匀,颜色一致,并保持一定湿度
灰土拌合料应分层随铺随夯,每层虚铺厚度宜为 150~ 250mm
