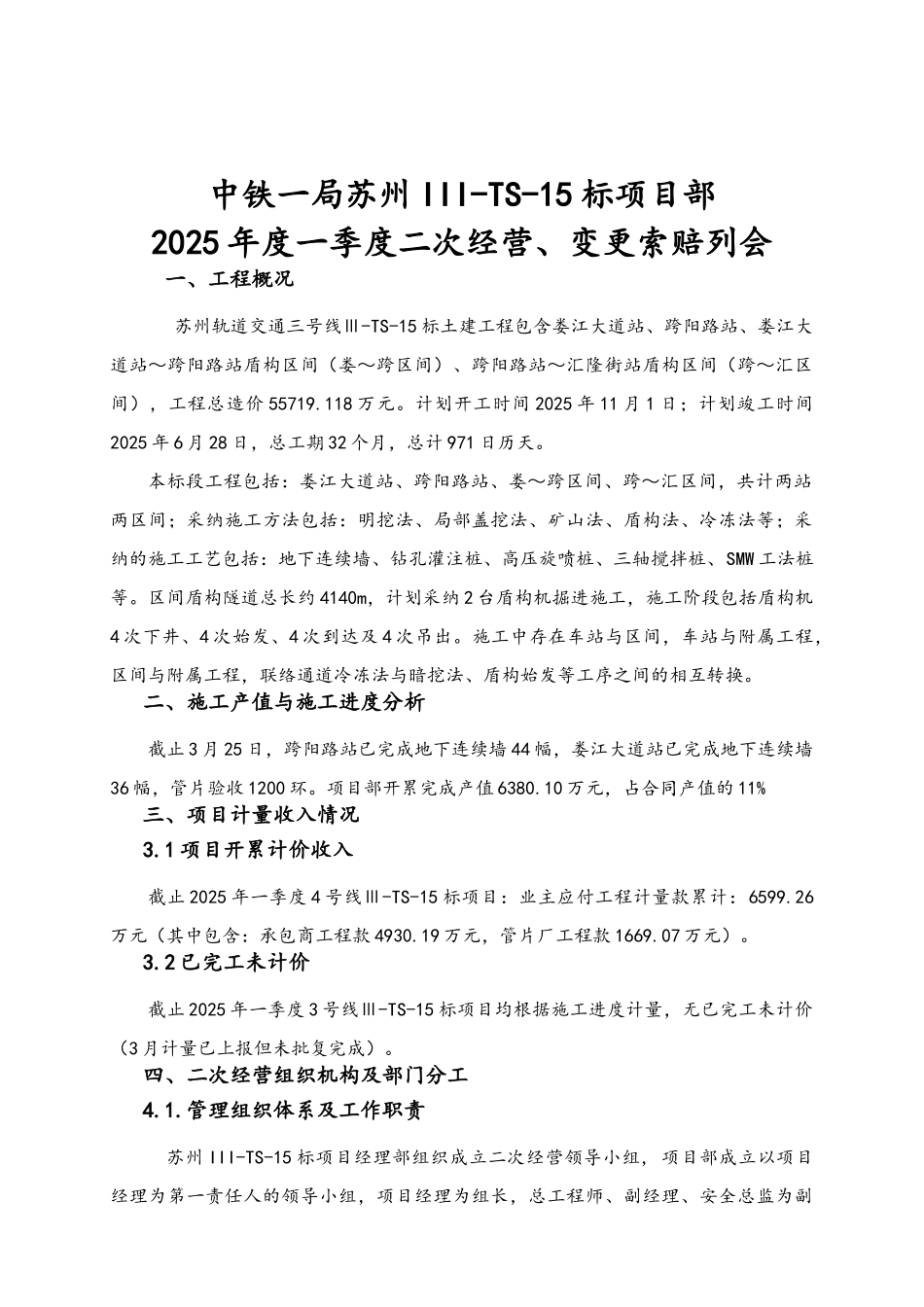

苏州轨道交通三号线Ⅲ-TS-15 标2025 年一季度二次经营、变更索赔列会 中铁一局集团有限公司苏州Ⅲ-TS-15 标项目经理部 编制日期:2025 年 3 月 25 日中铁一局苏州 III-TS-15 标项目部2025 年度一季度二次经营、变更索赔列会一、工程概况 苏州轨道交通三号线Ⅲ-TS-15 标土建工程包含娄江大道站、跨阳路站、娄江大道站~跨阳路站盾构区间(娄~跨区间)、跨阳路站~汇隆街站盾构区间(跨~汇区间),工程总造价 55719
118 万元
计划开工时间 2025 年 11 月 1 日;计划竣工时间2025 年 6 月 28 日,总工期 32 个月,总计 971 日历天
本标段工程包括:娄江大道站、跨阳路站、娄~跨区间、跨~汇区间,共计两站两区间;采纳施工方法包括:明挖法、局部盖挖法、矿山法、盾构法、冷冻法等;采纳的施工工艺包括:地下连续墙、钻孔灌注桩、高压旋喷桩、三轴搅拌桩、SMW 工法桩等
区间盾构隧道总长约 4140m,计划采纳 2 台盾构机掘进施工,施工阶段包括盾构机4 次下井、4 次始发、4 次到达及 4 次吊出
施工中存在车站与区间,车站与附属工程,区间与附属工程,联络通道冷冻法与暗挖法、盾构始发等工序之间的相互转换
二、施工产值与施工进度分析截止 3 月 25 日,跨阳路站已完成地下连续墙 44 幅,娄江大道站已完成地下连续墙36 幅,管片验收 1200 环
项目部开累完成产值 6380
10 万元,占合同产值的 11%三、项目计量收入情况3
1 项目开累计价收入截止 2025 年一季度 4 号线Ⅲ-TS-15 标项目:业主应付工程计量款累计:6599
26万元(其中包含:承包商工程款 4930
19 万元,管片厂工程款 1669
07 万元)

2 已完工未计价截止 2025 年一季度 3 号线Ⅲ-TS-15 标项目均根据施工进度计量,
