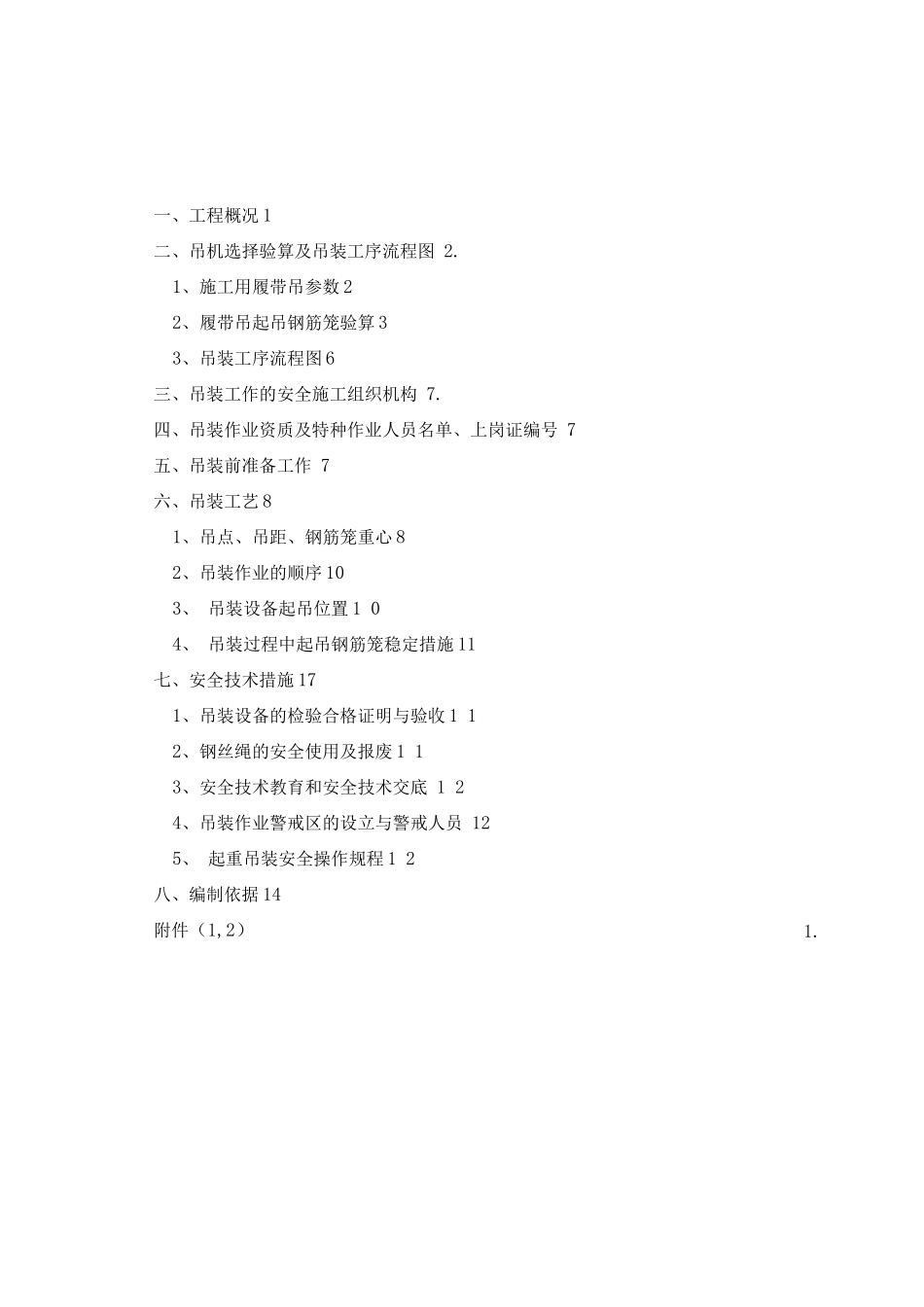

一、工程概况 1二、吊机选择验算及吊装工序流程图 2

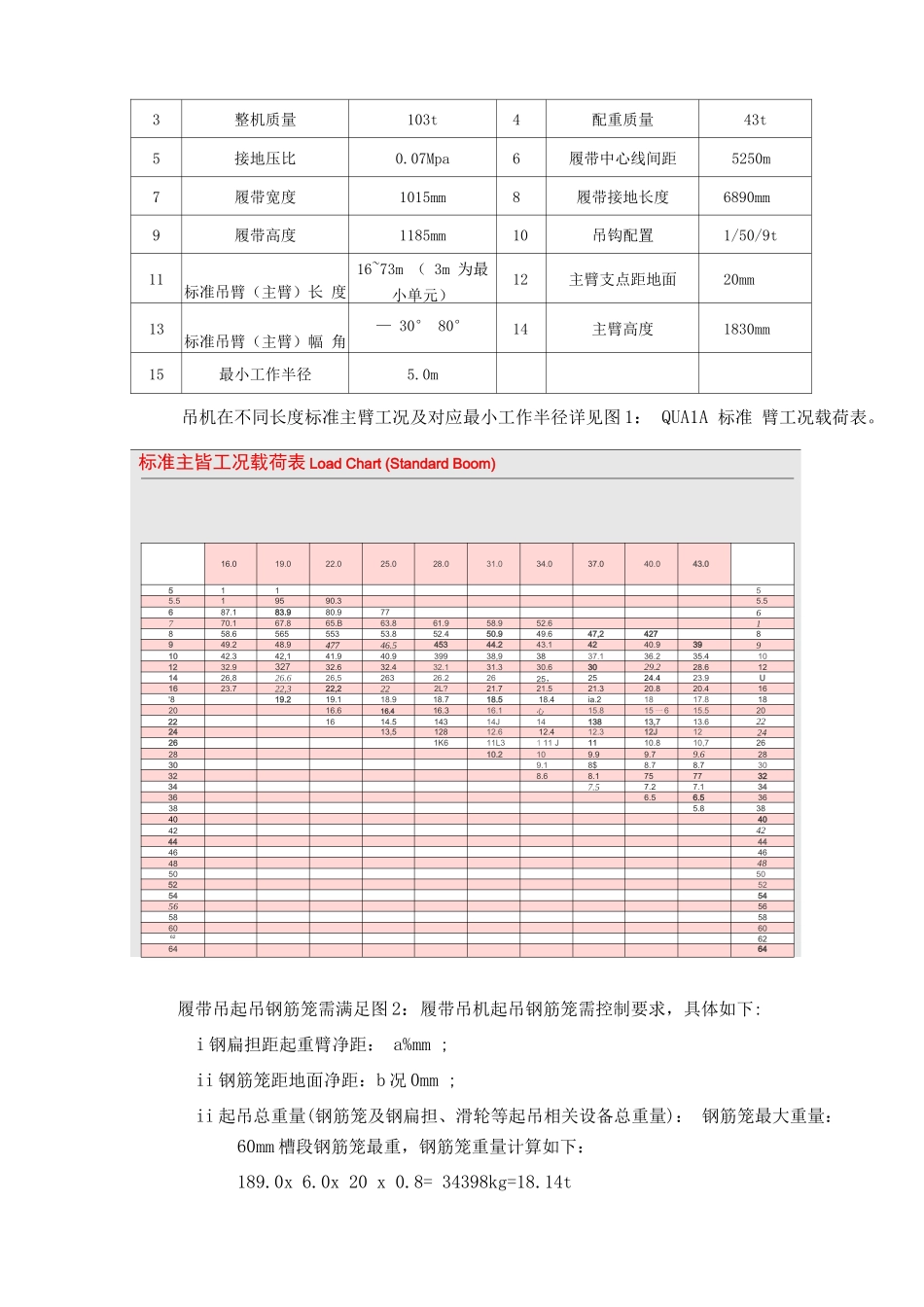

1、施工用履带吊参数 22、履带吊起吊钢筋笼验算 33、吊装工序流程图 6三、吊装工作的安全施工组织机构 7
四、吊装作业资质及特种作业人员名单、上岗证编号 7五、吊装前准备工作 7六、吊装工艺 81、吊点、吊距、钢筋笼重心 82、吊装作业的顺序 103、 吊装设备起吊位置 1 04、 吊装过程中起吊钢筋笼稳定措施 11七、安全技术措施 171、吊装设备的检验合格证明与验收 1 12、钢丝绳的安全使用及报废 1 13、安全技术教育和安全技术交底 1 24、吊装作业警戒区的设立与警戒人员 125、 起重吊装安全操作规程 1 2八、编制依据 14附件(1,2)1

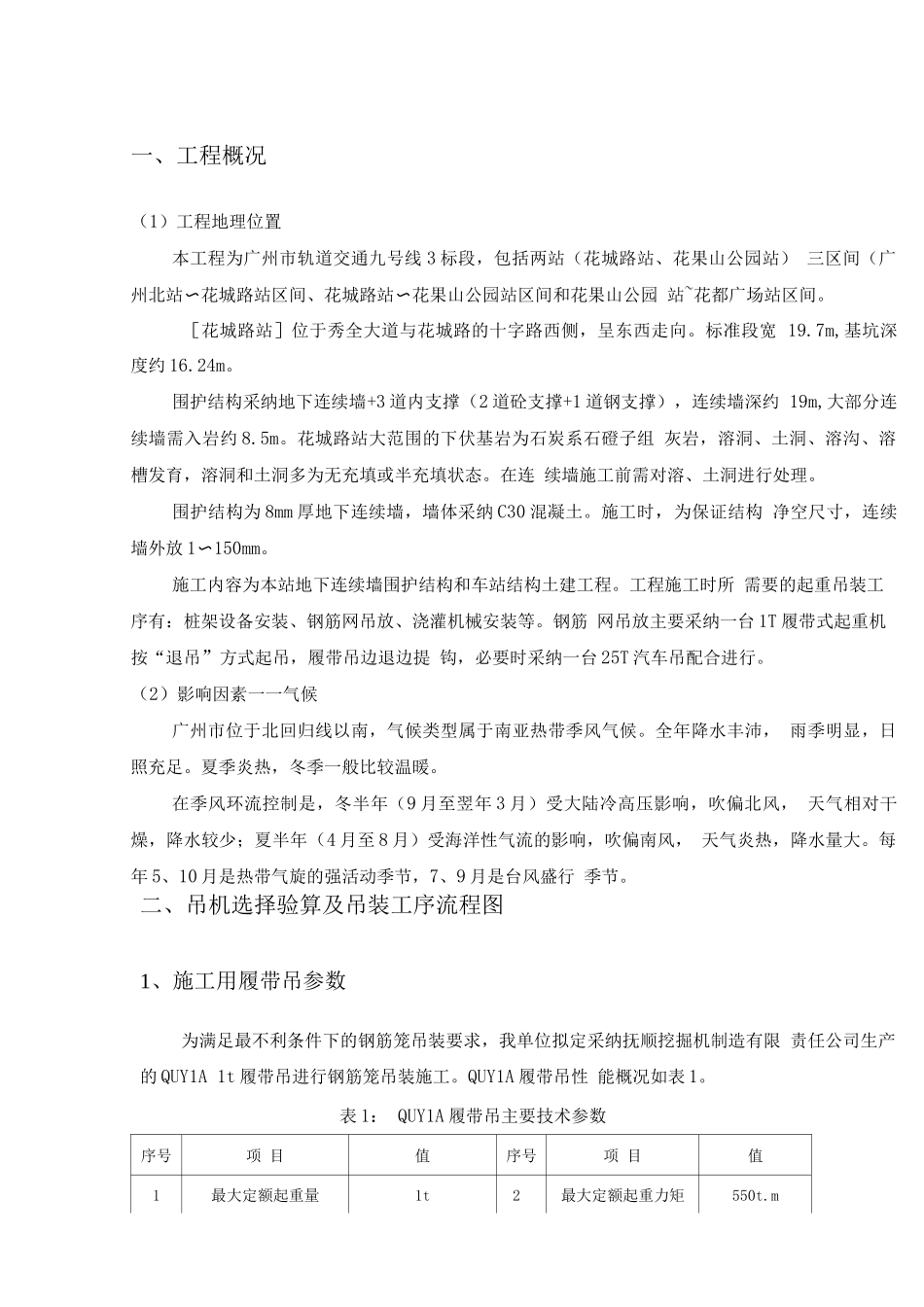

一、工程概况(1)工程地理位置本工程为广州市轨道交通九号线 3 标段,包括两站(花城路站、花果山公园站) 三区间(广州北站花城路站区间、花城路站花果山公园站区间和花果山公园 站〜〜~花都广场站区间
[花城路站]位于秀全大道与花城路的十字路西侧,呈东西走向
标准段宽 19
7m,基坑深度约 16
围护结构采纳地下连续墙+3 道内支撑(2 道砼支撑+1 道钢支撑),连续墙深约 19m,大部分连续墙需入岩约 8
花城路站大范围的下伏基岩为石炭系石磴子组 灰岩,溶洞、土洞、溶沟、溶槽发育,溶洞和土洞多为无充填或半充填状态
在连 续墙施工前需对溶、土洞进行处理
围护结构为 8mm 厚地下连续墙,墙体采纳 C30 混凝土
施工时,为保证结构 净空尺寸,连续墙外放 1〜150mm
施工内容为本站地下连续墙围护结构和车站结构土建工程
工程施工时所 需要的起重吊装工序有:桩架设备安装、钢筋网吊放、浇灌机械安装等
钢筋 网吊放主要采纳一台 1T 履带式起重机按“退吊”方式起吊,履带吊边退边提 钩,必要时采纳一台 25T 汽车吊配合进行
(2)影响因素一一气候广州市位于
