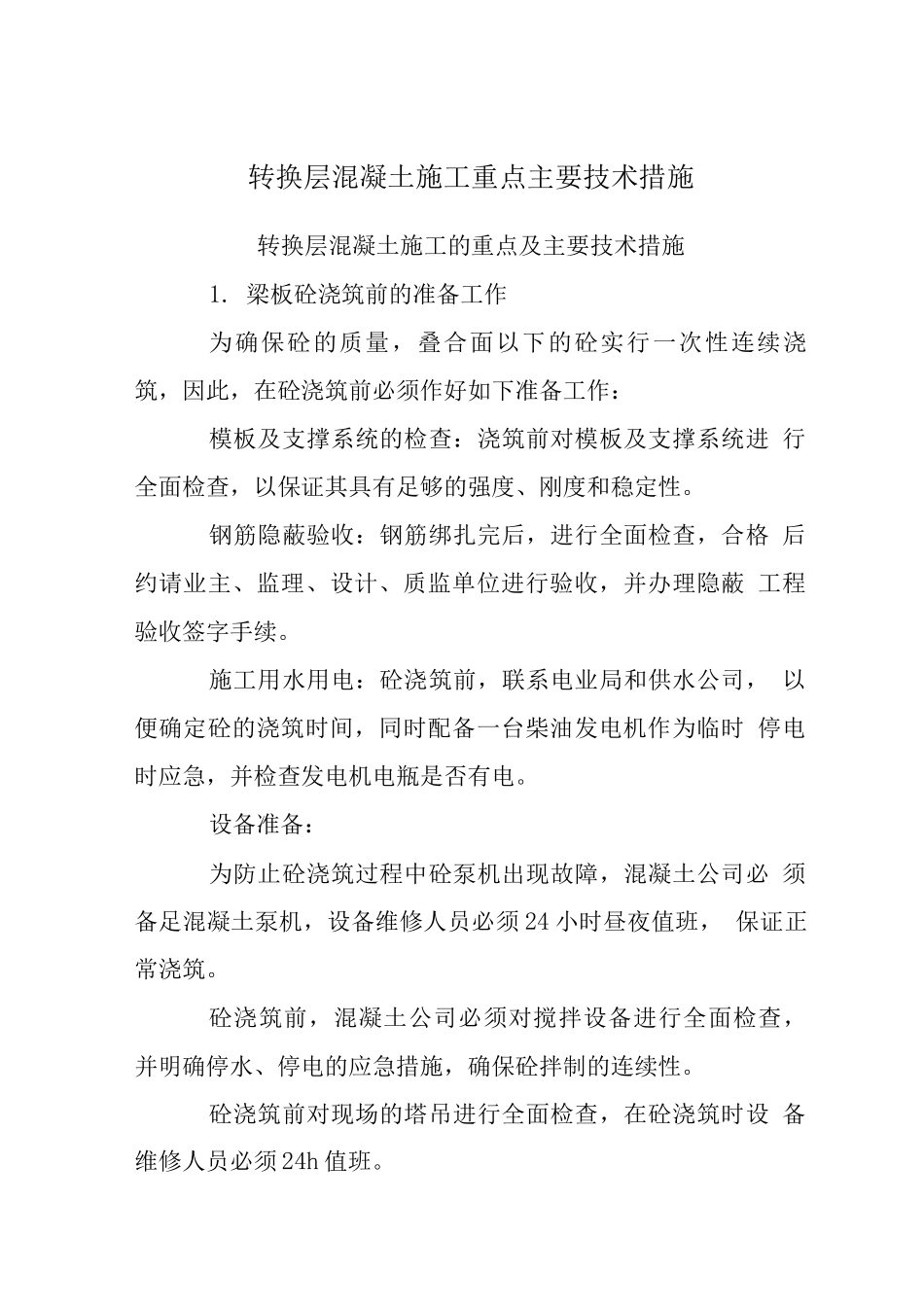

转换层混凝土施工重点主要技术措施转换层混凝土施工的重点及主要技术措施1
梁板砼浇筑前的准备工作为确保砼的质量,叠合面以下的砼实行一次性连续浇 筑,因此,在砼浇筑前必须作好如下准备工作:模板及支撑系统的检查:浇筑前对模板及支撑系统进 行全面检查,以保证其具有足够的强度、刚度和稳定性
钢筋隐蔽验收:钢筋绑扎完后,进行全面检查,合格 后约请业主、监理、设计、质监单位进行验收,并办理隐蔽 工程验收签字手续
施工用水用电:砼浇筑前,联系电业局和供水公司, 以便确定砼的浇筑时间,同时配备一台柴油发电机作为临时 停电时应急,并检查发电机电瓶是否有电
设备准备:为防止砼浇筑过程中砼泵机出现故障,混凝土公司必 须备足混凝土泵机,设备维修人员必须 24 小时昼夜值班, 保证正常浇筑
砼浇筑前,混凝土公司必须对搅拌设备进行全面检查, 并明确停水、停电的应急措施,确保砼拌制的连续性
砼浇筑前对现场的塔吊进行全面检查,在砼浇筑时设 备维修人员必须 24h 值班

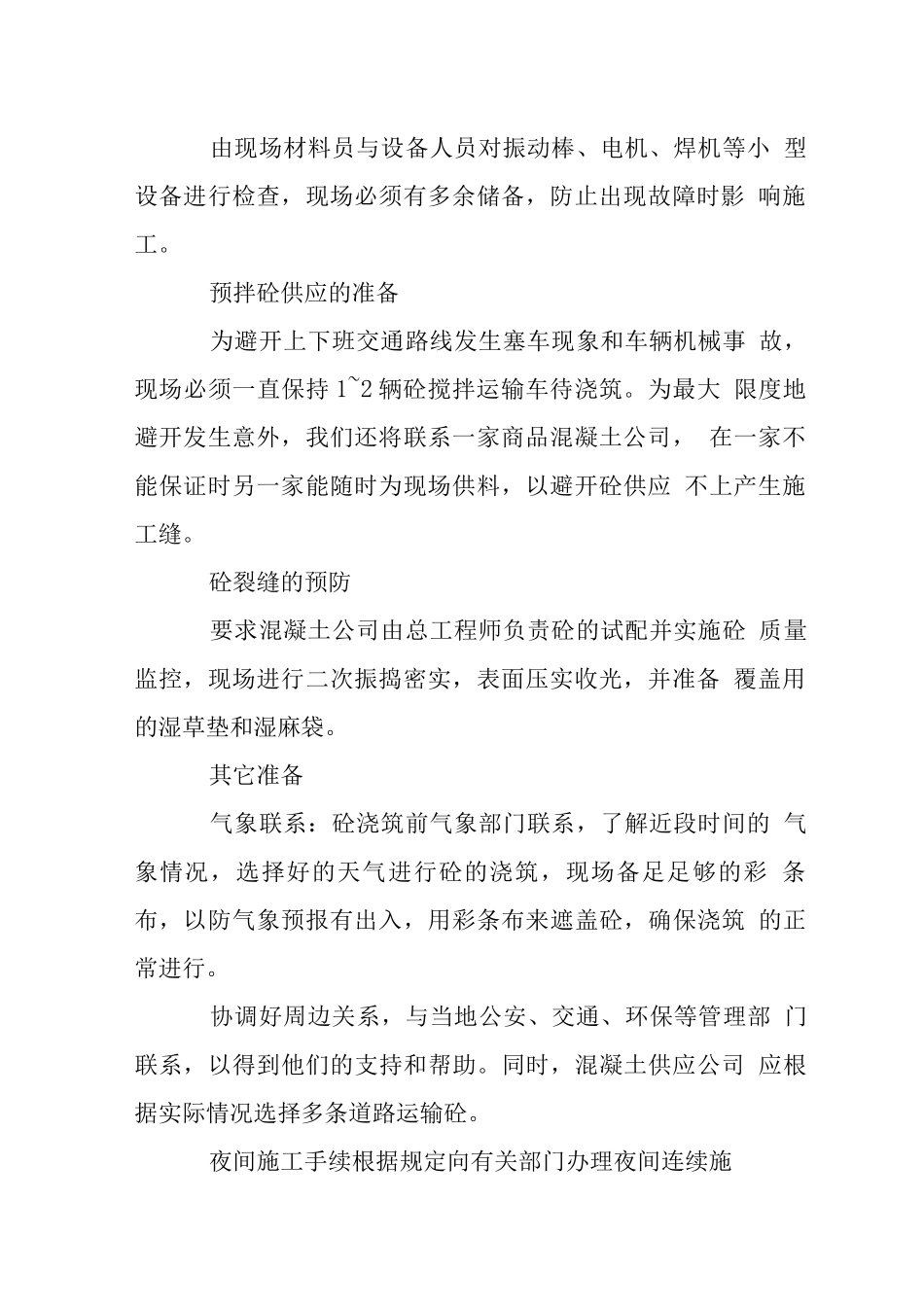

由现场材料员与设备人员对振动棒、电机、焊机等小 型设备进行检查,现场必须有多余储备,防止出现故障时影 响施工
预拌砼供应的准备为避开上下班交通路线发生塞车现象和车辆机械事 故,现场必须一直保持 1~2 辆砼搅拌运输车待浇筑
为最大 限度地避开发生意外,我们还将联系一家商品混凝土公司, 在一家不能保证时另一家能随时为现场供料,以避开砼供应 不上产生施工缝
砼裂缝的预防要求混凝土公司由总工程师负责砼的试配并实施砼 质量监控,现场进行二次振捣密实,表面压实收光,并准备 覆盖用的湿草垫和湿麻袋
其它准备气象联系:砼浇筑前气象部门联系,了解近段时间的 气象情况,选择好的天气进行砼的浇筑,现场备足足够的彩 条布,以防气象预报有出入,用彩条布来遮盖砼,确保浇筑 的正常进行
协调好周边关系,与当地公安、交通、环保等管理部 门联系,以得到他们的支持和帮助
