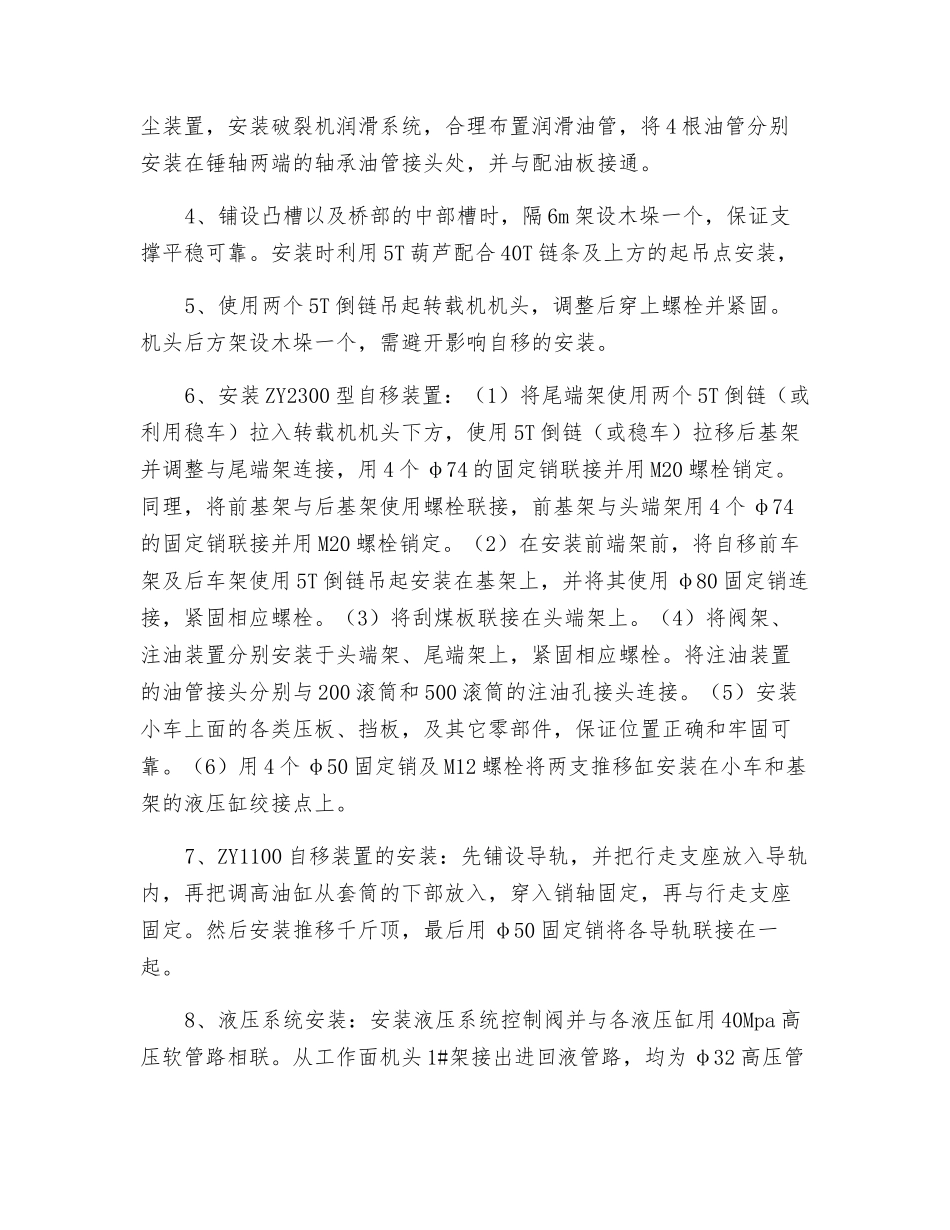

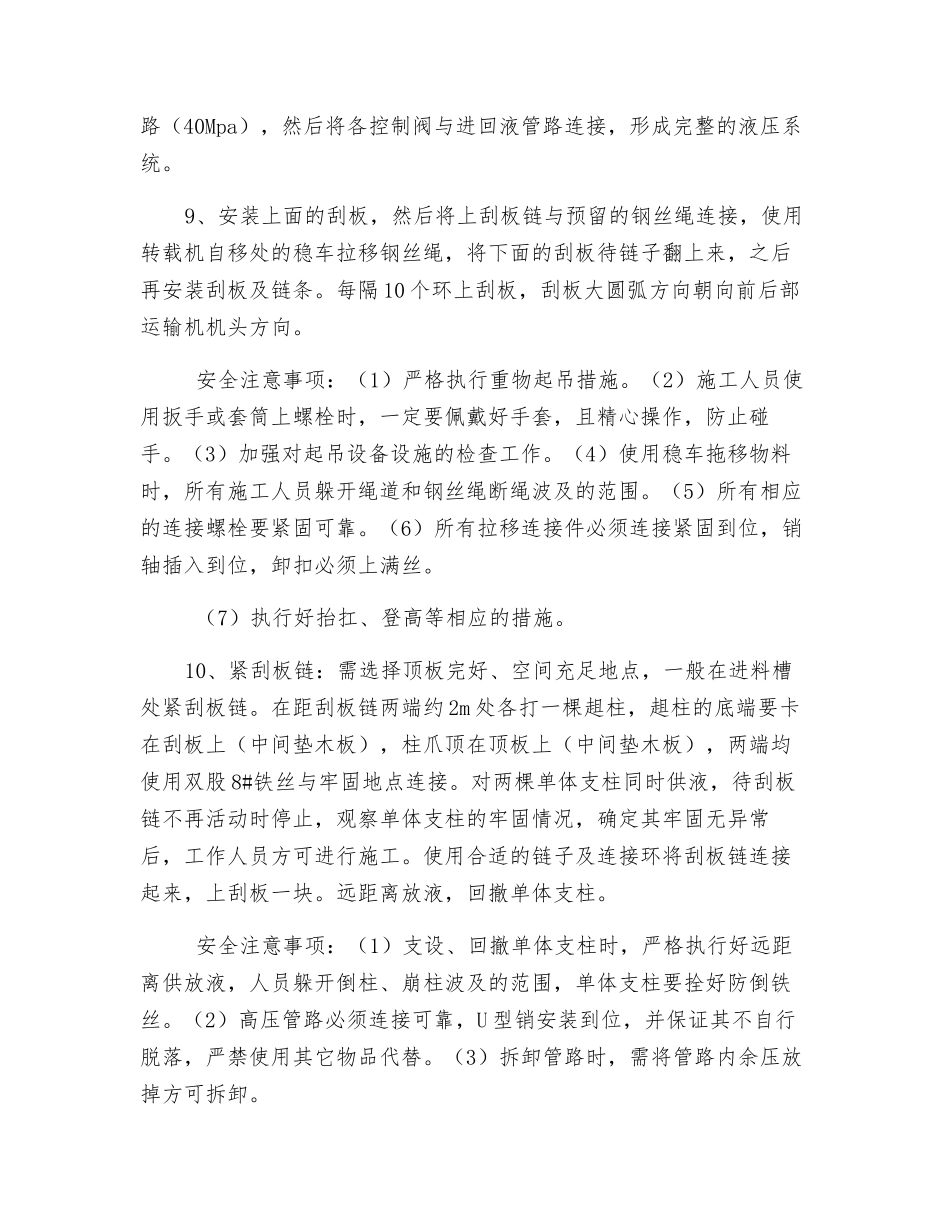

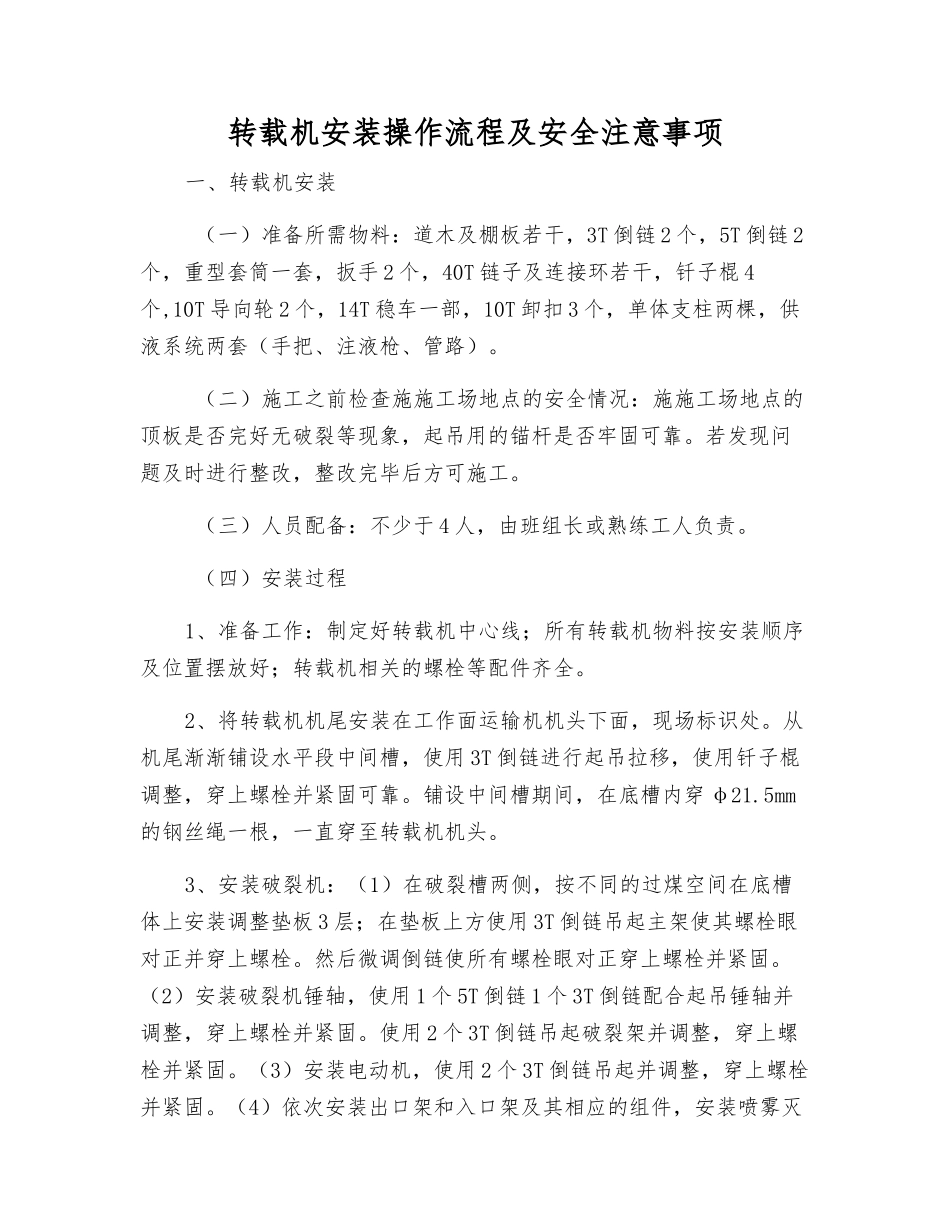

转载机安装操作流程及安全注意事项一、转载机安装 (一)准备所需物料:道木及棚板若干,3T 倒链 2 个,5T 倒链 2个,重型套筒一套,扳手 2 个,40T 链子及连接环若干,钎子棍 4个,10T 导向轮 2 个,14T 稳车一部,10T 卸扣 3 个,单体支柱两棵,供液系统两套(手把、注液枪、管路)
(二)施工之前检查施施工场地点的安全情况:施施工场地点的顶板是否完好无破裂等现象,起吊用的锚杆是否牢固可靠
若发现问题及时进行整改,整改完毕后方可施工
(三)人员配备:不少于 4 人,由班组长或熟练工人负责
(四)安装过程1、准备工作:制定好转载机中心线;所有转载机物料按安装顺序及位置摆放好;转载机相关的螺栓等配件齐全
2、将转载机机尾安装在工作面运输机机头下面,现场标识处
从机尾渐渐铺设水平段中间槽,使用 3T 倒链进行起吊拉移,使用钎子棍调整,穿上螺栓并紧固可靠
铺设中间槽期间,在底槽内穿 φ21
5mm的钢丝绳一根,一直穿至转载机机头
3、安装破裂机:(1)在破裂槽两侧,按不同的过煤空间在底槽体上安装调整垫板 3 层;在垫板上方使用 3T 倒链吊起主架使其螺栓眼对正并穿上螺栓
然后微调倒链使所有螺栓眼对正穿上螺栓并紧固
(2)安装破裂机锤轴,使用 1 个 5T 倒链 1 个 3T 倒链配合起吊锤轴并调整,穿上螺栓并紧固
使用 2 个 3T 倒链吊起破裂架并调整,穿上螺栓并紧固
(3)安装电动机,使用 2 个 3T 倒链吊起并调整,穿上螺栓并紧固
(4)依次安装出口架和入口架及其相应的组件,安装喷雾灭尘装置,安装破裂机润滑系统,合理布置润滑油管,将 4 根油管分别安装在锤轴两端的轴承油管接头处,并与配油板接通
4、铺设凸槽以及桥部的中部槽时,隔 6m 架设木垛一个,保证支撑平稳可靠
安装时利用 5T 葫芦配合 40T 链条及上方的起吊点安装,5、使用两个 5T 倒链
