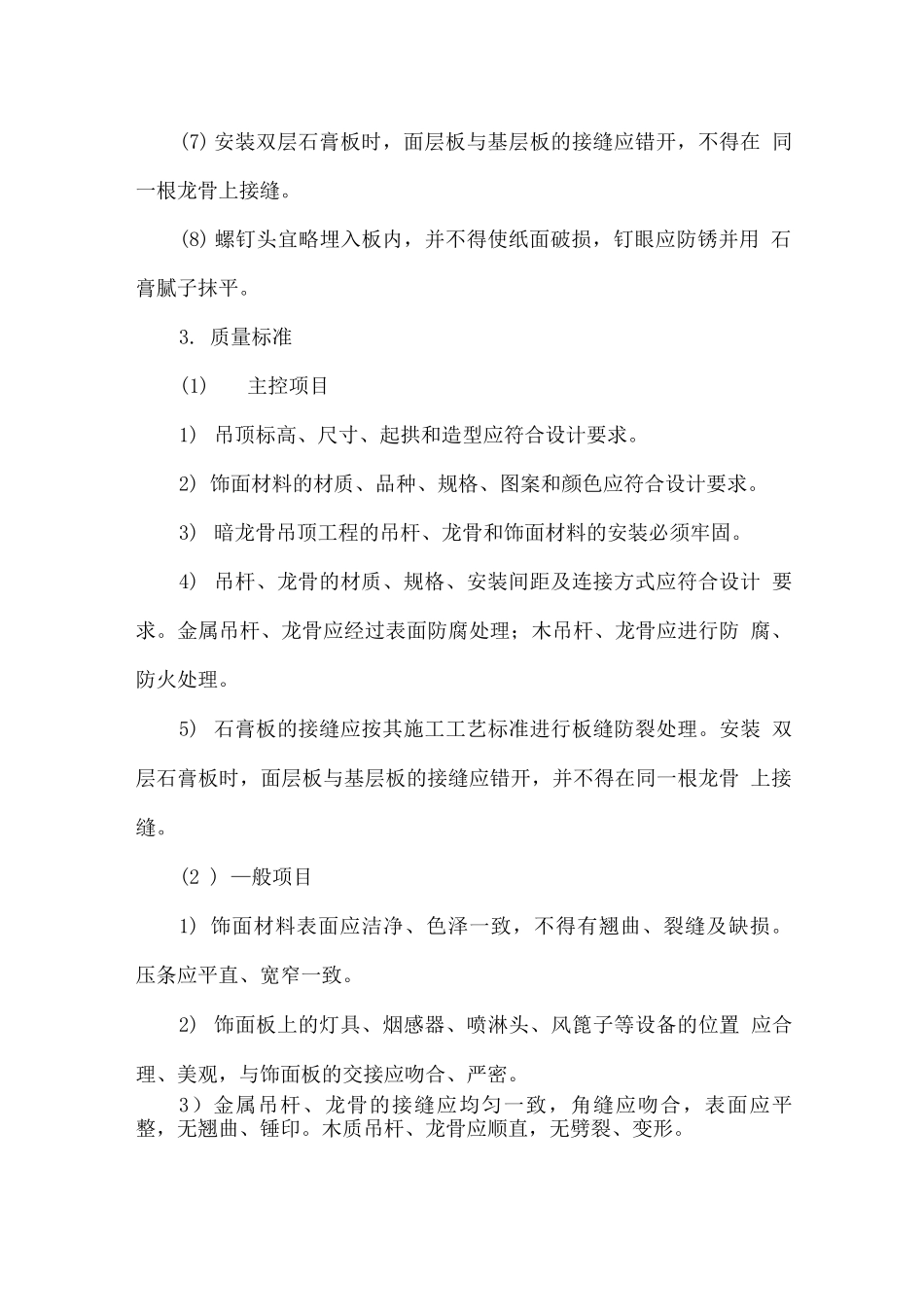

轻钢骨架石膏顶棚施工方案1.施工工艺弹线、安装吊杆、安装主龙骨、安装副龙骨、起拱调平、安装石 膏板2.施工方法(1) 根据图纸先在墙上、柱上弹出顶棚高水平墨线,在顶板上画 出吊顶布局,确定吊杆位置并与原预留吊杆焊接;如原吊筋位置不符 或无预留吊筋时,采纳 M8 膨胀螺栓在顶板上固定,吊杆采纳 68 钢 筋加工。(2) 根据吊顶标高安装大龙骨,基本定位后调节吊挂抄平下皮 (注意起拱量);再根据板的规格确定中、小龙骨位置,中、小龙骨必须和大龙骨底面贴紧,安装垂直吊挂时应用钳夹紧,防止松紧不一。(3) 主龙骨间距一般为 10mm,龙骨接头要错开;吊杆的方向 也要错开,避开主龙骨向一边倾斜。用吊杆上的螺栓上下调节,保证 一定起拱度,视房间大小起拱 5〜20mm,房间短向 1/2,待水平度 调好后再逐个拧紧螺帽。开孔位置需将大龙骨加固。(4) 施工过程中注意各工种之间配合,待顶棚内的风、灯具、 消防管线等施工完毕,并通过各种试验后方可安装面板。(5) 纸面石膏板商标要朝上,板用自攻钉固定,并经过防潮处理, 安装时先将板就位,用直径小于自攻钉直径的钻头将板与龙骨钻通, 再用自攻钉拧紧,自攻钉钉距 150〜170mm,距边不小于 15mm 略深化 板面1mm 左右。(6)板要在自由状态下固定,不得出现弯棱、凸鼓现象;板长边 沿纵向次龙骨铺设;固定板用的次龙骨间距不应大于 6mm。(7) 安装双层石膏板时,面层板与基层板的接缝应错开,不得在 同一根龙骨上接缝。(8) 螺钉头宜略埋入板内,并不得使纸面破损,钉眼应防锈并用 石膏腻子抹平。3. 质量标准(1)主控项目1) 吊顶标高、尺寸、起拱和造型应符合设计要求。2) 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。3) 暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。4) 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计 要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防 腐、防火处理。5) 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装 双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨 上接缝。(2 ) —般项目1) 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。 压条应平直、宽窄一致。2) 饰面板上的灯具、烟感器、喷淋头、风篦子等设备的位置 应合理、美观,与饰面板的交接应吻合、严密。3)金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平 整,无翘曲、锤印。木质吊...
