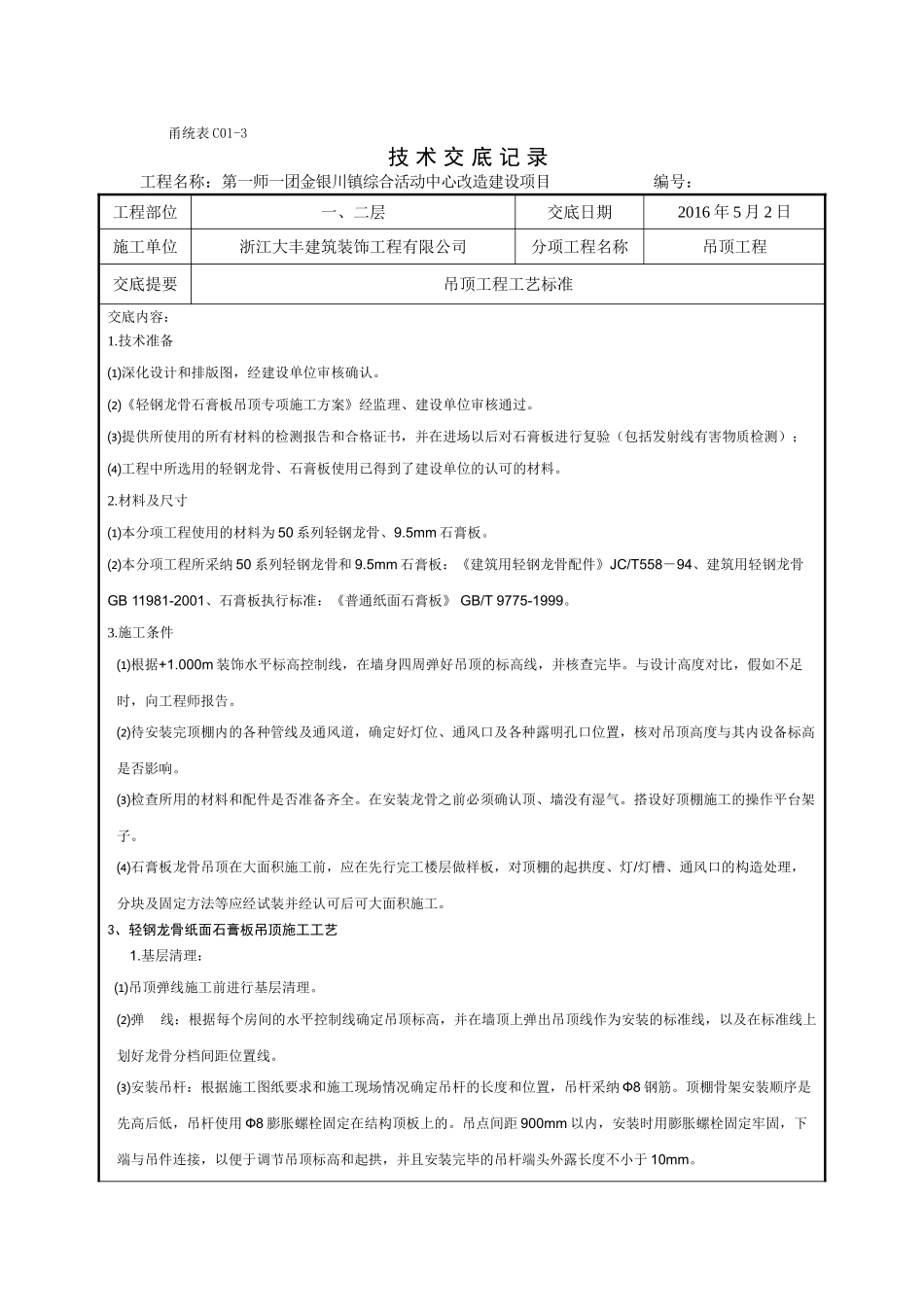

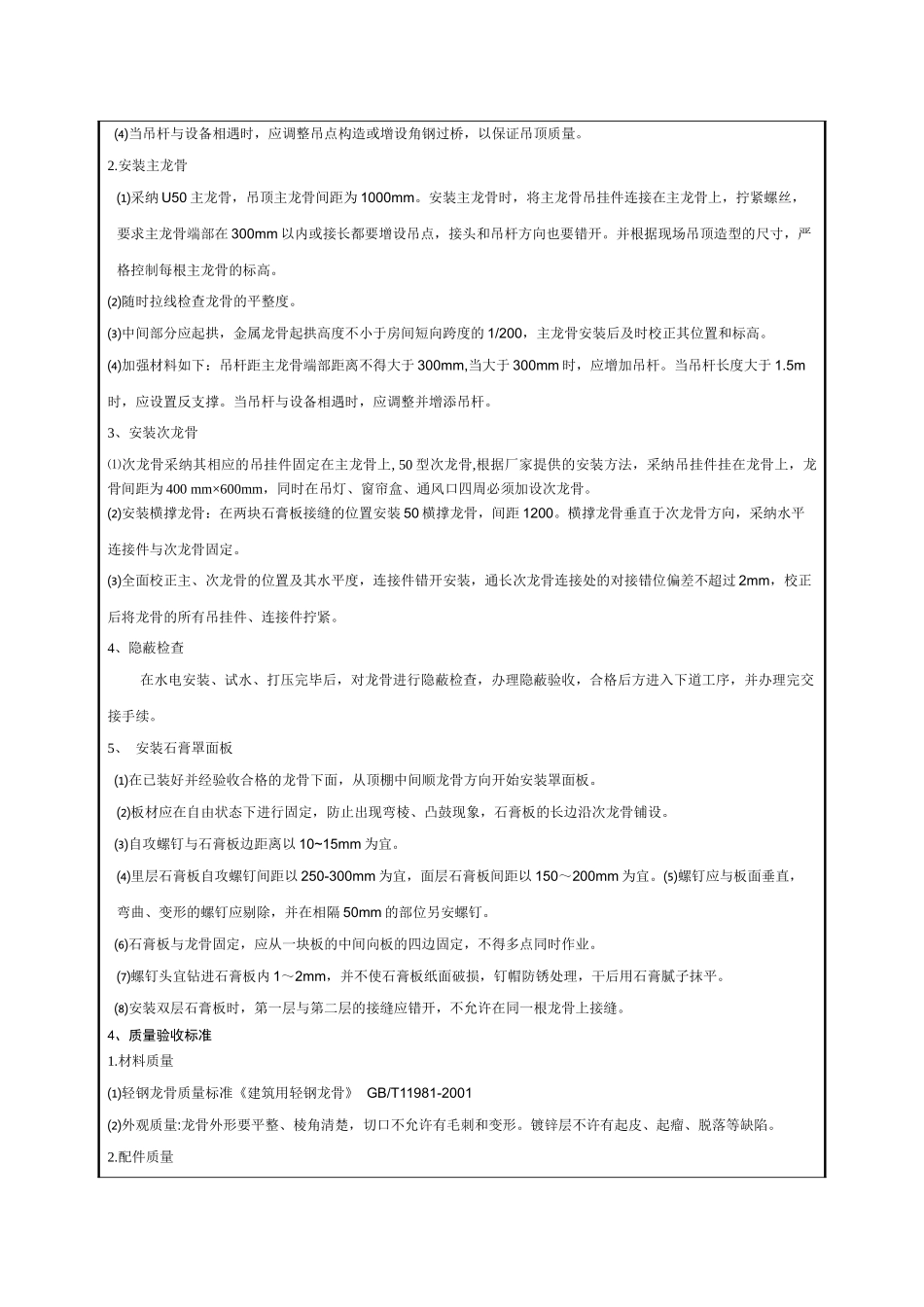

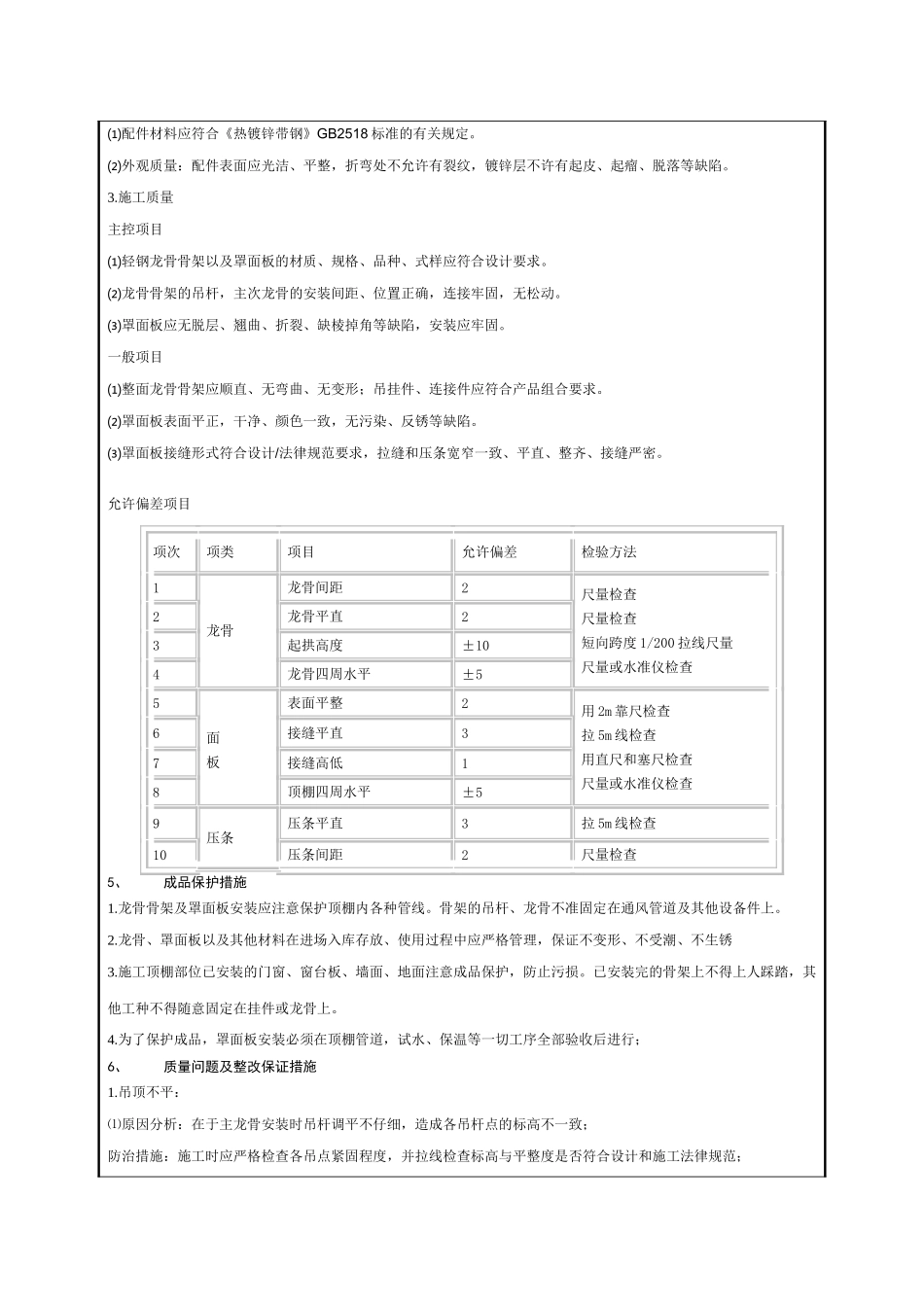

甬统表 C01-3 技 术 交 底 记 录工程名称:第一师一团金银川镇综合活动中心改造建设项目 编号:工程部位一、二层交底日期2016 年 5 月 2 日施工单位浙江大丰建筑装饰工程有限公司分项工程名称吊顶工程交底提要吊顶工程工艺标准交底内容:1.技术准备⑴深化设计和排版图,经建设单位审核确认。⑵《轻钢龙骨石膏板吊顶专项施工方案》经监理、建设单位审核通过。⑶提供所使用的所有材料的检测报告和合格证书,并在进场以后对石膏板进行复验(包括发射线有害物质检测);⑷工程中所选用的轻钢龙骨、石膏板使用已得到了建设单位的认可的材料。2.材料及尺寸⑴本分项工程使用的材料为 50 系列轻钢龙骨、9.5mm 石膏板。⑵本分项工程所采纳 50 系列轻钢龙骨和 9.5mm 石膏板:《建筑用轻钢龙骨配件》JC/T558-94、建筑用轻钢龙骨GB 11981-2001、石膏板执行标准:《普通纸面石膏板》 GB/T 9775-1999。3.施工条件⑴根据+1.000m 装饰水平标高控制线,在墙身四周弹好吊顶的标高线,并核查完毕。与设计高度对比,假如不足时,向工程师报告。⑵待安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置,核对吊顶高度与其内设备标高是否影响。⑶检查所用的材料和配件是否准备齐全。在安装龙骨之前必须确认顶、墙没有湿气。搭设好顶棚施工的操作平台架子。⑷石膏板龙骨吊顶在大面积施工前,应在先行完工楼层做样板,对顶棚的起拱度、灯/灯槽、通风口的构造处理,分块及固定方法等应经试装并经认可后可大面积施工。3、轻钢龙骨纸面石膏板吊顶施工工艺1.基层清理:⑴吊顶弹线施工前进行基层清理。⑵弹 线:根据每个房间的水平控制线确定吊顶标高,并在墙顶上弹出吊顶线作为安装的标准线,以及在标准线上划好龙骨分档间距位置线。⑶安装吊杆:根据施工图纸要求和施工现场情况确定吊杆的长度和位置,吊杆采纳 Ф8 钢筋。顶棚骨架安装顺序是先高后低,吊杆使用 Ф8 膨胀螺栓固定在结构顶板上的。吊点间距 900mm 以内,安装时用膨胀螺栓固定牢固,下端与吊件连接,以便于调节吊顶标高和起拱,并且安装完毕的吊杆端头外露长度不小于 10mm。⑷当吊杆与设备相遇时,应调整吊点构造或增设角钢过桥,以保证吊顶质量。2.安装主龙骨⑴采纳 U50 主龙骨,吊顶主龙骨间距为 1000mm。安装主龙骨时,将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,要求主龙骨端部在 300mm 以内或接长都要增设吊点,接头和吊杆方向也要错开。并根据现场...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

轻钢龙骨石膏板吊顶-技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
