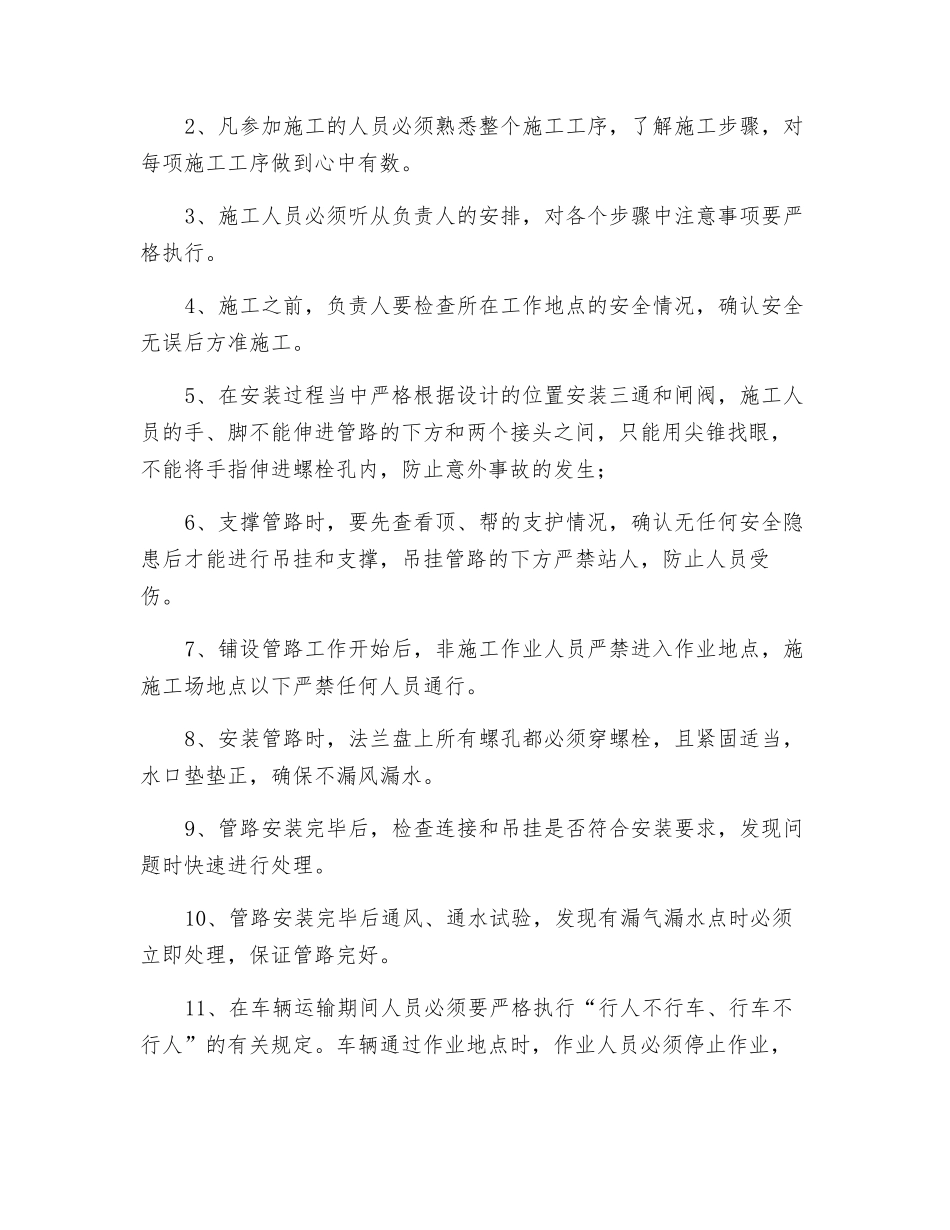

辅运顺槽安装安全措施根据矿计划要求对 4212 辅运顺槽进行管路安装工程,为了进一步确保施工安全,特编制本安全技术措施。 一、施工概况: (一)安装地点:4212 辅运顺槽开口处至工作面切眼布置 D108供水管一路,D108 排水管路一路;D50 压风管一路,D50 注氮管一路, (二)施工负责人:徐肖辉 (三)施工安全监护人:孟祥立 (四)参加施工人员:商文华、商国安、谢洪家。 二、施工之前的准备工作1、根据设计提前加工好弯头和三通等,将施工所需要的材料、工具(扳手、尖锥、铁丝、绳套)、配件(螺栓、螺帽、胶垫、闸阀)、一台 660V 电焊机以及各配件运送到现场; 三、安装技术要求 (一)管路安装技术要求1、托管架间距 3m,允许偏差为±100mm。2、4212 辅运顺槽采纳 30#的钢筋配合槽钢加工制作托管架,管路由上到下依次为、供水、排水、压风、注氮管路,管子间距 100-150mm。 (二)支管阀门安装要求: (1)管路安装个支点预留支管阀门,压风管道每 100m、供水管道每 50m 设支管阀门、巷道低洼处排水设支管阀门,以后装快速接头; (2)托管架必须平整牢固,管子与支架接触良好,管路安装采纳 U型管卡固定,安装 U 型卡螺纹露出螺帽 1-3 丝,并涂抹黄油; (3)管路拐弯时必须根据巷道弧线进行弯曲,严禁出现急弯或死弯;管路过硐室口、联络巷口时,管路做龙门架,并在硐室口两侧0.5-0.8m 处加打一个托管架,硐室、联络巷顶部安装一个托梁架稳固管道; (4)管路法兰联接螺栓采纳高强度镀锌螺栓,所以管路必须进行刷漆防腐处理,刷漆保证均匀,刷漆的管路颜色遵照如下规定: 管路颜色供水管路为蓝色;排水管路为绿色;压风管路为红色;注氮管路为黄色。 四、管道压力试验1、管道安装完毕,应进行压力试验。2、关闭排水阀,打开放气阀,通过加水阀向管道内加水,水满后关闭放气阀,关闭加水阀。使用电动试压泵通过打压阀开始打压。升压应缓慢,达到试验压力(1.5 倍设计压力)后,稳压 10 分钟,再将试验压力降至设计压力,停压 30 分钟,以压力不降、无渗漏为合格标准。3、水压试验合格之后,拆除临时设施。 五、安全技术措施1、 施工人员在施工之前必须贯彻本措施,凡不参加措施贯彻、精神状态不佳者,严禁参加施工。2、凡参加施工的人员必须熟悉整个施工工序,了解施工步骤,对每项施工工序做到心中有数。3、施工人员必须听从负责人的安排,对各个步骤中注意事项要严格执行。4、施工之前,负责人要...
