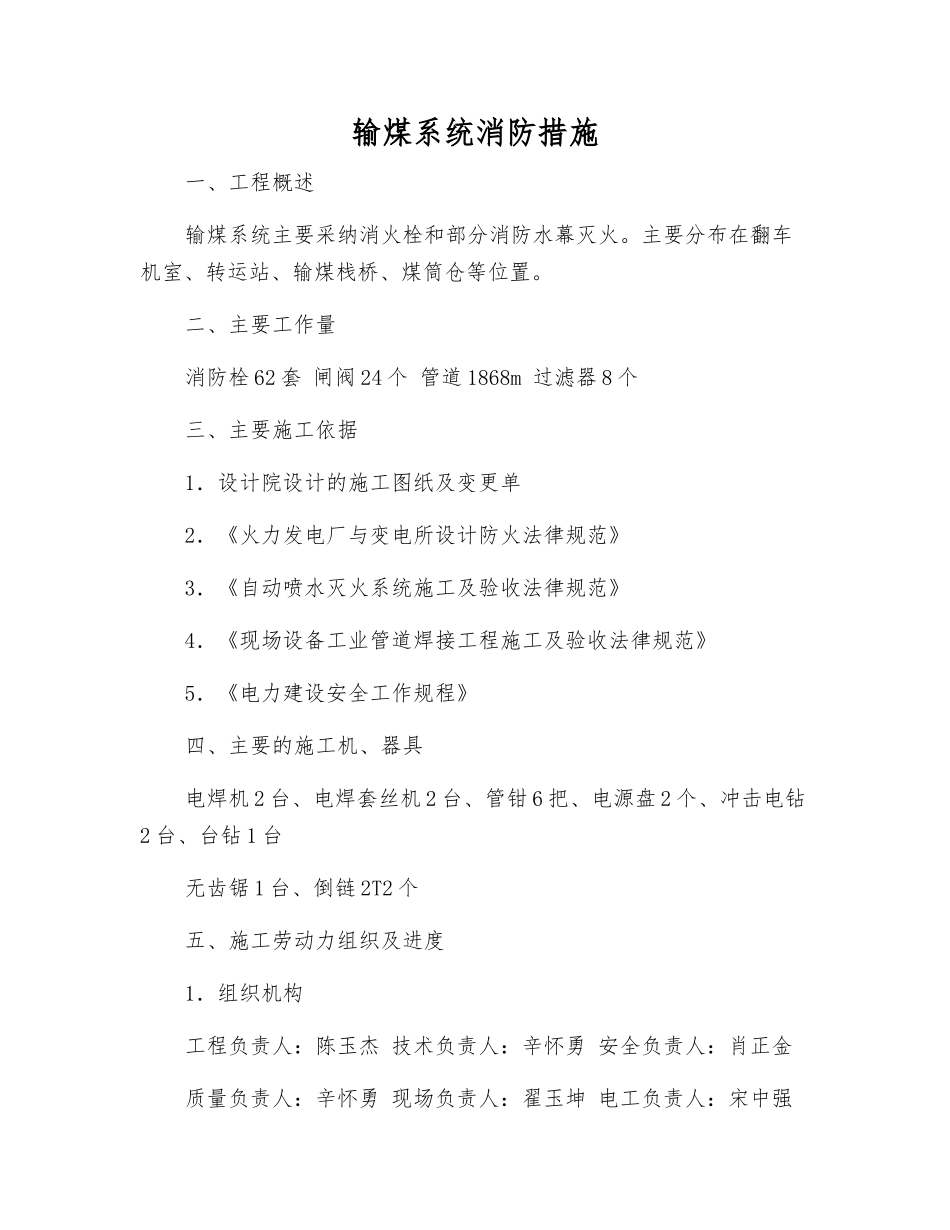

输煤系统消防措施一、工程概述输煤系统主要采纳消火栓和部分消防水幕灭火
主要分布在翻车机室、转运站、输煤栈桥、煤筒仓等位置

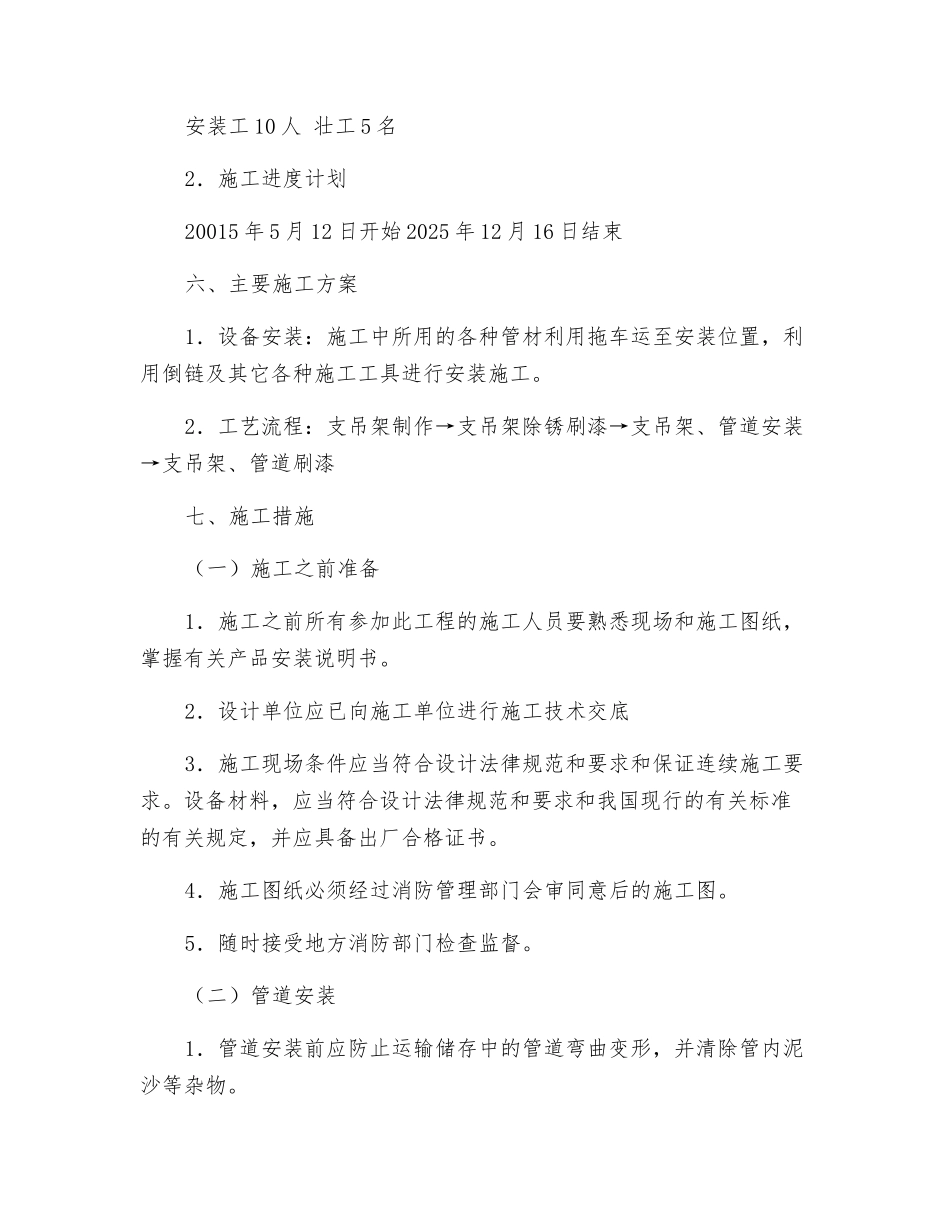

二、主要工作量消防栓 62 套 闸阀 24 个 管道 1868m 过滤器 8 个三、主要施工依据1.设计院设计的施工图纸及变更单2.《火力发电厂与变电所设计防火法律规范》3.《自动喷水灭火系统施工及验收法律规范》4.《现场设备工业管道焊接工程施工及验收法律规范》5.《电力建设安全工作规程》四、主要的施工机、器具电焊机 2 台、电焊套丝机 2 台、管钳 6 把、电源盘 2 个、冲击电钻2 台、台钻 1 台无齿锯 1 台、倒链 2T2 个五、施工劳动力组织及进度1.组织机构工程负责人:陈玉杰 技术负责人:辛怀勇 安全负责人:肖正金质量负责人:辛怀勇 现场负责人:翟玉坤 电工负责人:宋中强安装工 10 人 壮工 5 名2.施工进度计划20015 年 5 月 12 日开始 2025 年 12 月 16 日结束六、主要施工方案1.设备安装:施工中所用的各种管材利用拖车运至安装位置,利用倒链及其它各种施工工具进行安装施工
2.工艺流程:支吊架制作→支吊架除锈刷漆→支吊架、管道安装→支吊架、管道刷漆七、施工措施(一)施工之前准备1.施工之前所有参加此工程的施工人员要熟悉现场和施工图纸,掌握有关产品安装说明书
2.设计单位应已向施工单位进行施工技术交底3.施工现场条件应当符合设计法律规范和要求和保证连续施工要求
设备材料,应当符合设计法律规范和要求和我国现行的有关标准的有关规定,并应具备出厂合格证书
4.施工图纸必须经过消防管理部门会审同意后的施工图
5.随时接受地方消防部门检查监督

(二)管道安装1.管道安装前应防止运输储存中的管道弯曲变形,并清除管内泥沙等杂物
2.安装中不得在管内存留杂物,并清理管内的焊渣、密封材料等残留物
3.中断安装时,应将管内和其相连设备、组
