荆门分公司 28 0万吨/年重油催化裂化装置及系统配套改造项目 边坡支护施工 喷射混凝土施工方案编制:审核:审批:河北建设勘察讨论院有限公司HEBE I RESEARCH INST I T U TE O F CO N S T RUC T ION & CEOTECH NI CAL INVE S TIG A TIO N CO、,LTD2 0 17 年 07 月一、工程概况工程主要内容包括锚杆(索)施工、毛石砼挡墙、面板、框架梁施工、排水工程、抗滑桩施工等施工项目
施工区段划分主要依据护坡施工平台划分,共分为五级护坡,每一级坡面平台高度 10 米,每一级护坡由一个平台隔开,每一级平台均由锚杆(索)、面板、框架梁、排水工程,其中第三级平台还有抗滑桩施工
边坡总长约 308 米,坡顶最大高度约 49、50米
其中边坡坡比在1:0、5 以下采纳喷射混凝土施工
喷射混凝土采纳设计标号为C2 5 混凝土,喷射厚度 2 00 mm
喷射混凝土施工均采纳湿喷工艺,采纳机械喷射手及湿喷机进行喷射
二、地质气象水文情况本护坡工程地貌单元属剥蚀丘陵区,微地貌大部分地段属坡地,本场地岩层主要为白垩系陆源碎屑沉积岩层(K)
岩层分为强风化细沙岩荆门地区多年平均降水量 96 2 m m,年平均气温 13、3~16、3℃,相对湿度74%
场地水文地质条件简单,周围无地表水系,地下水主要赋存于强风化细砂岩得裂隙中,但水量很小
本场地为坡地,排水条件良好,本次勘察时,未见地下水

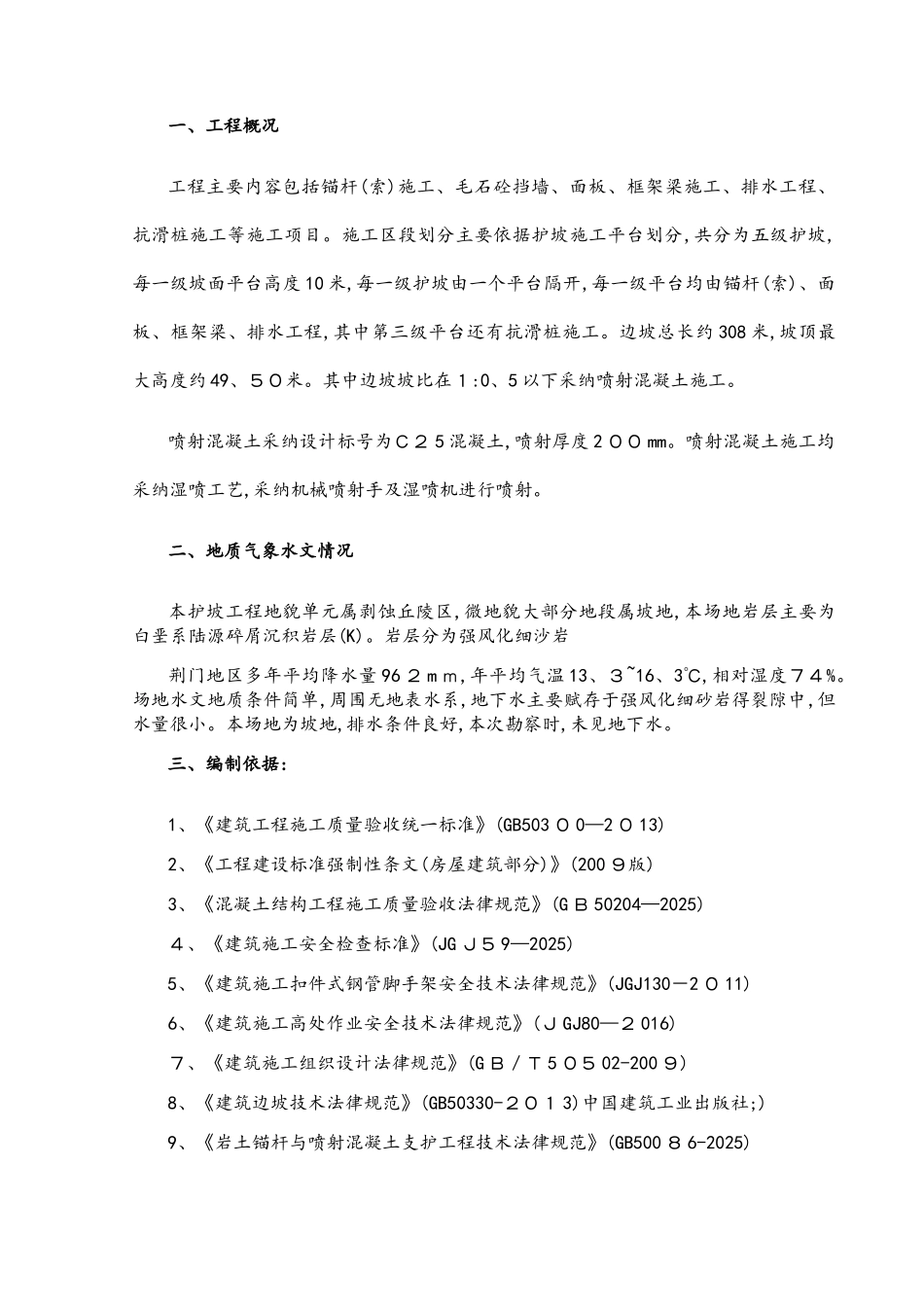

三、编制依据:1、《建筑工程施工质量验收统一标准》(GB503 0 0—2 0 13)2、《工程建设标准强制性条文(房屋建筑部分)》(200 9版)3、《混凝土结构工程施工质量验收法律规范》(G B 50204—2025)4、《建筑施工安全检查标准》(JG J5 9—2025)5、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ13
