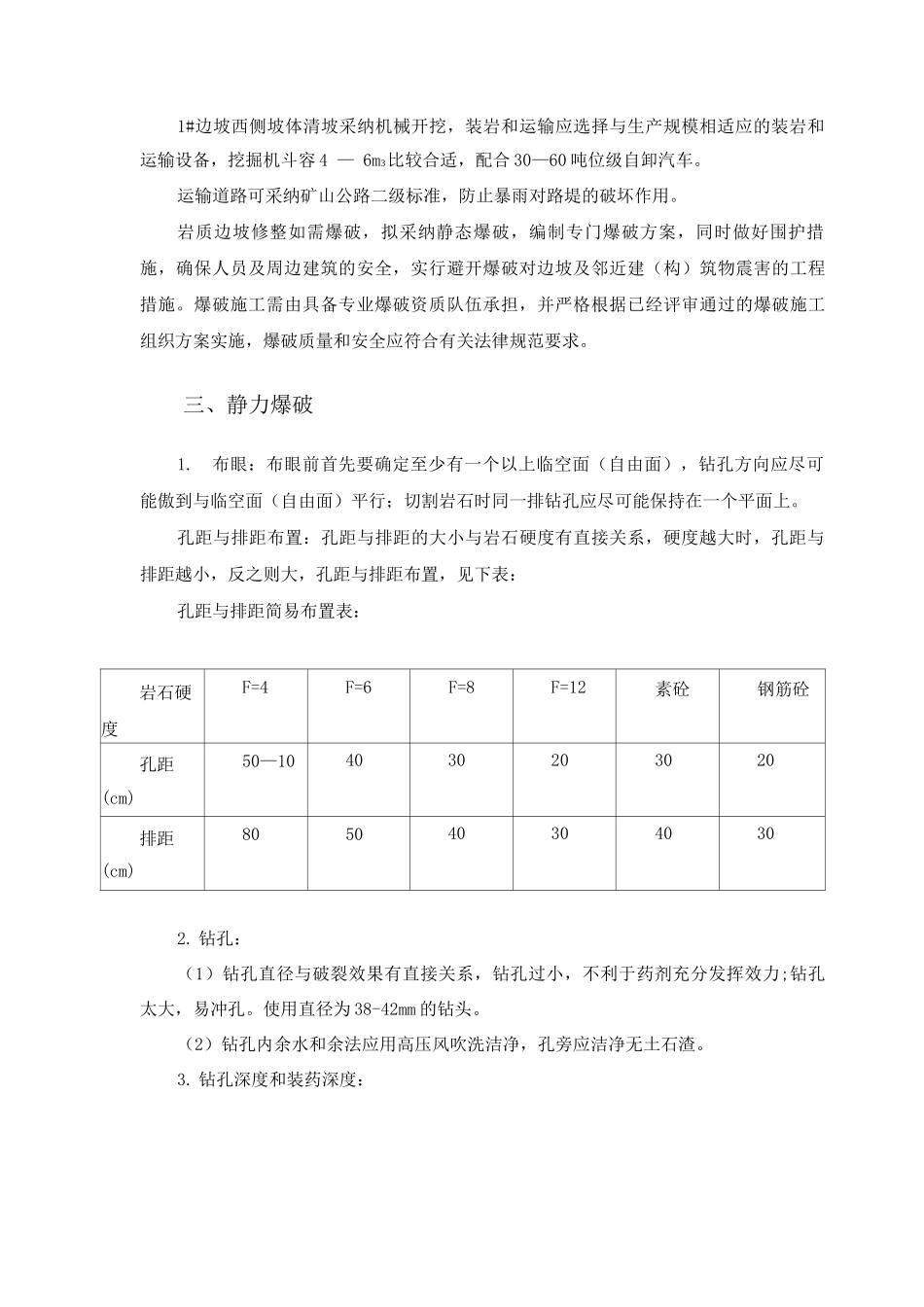

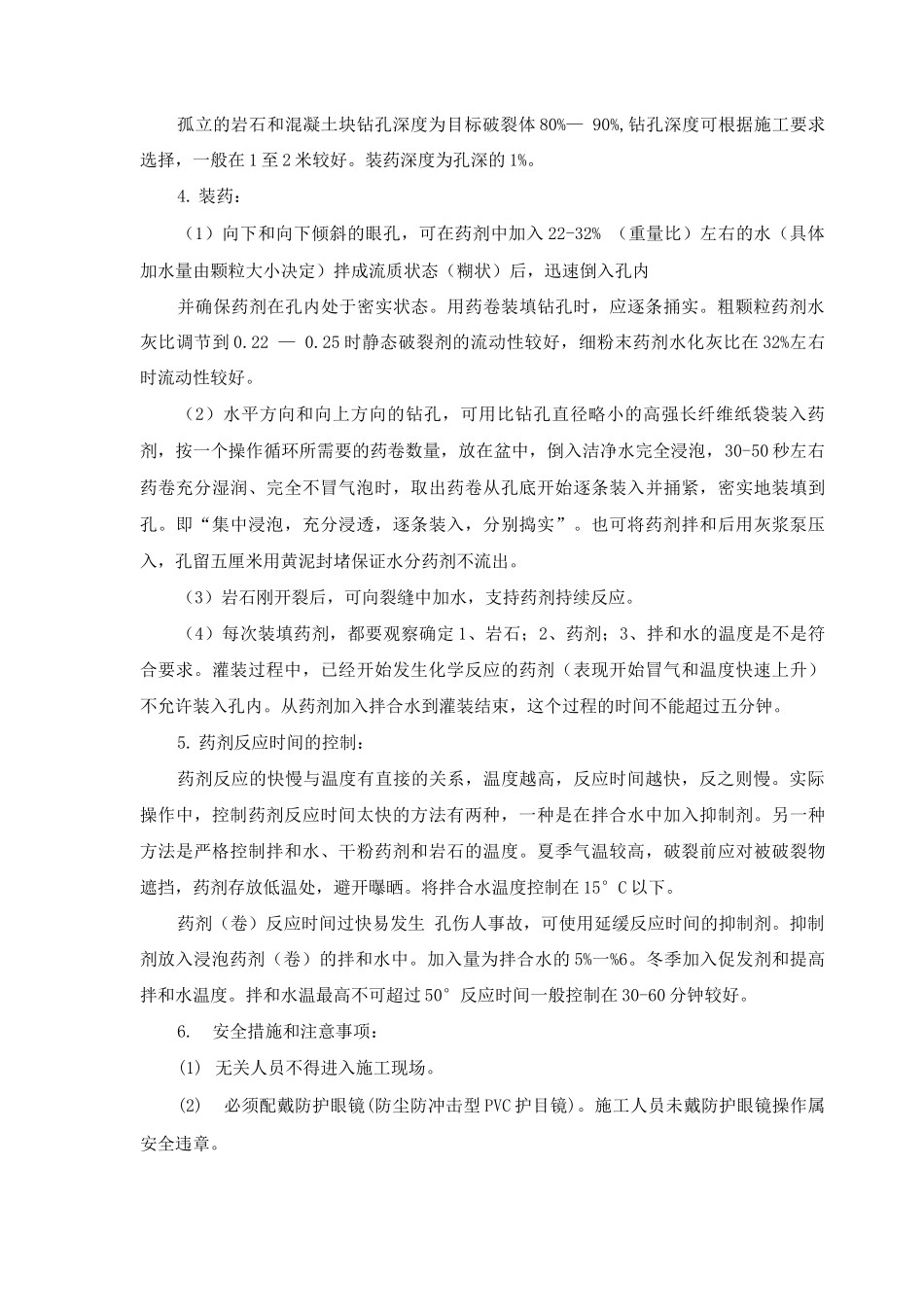

边坡支护及绿化施工技术措施一、挖方与填方施工1. 填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就夯实一层。直到设计的标高处。挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入花坛、种植地中。2. 场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,变地面平整度变化限制在 0.5 米内。根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。3. 根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面。二、坡面平整限修正坡面之前应做好围护封闭措施,施工工具、机械设备、材料严禁抛掷。严禁在边坡平台堆放岩石、材料、施工工具及设备。根据设计边坡的控制点坐标进行放线,控制点坐标位于坡顶、坡脚及平台中央,在实际底面放出控制点坐标,再根据设计坡率及坡高进行修整边坡。根据山体地形地貌、最终工作水平和工作技术条件等,选择单斗挖掘机与自卸车组合的生产工艺系统进行施工作业。工作作业的原则是从上到下分台阶有序施工,并应保持两侧边坡的稳定,保证弃土、弃渣的堆填不应导致边坡附加变形或破坏现象发生,此点要严格遵守,严禁追尾式推动,上下台阶不得并排作业。修整坡面松散岩体时,应从上往下剥离表层松散岩土体,严禁从底部往上掏挖,应尽量避开或减小对坡面岩土体的扰动;1#边坡西侧坡体清坡采纳机械开挖,装岩和运输应选择与生产规模相适应的装岩和运输设备,挖掘机斗容 4 — 6m3比较合适,配合 30—60 吨位级自卸汽车。运输道路可采纳矿山公路二级标准,防止暴雨对路堤的破坏作用。岩质边坡修整如需爆破,拟采纳静态爆破,编制专门爆破方案,同时做好围护措施,确保人员及周边建筑的安全,实行避开爆破对边坡及邻近建(构)筑物震害的工程措施。爆破施工需由具备专业爆破资质队伍承担,并严格根据已经评审通过的爆破施工组织方案实施,爆破质量和安全应符合有关法律规范要求。三、静力爆破1.布眼:布眼前首先要确定至少有一个以上临空面(自由面),钻孔方向应尽可能傲到与临空面(自由面)平行;切割岩石时同一排钻孔应尽可能保持在一个平面上。孔距与排距布置:孔距与排距的大小与岩石硬度有直接关系,硬度越大时,孔距与排距越小,反之则大...
