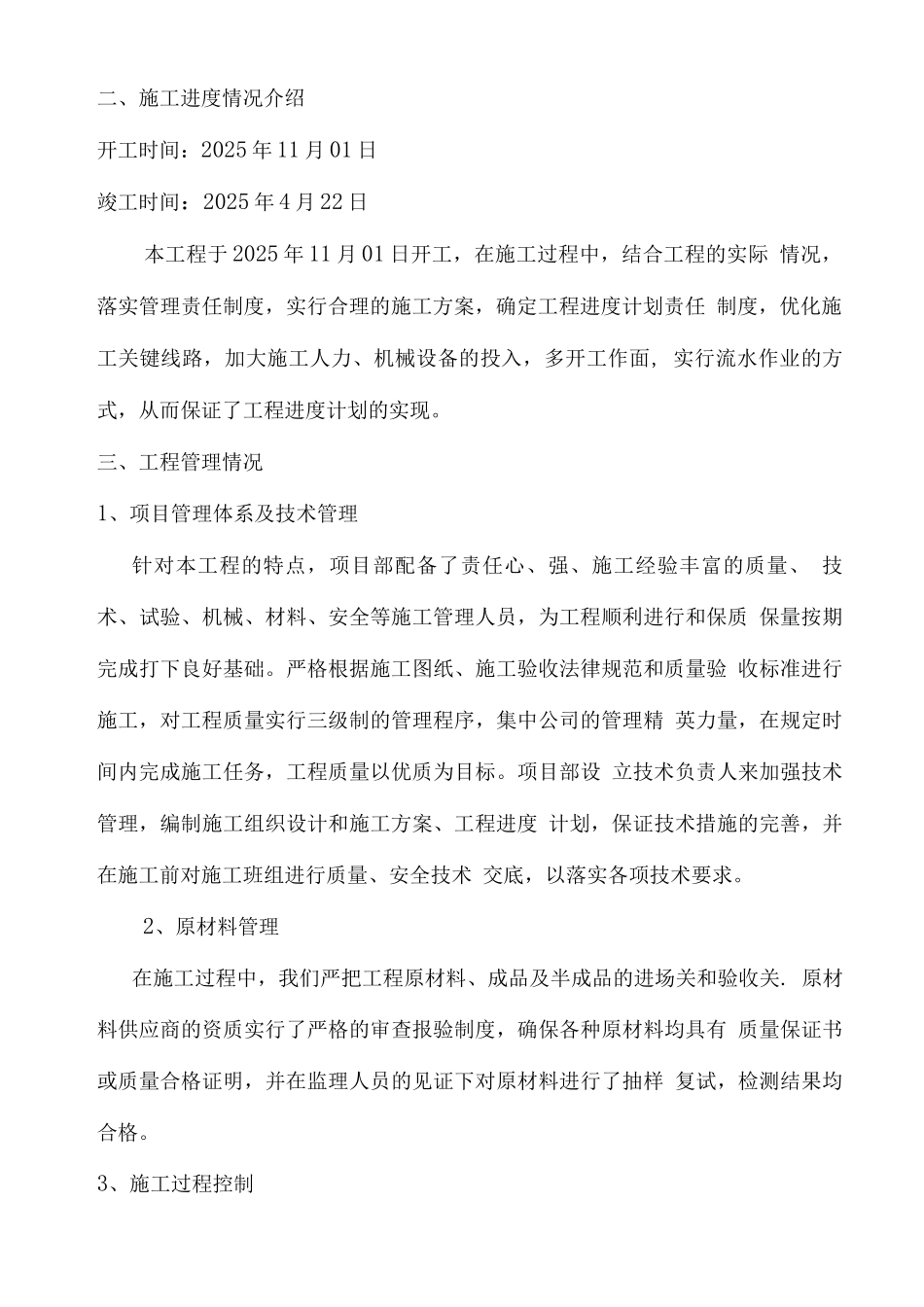

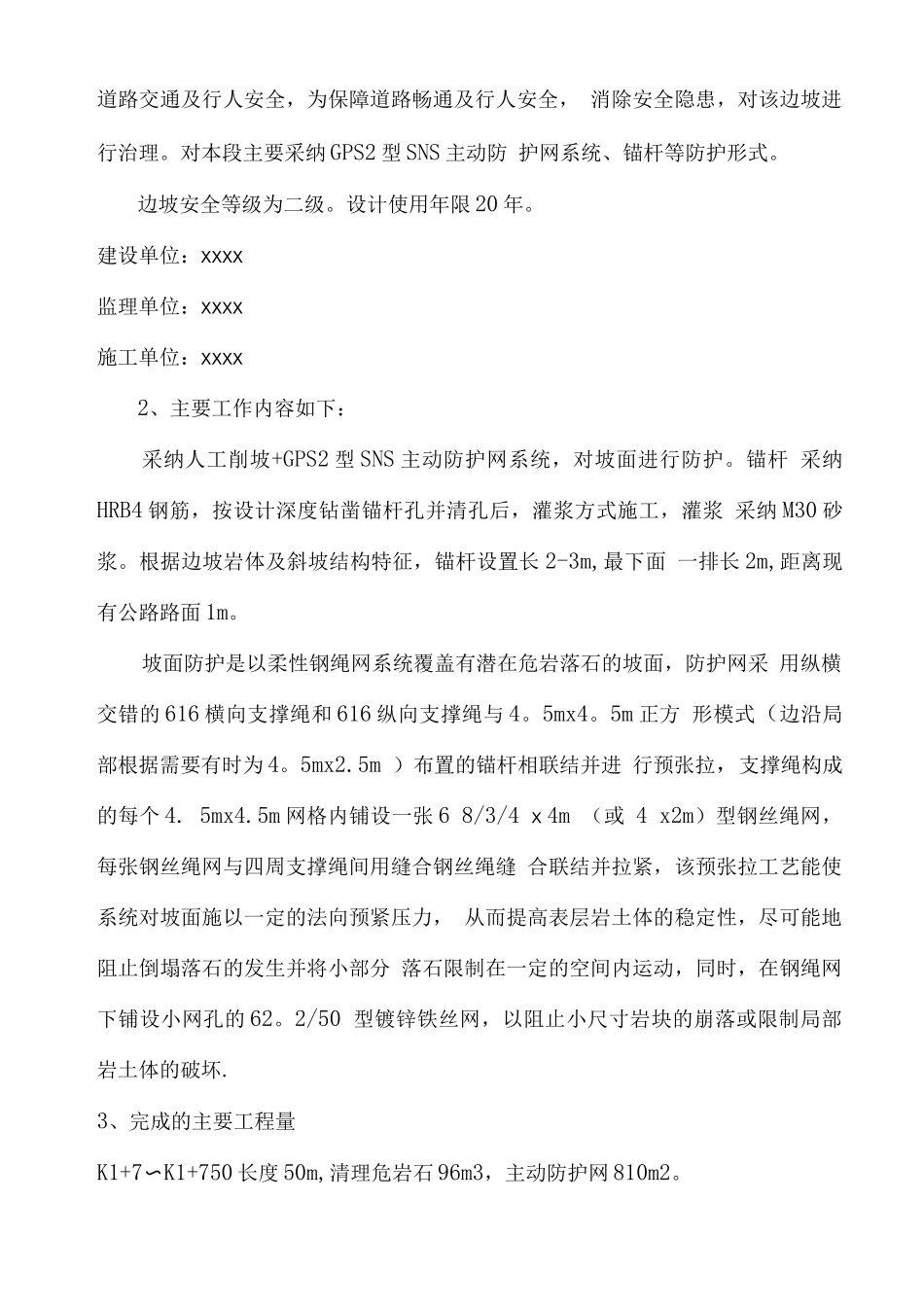

重庆市 xxxxx 不稳定边坡治理工程施 工 总 结X X X X 公司XXX 年 XXX 月 XXX 日重庆市 X X X不稳定边坡治理工程施工技术总结一、工程概况1、概况XXX 道路为 XXX 至 XXX 的交通要道,XXX 边坡于今年 6 月发生垮塌现象,影响道路交通及行人安全,为保障道路畅通及行人安全, 消除安全隐患,对该边坡进行治理。对本段主要采纳 GPS2 型 SNS 主动防 护网系统、锚杆等防护形式。边坡安全等级为二级。设计使用年限 20 年。建设单位:XXXX监理单位:XXXX施工单位:XXXX2、主要工作内容如下:采纳人工削坡+GPS2 型 SNS 主动防护网系统,对坡面进行防护。锚杆 采纳HRB4 钢筋,按设计深度钻凿锚杆孔并清孔后,灌浆方式施工,灌浆 采纳 M30 砂浆。根据边坡岩体及斜坡结构特征,锚杆设置长 2-3m,最下面 一排长 2m,距离现有公路路面 1m。坡面防护是以柔性钢绳网系统覆盖有潜在危岩落石的坡面,防护网采 用纵横交错的 616 横向支撑绳和 616 纵向支撑绳与 4。5mx4。5m 正方 形模式(边沿局部根据需要有时为 4。5mx2.5m )布置的锚杆相联结并进 行预张拉,支撑绳构成的每个 4. 5mx4.5m 网格内铺设一张 6 8/3/4 X 4m (或 4 x2m)型钢丝绳网,每张钢丝绳网与四周支撑绳间用缝合钢丝绳缝 合联结并拉紧,该预张拉工艺能使系统对坡面施以一定的法向预紧压力, 从而提高表层岩土体的稳定性,尽可能地阻止倒塌落石的发生并将小部分 落石限制在一定的空间内运动,同时,在钢绳网下铺设小网孔的 62。2/50 型镀锌铁丝网,以阻止小尺寸岩块的崩落或限制局部岩土体的破坏.3、完成的主要工程量K1+7〜K1+750 长度 50m,清理危岩石 96m3,主动防护网 810m2。二、施工进度情况介绍开工时间:2025 年 11 月 01 日竣工时间:2025 年 4 月 22 日本工程于 2025 年 11 月 01 日开工,在施工过程中,结合工程的实际 情况,落实管理责任制度,实行合理的施工方案,确定工程进度计划责任 制度,优化施工关键线路,加大施工人力、机械设备的投入,多开工作面, 实行流水作业的方式,从而保证了工程进度计划的实现。三、工程管理情况1、项目管理体系及技术管理针对本工程的特点,项目部配备了责任心、强、施工经验丰富的质量、 技术、试验、机械、材料、安全等施工管理人员,为工程顺利进行和保质 保量按期完成打下良好基础。严格根据施工图纸、施工验收法律规范和质量验 收标准进行施工,对...
