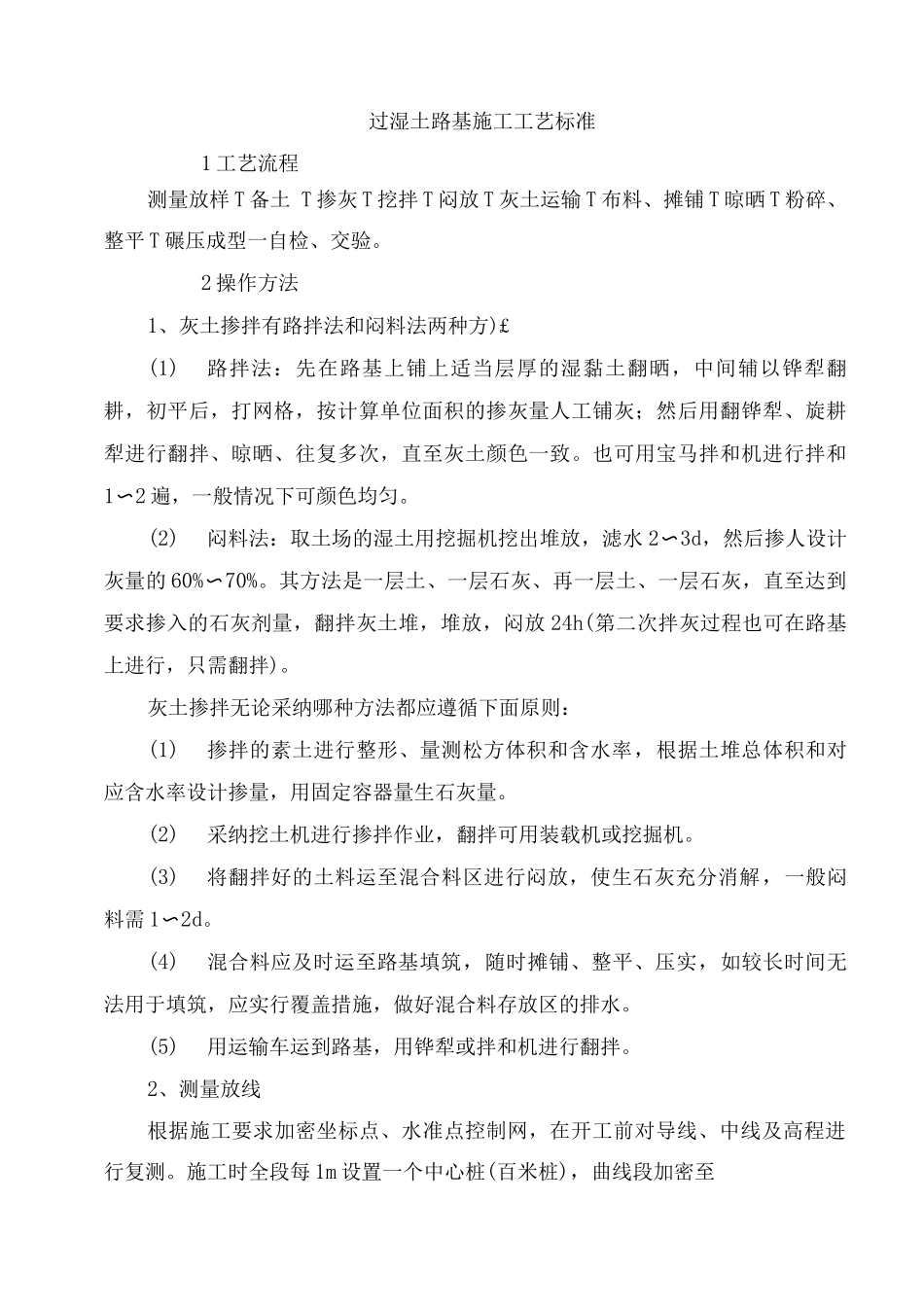

过湿土路基施工工艺标准1 工艺流程测量放样 T 备土 T 掺灰 T 挖拌 T 闷放 T 灰土运输 T 布料、摊铺 T 晾晒 T 粉碎、整平 T 碾压成型一自检、交验。2 操作方法1、灰土掺拌有路拌法和闷料法两种方)£(1)路拌法:先在路基上铺上适当层厚的湿黏土翻晒,中间辅以铧犁翻耕,初平后,打网格,按计算单位面积的掺灰量人工铺灰;然后用翻铧犁、旋耕犁进行翻拌、晾晒、往复多次,直至灰土颜色一致。也可用宝马拌和机进行拌和1〜2 遍,一般情况下可颜色均匀。(2)闷料法:取土场的湿土用挖掘机挖出堆放,滤水 2〜3d,然后掺人设计灰量的 60%〜70%。其方法是一层土、一层石灰、再一层土、一层石灰,直至达到要求掺入的石灰剂量,翻拌灰土堆,堆放,闷放 24h(第二次拌灰过程也可在路基上进行,只需翻拌)。灰土掺拌无论采纳哪种方法都应遵循下面原则:(1)掺拌的素土进行整形、量测松方体积和含水率,根据土堆总体积和对应含水率设计掺量,用固定容器量生石灰量。(2)采纳挖土机进行掺拌作业,翻拌可用装载机或挖掘机。(3)将翻拌好的土料运至混合料区进行闷放,使生石灰充分消解,一般闷料需 1〜2d。(4)混合料应及时运至路基填筑,随时摊铺、整平、压实,如较长时间无法用于填筑,应实行覆盖措施,做好混合料存放区的排水。(5)用运输车运到路基,用铧犁或拌和机进行翻拌。2、测量放线根据施工要求加密坐标点、水准点控制网,在开工前对导线、中线及高程进行复测。施工时全段每 1m 设置一个中心桩(百米桩),曲线段加密至20m —个中心、桩;每 2m 设临时水准点。各流水作业段每 20m 设一组边桩。3、布料、摊铺(1)路基填筑段作业面不宜过长,要根据机械数量的配备确定作业面,能保证尽快成,即“群机作业、小段成活”,保证灰土混合料施工的时效。(2)路基填筑时,自卸车上土,摊铺机摊铺;卸料时应采纳梅花点布置方式,根据单车运量和摊铺厚度,合理布置土堆的密度。推土机摊铺时应使路基形成横坡,摊铺完成后进行排压 1〜2 遍。每层路基铺设宽度边缘至少超出路堤设计宽度 6mm,保证路堤边缘有足够的压实度。严格控制按试验段确定的松铺厚度摊铺,且不小于 1mm。(3)分段施工时,其交接处先按 1:1 坡度分层留台阶;如两段同时施工,则分层相互交叠衔接,搭接长度应大于 2m。4、路基整平平地机作业应在压路机静压 1〜2 遍或推土机排压后,平地机平整面的平整度不宜大于 20mm,横坡略大于设计横坡。5、碾压成型(1)根据试验段确定...
