运输下山电缆管子道和排水管子道喷浆安全技术措施

运输下山电缆管子道和排水管子道喷浆安全技术措施_第1页
1/6
运输下山电缆管子道和排水管子道喷浆安全技术措施_第2页
2/6
运输下山电缆管子道和排水管子道喷浆安全技术措施_第3页
3/6

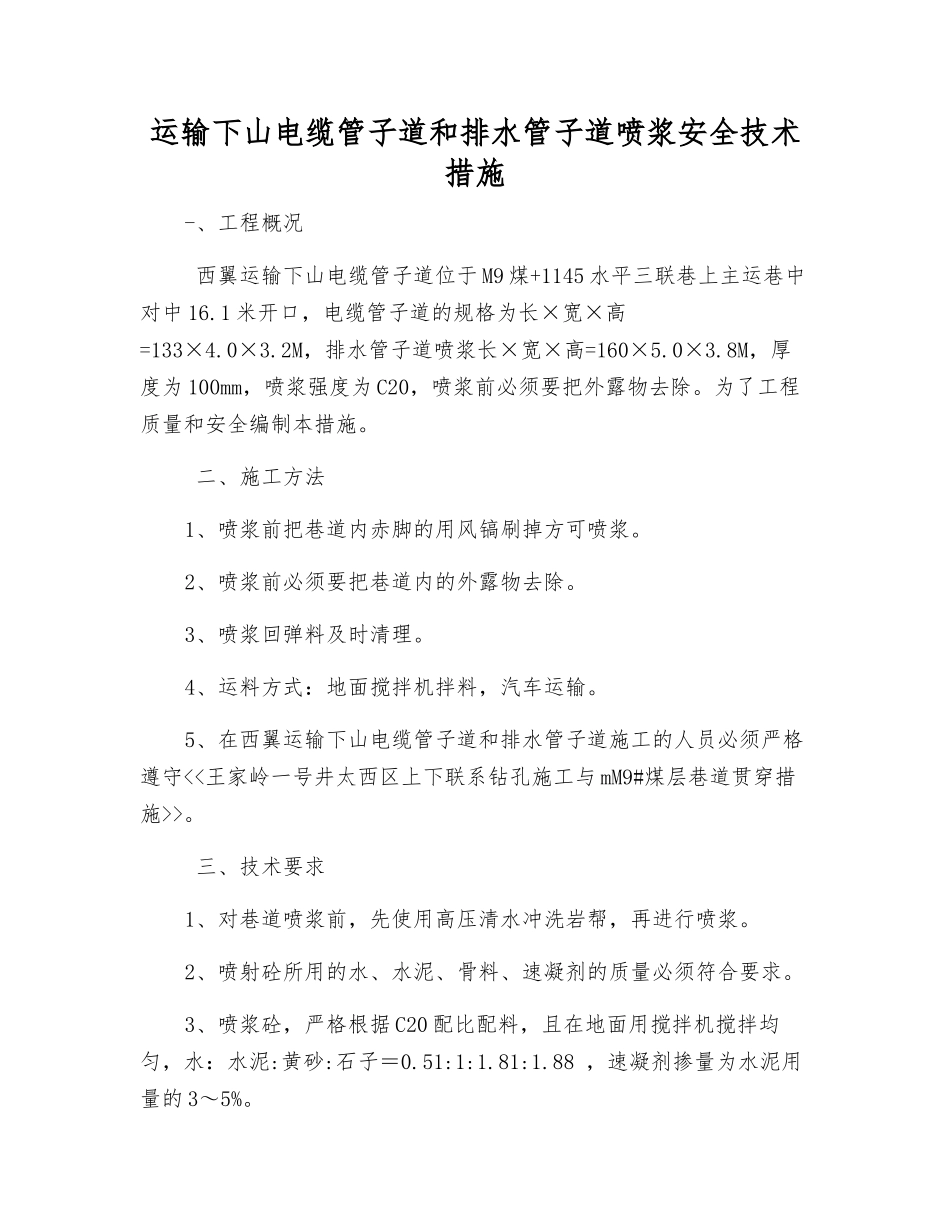

运输下山电缆管子道和排水管子道喷浆安全技术措施-、工程概况 西翼运输下山电缆管子道位于 M9 煤+1145 水平三联巷上主运巷中对中 16.1 米开口,电缆管子道的规格为长×宽×高=133×4.0×3.2M,排水管子道喷浆长×宽×高=160×5.0×3.8M,厚度为 100mm,喷浆强度为 C20,喷浆前必须要把外露物去除。为了工程质量和安全编制本措施。 二、施工方法1、喷浆前把巷道内赤脚的用风镐刷掉方可喷浆。2、喷浆前必须要把巷道内的外露物去除。3、喷浆回弹料及时清理。4、运料方式:地面搅拌机拌料,汽车运输。5、在西翼运输下山电缆管子道和排水管子道施工的人员必须严格遵守<<王家岭一号井太西区上下联系钻孔施工与 mM9#煤层巷道贯穿措施>>。 三、技术要求1、对巷道喷浆前,先使用高压清水冲洗岩帮,再进行喷浆。2、喷射砼所用的水、水泥、骨料、速凝剂的质量必须符合要求。3、喷浆砼,严格根据 C20 配比配料,且在地面用搅拌机搅拌均匀,水:水泥:黄砂:石子=0.51:1:1.81:1.88 ,速凝剂掺量为水泥用量的 3~5%。4、喷浆后洒水养护,喷后不得有掉皮,裸露、赤脚现象。5、喷射砼过程当中应该先墙后顶,由下向上进行,一人持喷枪,一人辅助照明,并负责联络,观察喷射情况,以确保安全及喷浆质量。6、顶板时要分次喷,每次喷射厚度不大于 70mm,复喷时冲洗喷体。7、枪口与喷射面保持垂直,距离控制在 0.8~1.2m 为宜,喷射时按螺旋形轨迹运转,圈径为 300mm,一圈压半圈均匀缓慢移动。8、喷射砼厚度不得小于设计厚度。 M9、严格对原材料验收保管,严禁使用不合格和过期材料。 四、施工机械设备 序号设备名称规格型号单位数量备注1 风 镐 G10 部 12 移动式空压机 17m3 台 13 自 卸 车辆 24 喷 浆 机 PZ-5 台 15 强制搅拌机强致型台 1 五、劳动组织图表 夜班早班中班 班 长 111 普 工 444 汽车司机 222 喷 射 手 222 合 计 27 人 劳动组织采纳“三八”作业制 六、安全技术措施 (一)一般安全章程规定1.没有经过安全培训及安全培训不合格人员不准入井。2.下井必须配戴矿灯、自救器、安全帽。3.严禁喝酒后入井,严禁穿化纤衣服,严禁携带烟草或点火物品,严禁带电子表入井。4、顶板和帮部浮煤要及时找除。5、风带接茬必须用铁丝连接,防止风带脱落伤人。6、施工人员必须要佩带防尘口罩和手套。7、当矿方下达撤退指令时,施工人员必须快速撤离工作地点。8、传达本措施时,要连同<<安家岭一号井...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

运输下山电缆管子道和排水管子道喷浆安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
