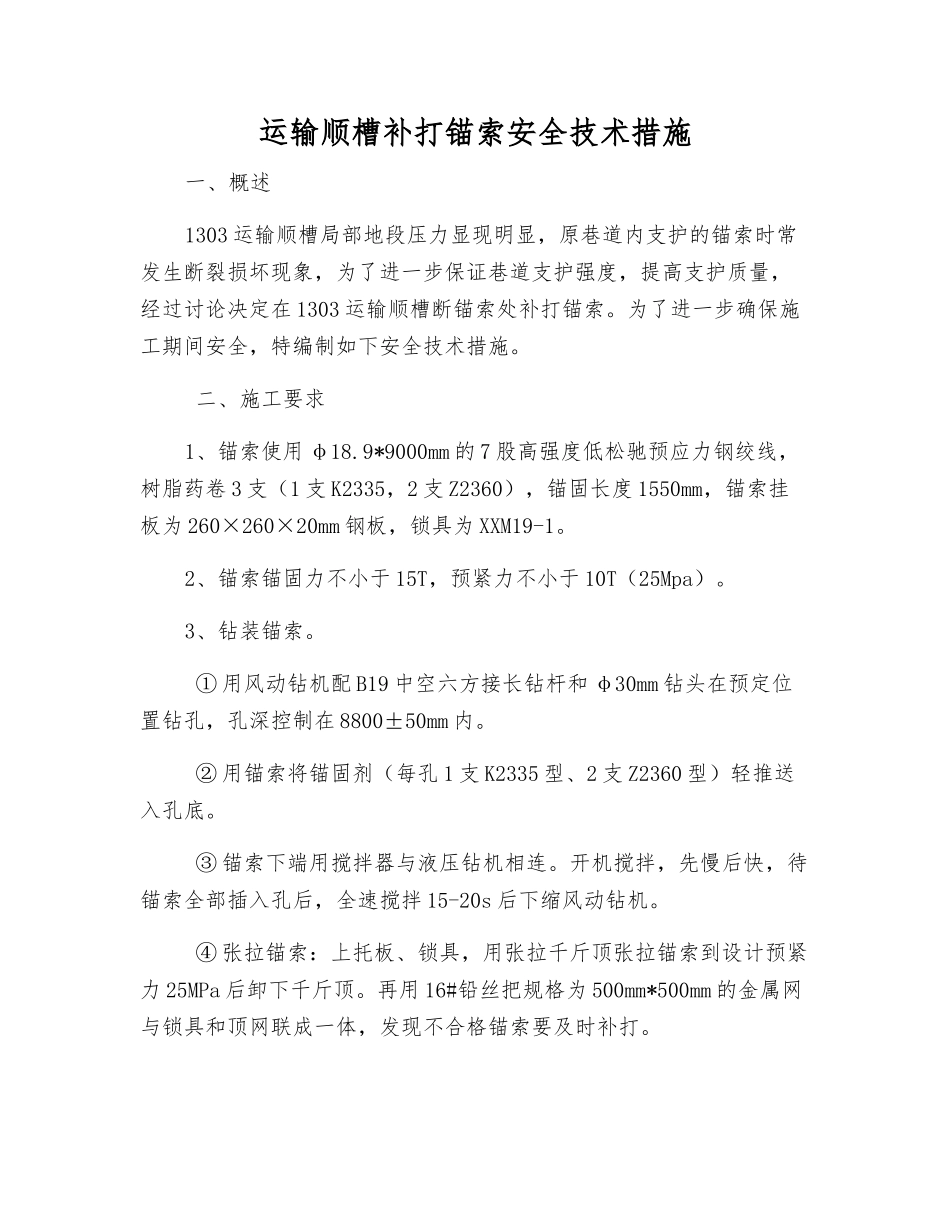

运输顺槽补打锚索安全技术措施一、概述1303 运输顺槽局部地段压力显现明显,原巷道内支护的锚索时常发生断裂损坏现象,为了进一步保证巷道支护强度,提高支护质量,经过讨论决定在 1303 运输顺槽断锚索处补打锚索
为了进一步确保施工期间安全,特编制如下安全技术措施
二、施工要求1、锚索使用 φ18
9*9000mm 的 7 股高强度低松驰预应力钢绞线,树脂药卷 3 支(1 支 K2335,2 支 Z2360),锚固长度 1550mm,锚索挂板为 260×260×20mm 钢板,锁具为 XXM19-1
2、锚索锚固力不小于 15T,预紧力不小于 10T(25Mpa)
3、钻装锚索
① 用风动钻机配 B19 中空六方接长钻杆和 φ30mm 钻头在预定位置钻孔,孔深控制在 8800±50mm 内
② 用锚索将锚固剂(每孔 1 支 K2335 型、2 支 Z2360 型)轻推送入孔底
③ 锚索下端用搅拌器与液压钻机相连
开机搅拌,先慢后快,待锚索全部插入孔后,全速搅拌 15-20s 后下缩风动钻机
④ 张拉锚索:上托板、锁具,用张拉千斤顶张拉锚索到设计预紧力 25MPa 后卸下千斤顶
再用 16#铅丝把规格为 500mm*500mm 的金属网与锁具和顶网联成一体,发现不合格锚索要及时补打
⑤ 锚索外露长度,露出锁具 150mm-250mm,有效支护深度不小于8750mm
三、施工工艺 补打锚索前要将断裂损坏的锚索取下,补打完成后根据要求及时进行紧固、张拉,在补打位置用金属网片进行护帮护顶
若与锚索配套支护的金属钢带和网片也出现破损,需及时更换为新的钢带和网片
四、安全技术措施1、施工之前及施工过程当中,施工人员要对周围的电缆、管路及设备等进行检查、保护,保证完好使用
2、施工之前,检查施施工场地点前后 20 米范围以内支护情况,快速进行处理漏帮、漏顶和其他安全隐患
